10月31日,在由全国工商联新能源商会与大同市人民政府共同主办,以“多能互补”为主题的第十二届中国新能源国际高峰论坛•光热发电专业论坛上,阿克塞县委副书记张跃峰向大会发布了由电力规划总院印发的《阿克塞四十里戈壁千万千瓦级太阳能热发电基地规划》的审查结果。

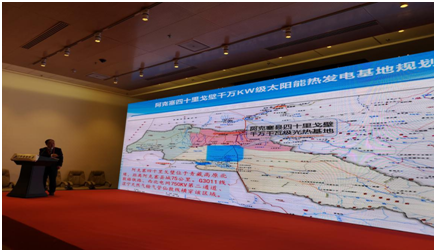

图:张跃峰发布《阿克塞四十里戈壁千万千瓦级太阳能热发电基地规划》

张跃峰详细介绍了阿克塞光热发电基地的土地、水资源,天然气接入、基础设施建设及电网接入优势,同时介绍了阿克塞政府对于光热发电项目招商优惠政策及项目落地后县级领导“放管服”服务措施——将实行包抓制、项目服务“最多跑一次”等机制;能够有力保障对引资项目的服务和落地开工建设。
图:对话现场
在随后以“光热发电产业如何突破困境”的前瞻对话中,张跃峰再次介绍了阿克塞政府对于光热发电项目土地、配套及金融等政策上的优惠政策及承诺,引发参会者瞩目。

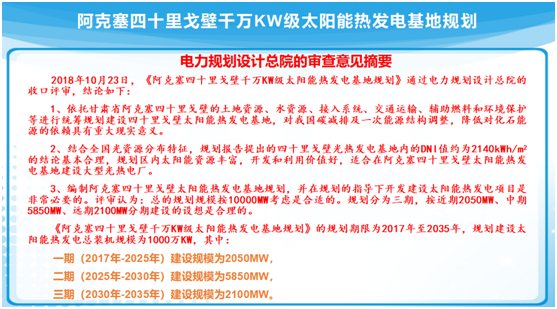

据悉,《阿克塞四十里戈壁千万千瓦级太阳能热发电基地规划》由中电工程集团西北电力设计院有限公司编制。阿克塞政府历时一年时间,先后完善了规划的土地、压矿、水资源论证、规划环评、防洪、涉林涉草地查重、测光、供水、供气等一系列前期工作。10月23日,电力规划设计总院组织召开了《阿克塞四十里千万千瓦级太阳能热发电基地规划》评审收口会,通过严格评审,审查结论为:目前阿克塞光热基地各项前期工作基本完成,具备千万千瓦级太阳能热发电基地的规划条件,阿克塞千万千瓦级太阳能热发电基地规划合理,适合在四十里戈壁建设大规模光热发电项目。
图:基地规划图
图:基地地理位置

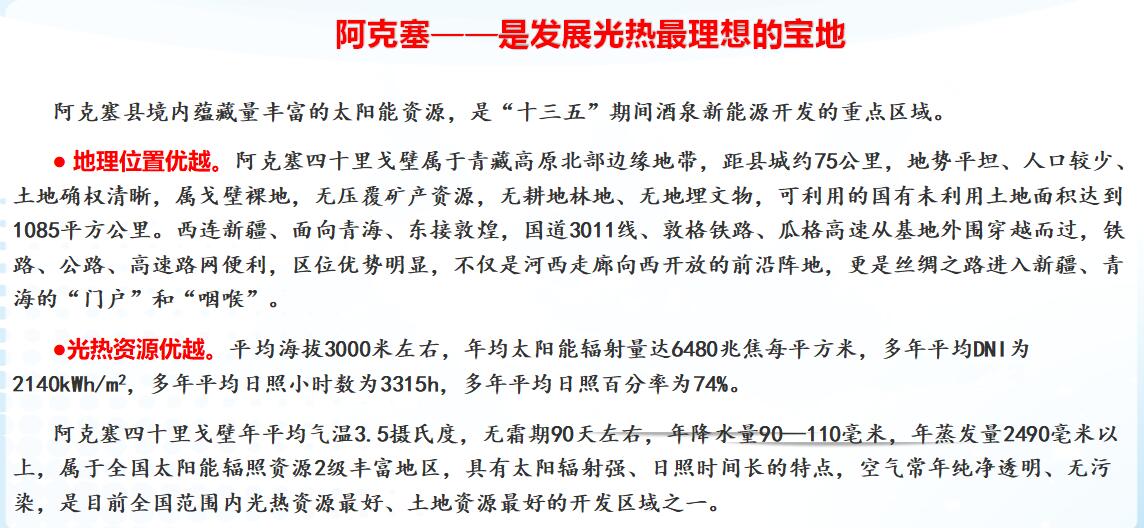

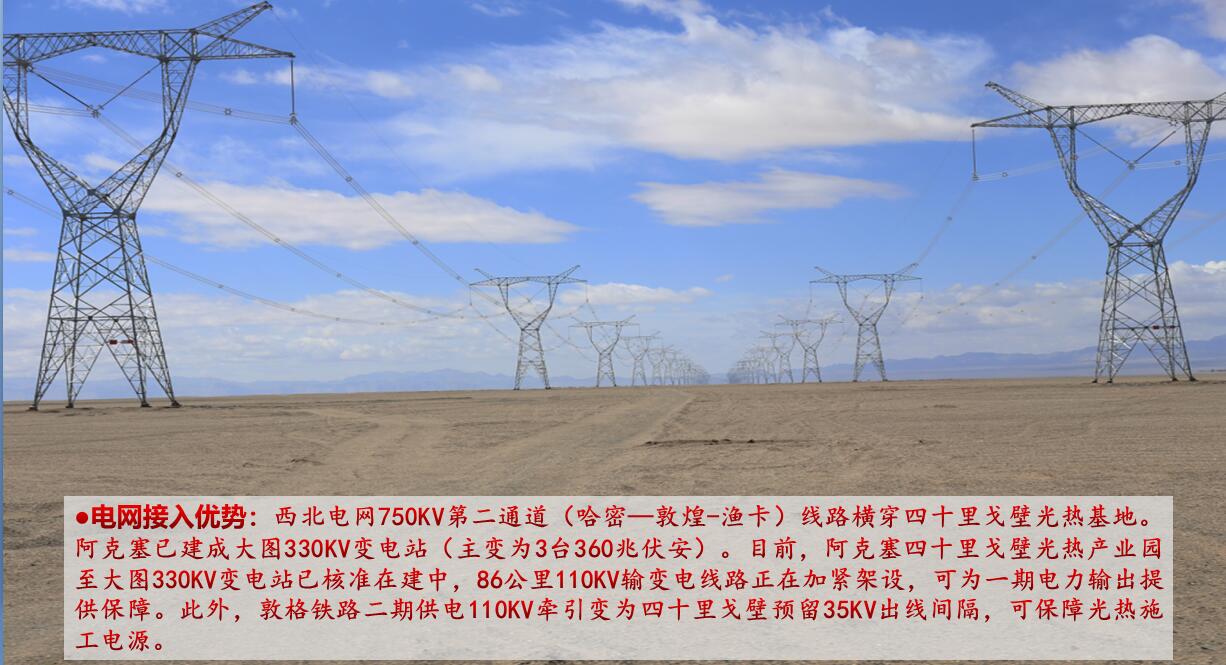

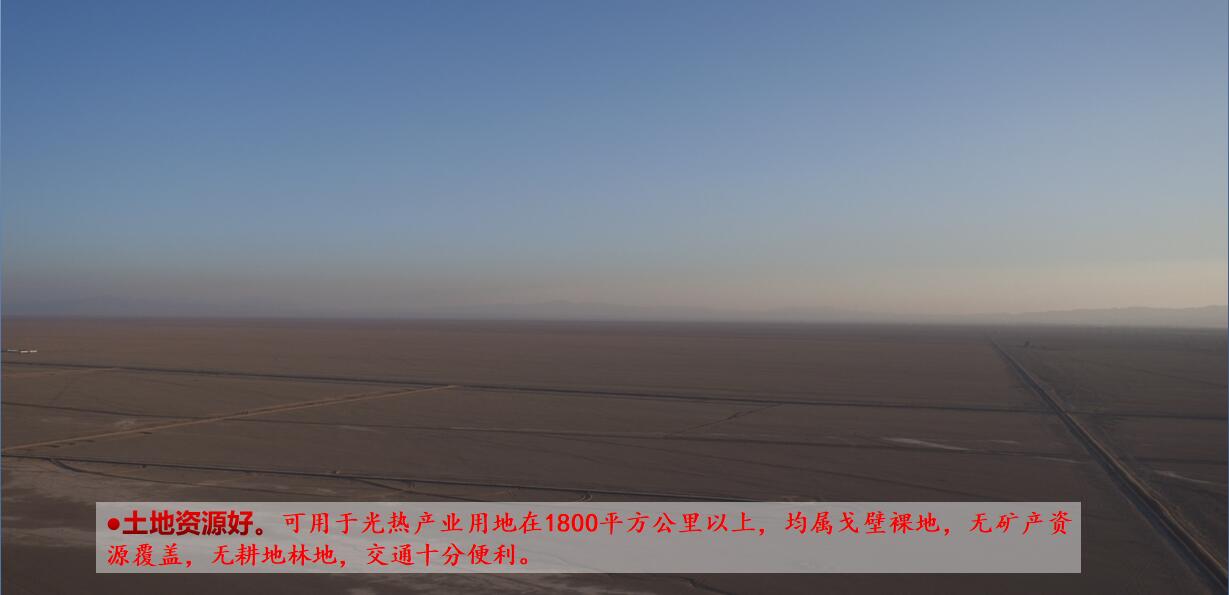

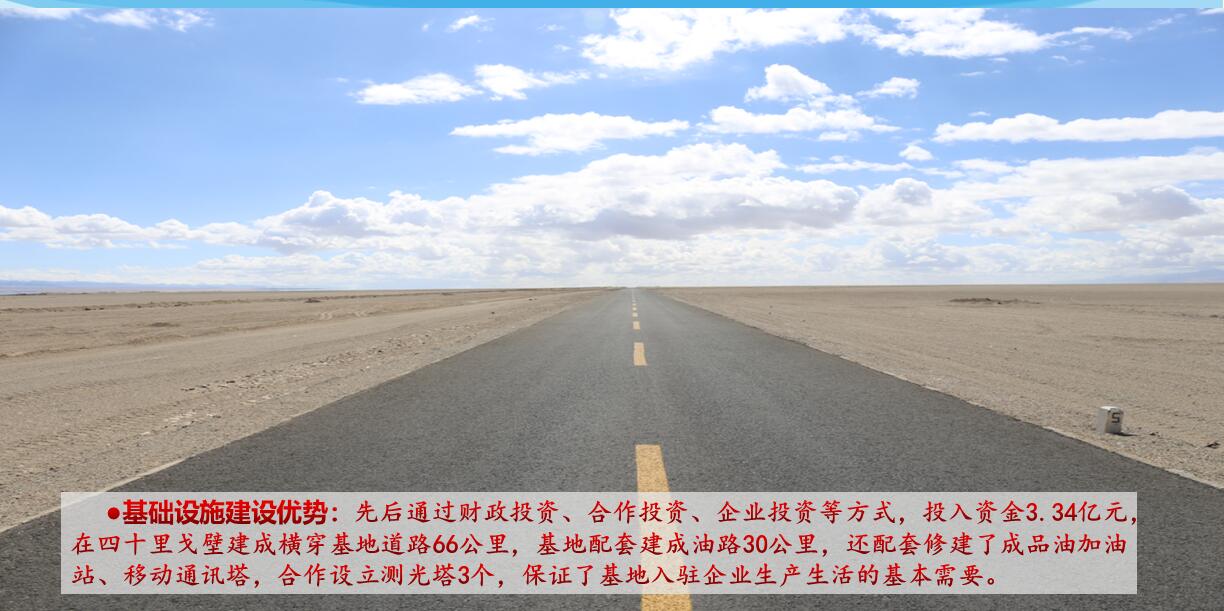

据了解:近年来,阿克塞县以树牢绿色发展理念为宗旨,立足县情实际,以打造“千万千瓦级光热基地”为目标,坚持把光热产业作为转型突破、跨越发展的首位产业和头号工程,广招商、多引资、早规划、快推进,实现了光热产业发展的从无到有、从小到大。园区先后共投入资金3.34亿元,建成油路30公里、引水管道38公里、天然气输气管线23.3公里,保证天然气配量0.8亿立方,86公里110KV输变电线路正在加紧架设,完全满足了基地一期项目用水、用气和电力外送需求;配套修建了成品油加油站、移动通讯塔,合作设立测光塔3个,保证了基地入驻企业生产生活的基本需要。
截至目前,基地签约企业共有15家,签约光热项目19个,规模达1820兆瓦。入驻开展前期工作的13个,1个项目通过科研评审。甘肃光热发电有限公司于2017年5月1日正式入驻园区,开展阿克塞四十里戈壁5万千瓦高温熔盐槽式光热发电示范项目,目前已完成建设任务的48%。
