金建祥:国内外塔式光热电站实际发电量对比,最高发电达成率93.8%

时间:2017-09-27 13:51来源:太阳能光热联盟
  浙江中控太阳能技术有限公司董事长金建祥在2017第二届德令哈光热大会上分享了国外塔式电站的实际发电量情况。
  他指出,国外已投运的规模化塔式光热电站也就三座,其中美国Ivanpah是一座水工质电站,3个吸热塔及汽轮机组,总装机量392MW,无储能。原预期年发电量1079GWh,最新供电协议中年发电量940GWh。2010年10月开工,2014年1月试运行,2014年2月正式投运 。需4年学习期,发电量逐年提升,预计今年发电量达成率80%,2018年实现90%。

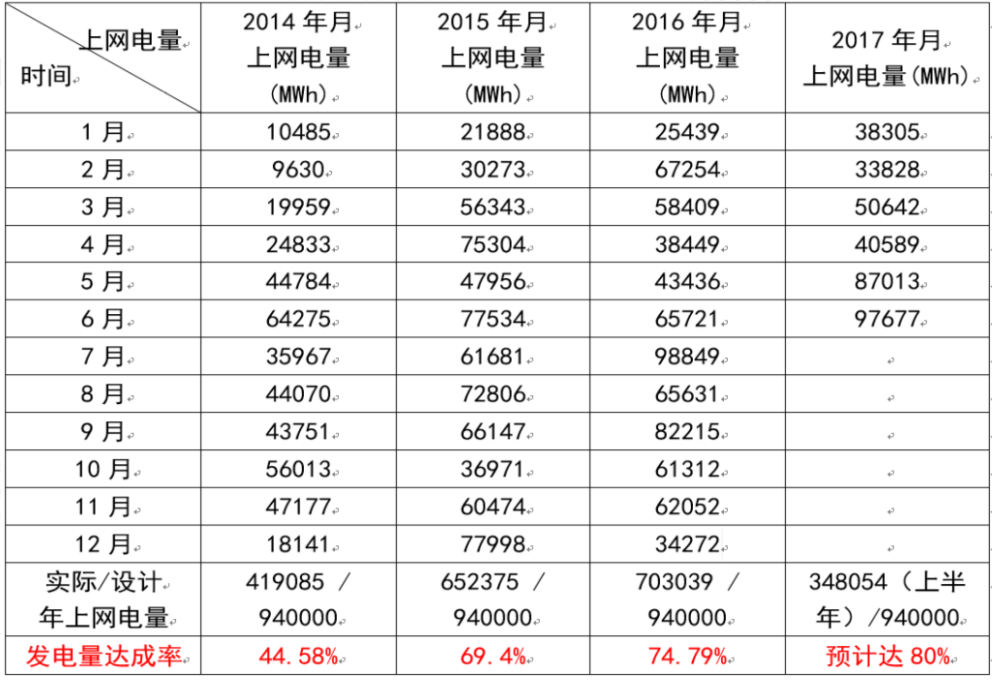

表:Ivanpah水工质塔式电站上网电量情况
  一座是美国Crescent Dunes熔盐电站,1个吸热塔及汽轮机组,总装机量110MW,储能10小时,预期年发电量500GWh。2011年9月开工,2015年9月试运行,2015年11月正式投运。该电站因设备故障投运后8个月发电连续性差,发电量低。2016年10月-2017年7月熔盐储罐泄露导致长时间停机维修。2016年7-9月三个月反推年发电量达成率67.47%。最好的三个月发电量达成率大概是67%。
表:Crescent Dunes熔盐塔式电站上网电量情况
  第三座是西班牙Gemasolar熔盐电站,1个吸热塔及汽轮机组,总装机量19.9MW,储能15小时。原预期年发电量110GWh,最新更新预期年发电量80GWh。2009年2月开工,2011年5月试运行,2011年10月正式投运。2016年底,熔盐储罐基础及罐底损坏导致长时间停运维修。2011年10月至2014年7月累计发电200GWh,其中因故障检修停运2个月实际发电32个月,平均年发电量约75GWh;原预期发电量110GWh(含15%的天然气补燃), 发电量达成率68.2%;最新公布预期发电量80GWh(不使用天然气),发电量达成率93.8% ,这个目标更现实一些。
  我总结了一下影响实际发电量的因素,首先是设计值偏高,没有经验导致设计值偏乐观,国外几个电站经过几年运营之后都把设计值降下来了。还有一个是考虑因素不全导致弃光率设计偏低,实际发电量达到的可能性就不大,另外是设备的故障多,停运保养或检修时间长,运营维护技术不足。
  我们中控太阳能10MW电站发电量与设计值偏差小于5%,持续稳定发电一年多时间,实现了技术和装备的全面现场验证,能够满足50WM和100MW示范项目的成功投运。

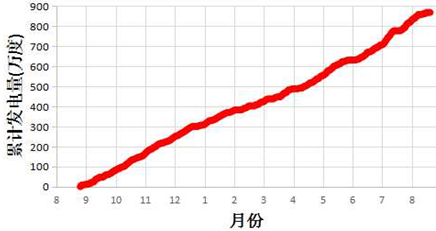

图:中控德令哈10MW电站月发电数据
  我们经过两个月的不断优化,到2016年11月份实际发电量已经达到设计值的98.7%,这当然与11月份的天气很好有关。今年二月份、三月份雨雪和风沙天气比较多,六月份是德令哈的雨季,严重影响发电,所以这三个月发电量都比较少。从四月份以后的五个月,实际的发电量和目标值只差了4.3个百分点,过去一整年实际发电量已经达到设计值的92.1%。我相信如果从去年的11月份开始,到今年的10月份为止的年度进行统计,发电量达到设计值的95%应该没有问题。
图:中控德令哈10MW电站持续稳定发电能力
  我也做了一个国内外塔式光热电站的发电量及效率对比,供大家参考。
图:国内外塔式电站指标对比
(董清风 整理报道)
