9月23日下午,记者在中广核德令哈50MW槽式光热发电示范项目建设现场看到:该项目正在紧张有序地推进中,在整体系统构成上已初具雏形。
目前项目建设进展情况如下:
常规岛(发电部分):于2015年8月破土动工,目前土建工程已基本结束,正在进行装修。安装工程除汽轮机外已完成93%以上。目前厂用电已受电完成,化学已基本具备出合格水条件。汽轮机已到货,计划11月份安装完成。
传热与储热岛:传热部分 2016年4月12日第一罐混凝土浇筑;土建及建筑工程基本完成; 传热区设备安装完成100%;管道安装完成70%。第一次1200T油已注入完成。
储热部分:冷盐罐与热盐罐本体已完成,正在进行附件安装。计划10月份安装完,具备上盐条件。

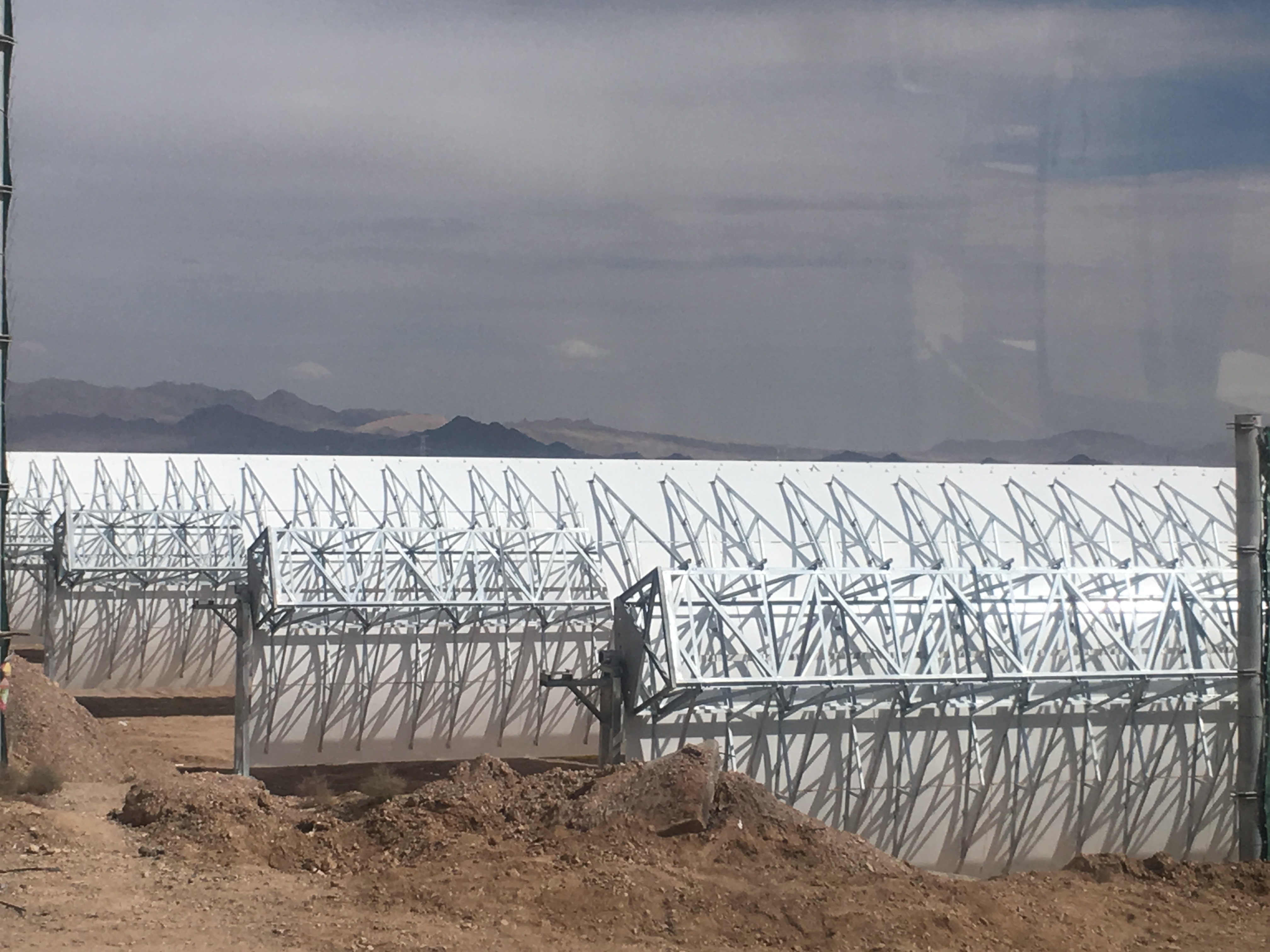

太阳岛:2016年8月底合同 签订,10月正式浇筑集热场桩基第一罐混凝土。目前集热器土建基础已全部完成;安装方面:集热器生产完成73%,集热器安装60%,集热管安装完成38%;导热油母管安装完成60%;电气安装完成35%。整体完成65%以上的工程量。
厂用电受电已于8月31日完成,首次注油已于8月30日前顺利结束。

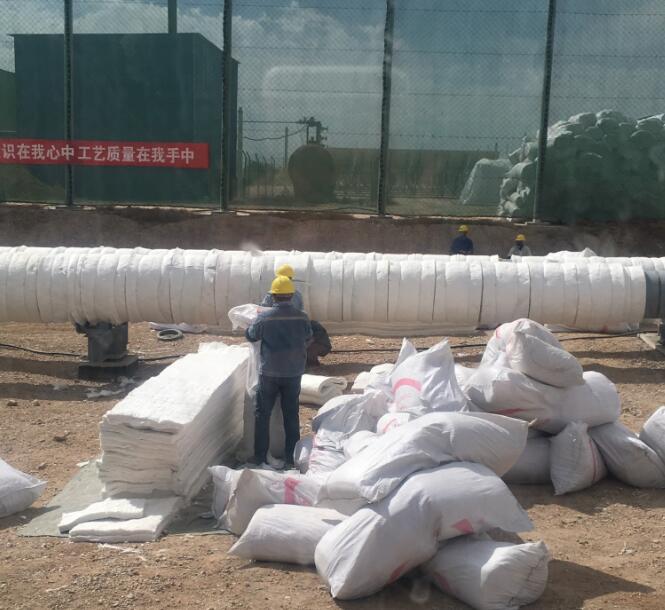

图:反射镜安装工作现场

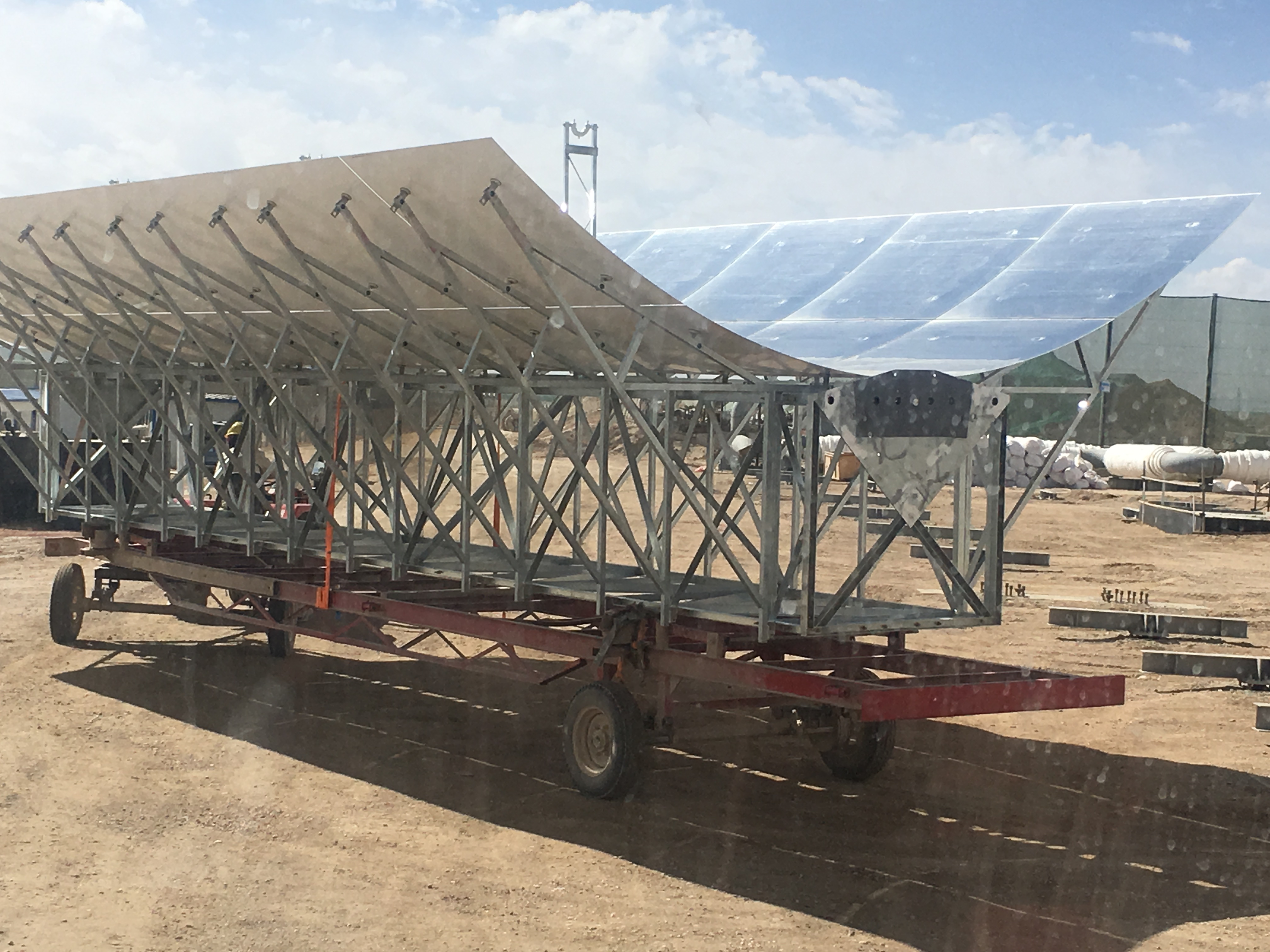

图:工地现场

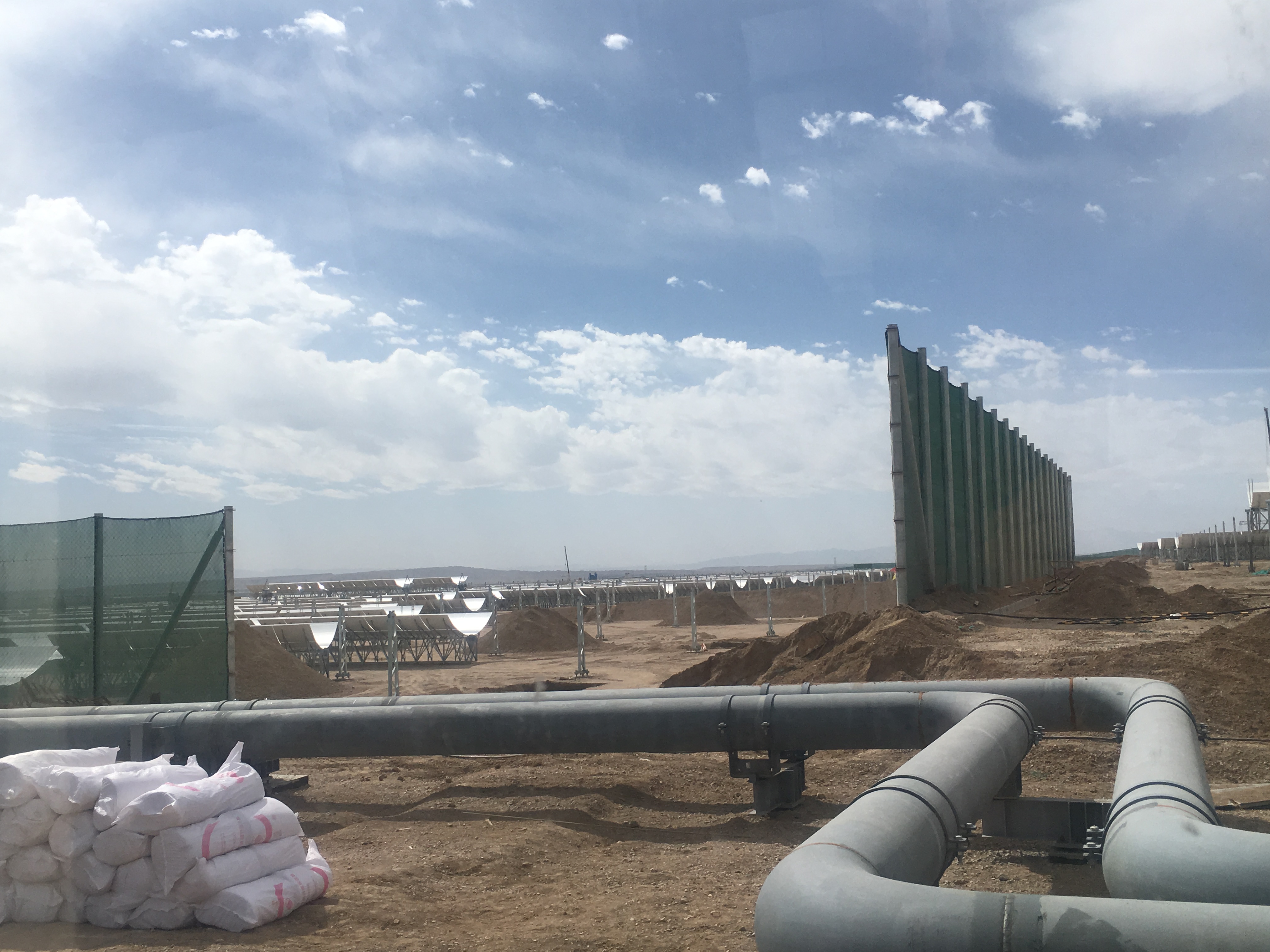

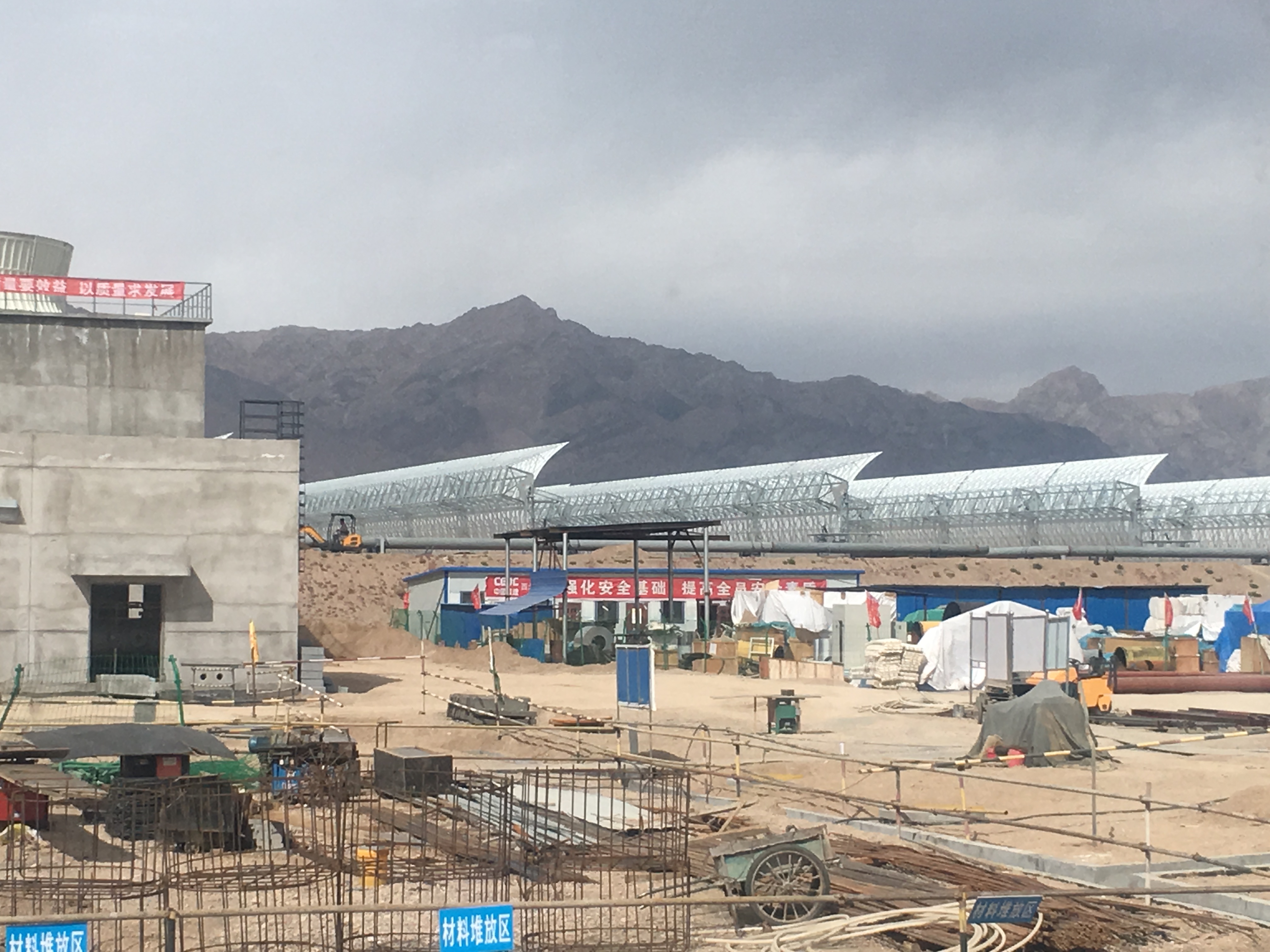

图:工人正在紧张施工中
项目概况:
入选国家能源局首批光热发电示范项目的中广核德令哈50MW槽式光热发电工程是国内第一个正式开工建设的大型商业化槽式光热发电项目,也是国内第一个亚洲开发银行提供贷款支持的光热发电工程。
本工程规划建设规模为100MW,本期建设1 座50MW 槽式太阳能热发电电站,占地2.46平方公里。

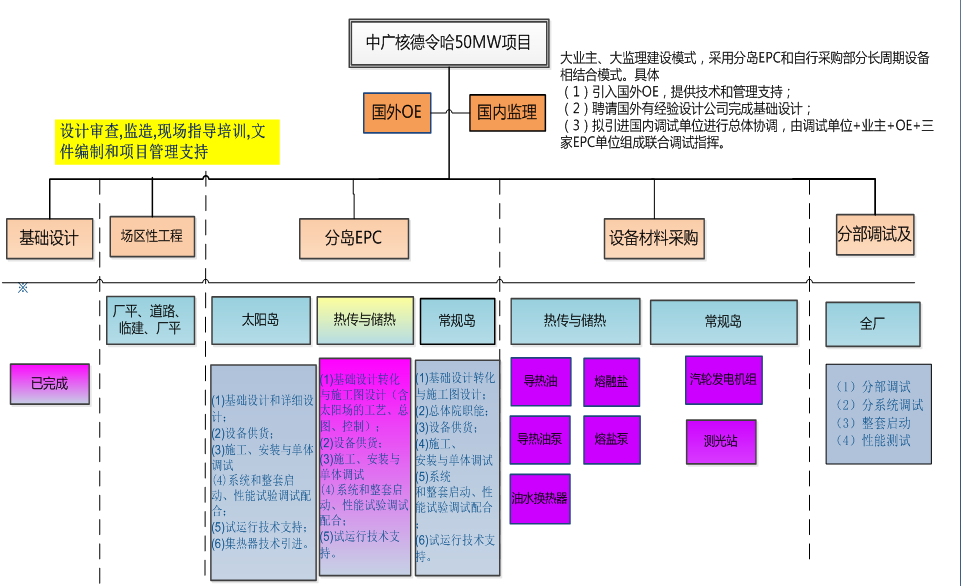

图:项目建设内容及技术标准

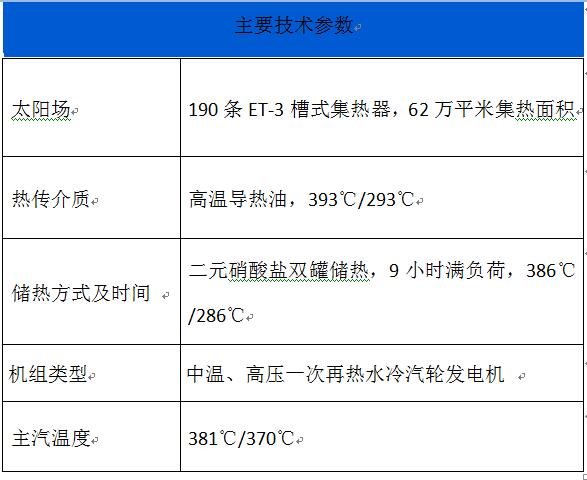

该项目全部采用抛物面槽式(PTC)导热油太阳能热发电技术,主要建设190个槽式集热器标准回路,设置一套双罐二元硝酸盐储热系统(储热容量满足汽轮发电机组满负荷9小时的运行需要),一套50MW规模的中温、高压、一次再热的汽轮发电机组和其他电站所需配套设施。本期工程建成后等效利用小时数可达3950小时,并具有调峰能力,预计每年可以减少CO2排放约10万吨。
中广核德令哈50MW槽式光热发电工程于2014年7月开始场平工作,2015年8月主体工程破土动工,争取在2017年底实现并网发电,预计2018年6月投入商业运行。
