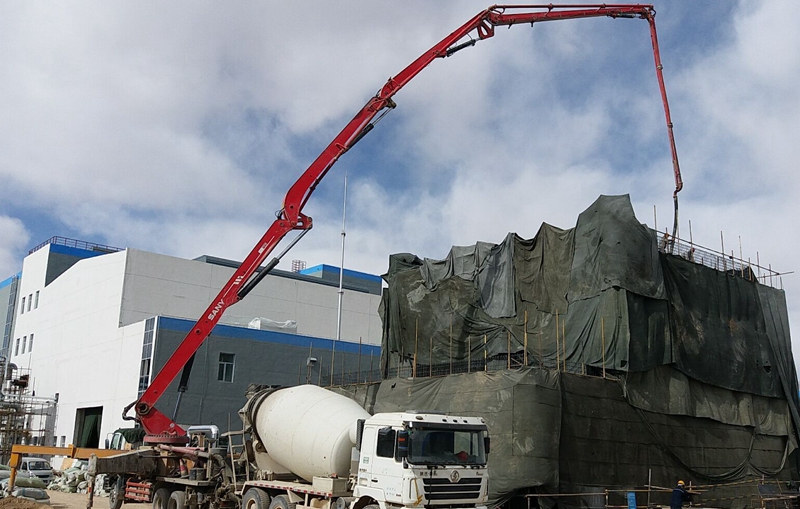

11月12日下午,中广核德令哈50MW光热发电项目GIS室顺利封顶。
该项目整个工程的节点工序,业主和总包高度重视,此次完成封顶任务,比业主约定的工期提前一周,GIS室的顺利封顶将为该项目如期投产运行奠定了坚实基础。
据了解,该项目的镜场已完成安装约90%,其中集热管安装完成接近80%;传储热部分(除蒸汽管道外)的导热油管道系统已经基本完成安装;储热罐罐体正在作保温施工,采用电伴热和保温材料,预计12月中旬可完成储罐保温工程;常规岛部分,正在安装汽轮发电机组。
该项目是我国首个正式开工建设的大型商业化光热发电项目,项目在整体进度上远远领先于其他示范项目,预将成为中国首个并网投运的国家光热示范电站。
