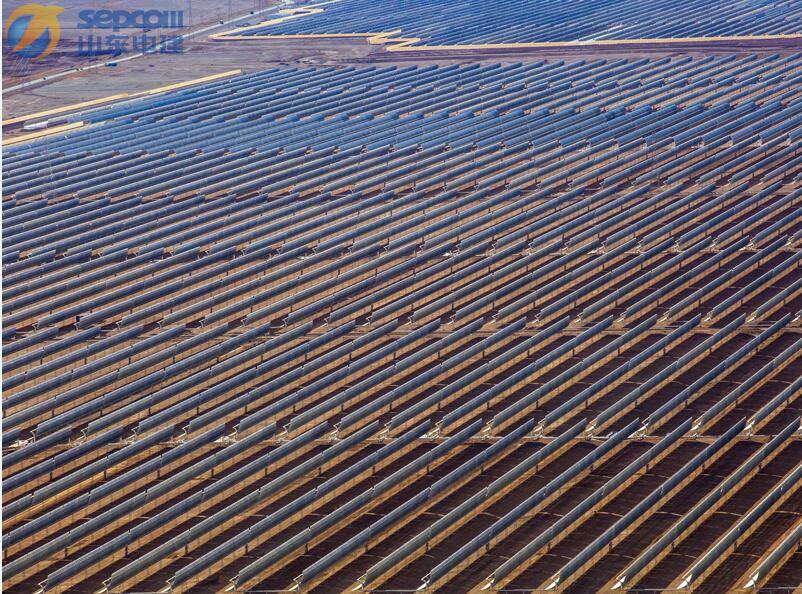

摩洛哥时间2018年3月13日00:00,摩洛哥努奥二期光热项目顺利完成机组10天可靠性运行,标志着项目又一重要工程节点圆满完成。可靠性运行期间,机组运行良好,太阳能利用效率大于80%,各项性能指标均到达了合同要求。
可靠性运行期间机组要完成各项指标的验证试验。合同规定可靠性运行期间,机组跳闸到重新并网时间小于等于45分钟且机组跳闸次数小于2次,实际运行过程中,机组跳闸次数为零;合同规定10天总累计发电量大于等于太阳总辐射能量模型计算值的80%以上,机组实际10天总累计发电量达到太阳能总辐射能量模型计算值的87%。
同时,机组还在可靠性运行期间完成了满负荷试验等性能试验,所有试验均一次通过,指标优良。可靠性运行的顺利完成向各方充分展现了设备良好的性能和可靠过硬的施工及安装质量。

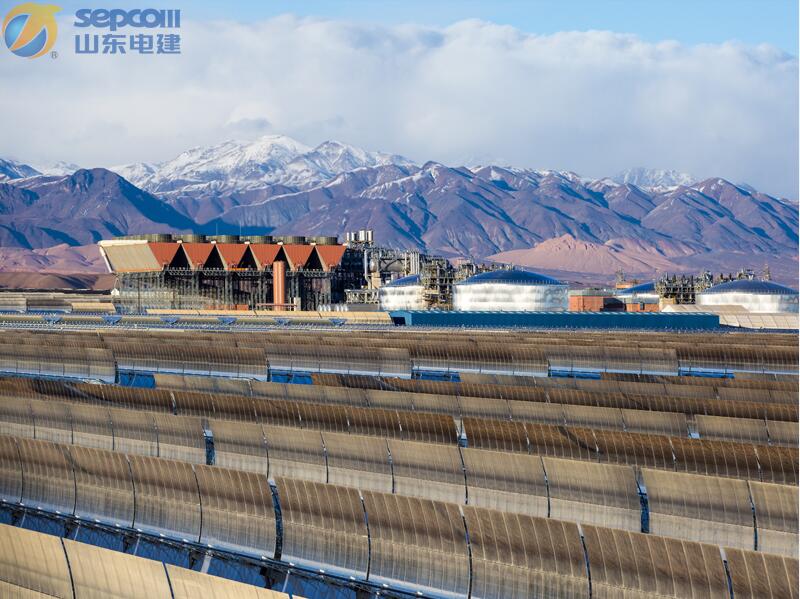

摩洛哥努奥二期光热项目装机容量200MW,电站已于2018年2月10日一次并网成功。储热系统让电站每天可发电17个小时。电站占地面积约800个足球场大小,有65万块反射镜,还有4个超大体积用于储存热量的熔盐罐,每个罐体高16.6米,直径44.1米,容积为25608立方米。其中,热罐壁厚49.2毫米、重859.5吨,冷罐壁厚50.3毫米、重868.9吨。熔盐罐的容积和壁厚可以说是“绝无仅有”!
另外,摩洛哥努奥三期装机150MW,采用塔式太阳能热发电技术,是目前世界上在建规模最大的太阳能热发电站项目。
摩洛哥努奥二期和三期太阳能热发电项目由摩洛哥可持续能源管理署(MASEN)、沙特ACWA电力公司和西班牙SENER公司共同投资建设,由中国电建集团与西班牙SENER公司联合体作为EPC总承包。其中,中国电建集团、山东电建三公司作为联合体的责任方,负责土建施工、常规岛供货、储热系统以及外围系统的设备供货和安装。西班牙SENER公司负责太阳能岛部分的设计、供货和安装。
注:本文章转载自SEPCOIII,不代表本网观点立场。
