山东电建三公司参建的摩洛哥NoorIII150MW光热电站压缩空气吹管工作顺利完成

时间:2018-04-08 09:57来源:山东电建三公司
  4月2日17时,山东电力建设第三工程有限公司作为联合EPC总承包方参建的摩洛哥NoorIII150MW光热电站压缩空气吹管工作顺利完成。

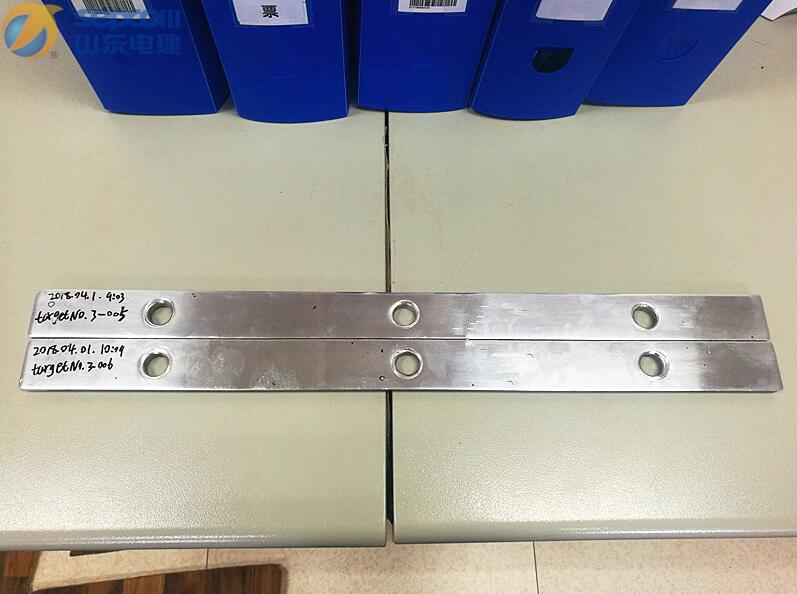

  压缩空气吹管共计288次,历时25天。压缩空气吹管过程中,项目部严格按照压缩空气吹管方案,24小时不间断吹管,各项打靶指标完全符合标准,顺利通过验收。吹管工作圆满完成,为后续机组顺利启动奠定了坚实的基础。
  据了解:摩洛哥NoorIII150MW光热电站是目前世界上在建的单机容量最大的商业化塔式光热发电项目。该项目于2015年5月正式开工建设,如无意外,将于2018年10月份正式并网发电。
  除山东电力建设第三工程有限公司作为联合EPC总承包方外,中国电力工程顾问集团西北电力设计院有限公司也参与了电站部分施工图工程设计,包括镜场定日镜立柱、总图及吸热塔和发电单元等。2017年5月29日,该项目汽轮发电机吊装就位完成。2017年10月19日,空冷岛24台风机全部顺利通过20%、50%、75%和100%转速空负荷试运行。11月26日,其正式开始倒送厂用电,受电范围包括努奥三期厂外升压站、三期厂内升压站、主变、高厂变、封闭母线、共箱母线等,当日14时37分,线路正式带电;11月27日15时16分,主变受电一次成功,项目倒送电圆满成功。

  位于摩洛哥中部德拉特菲拉(Drâa-Tafilalet)地区瓦尔扎扎特(Ouarzazate)市的Noor太阳能发电综合园区项目总装机高达580MW,占地2000公顷,耗资27亿美元,包括510MW的光热发电装机和70MW的光伏装机。当前已投运的为160MW装机的NoorI槽式电站项目。
