2018年3月,由中国船舶重工集团新能源有限责任公司承建的内蒙古巴彦淖尔市乌拉特中旗100MW导热油槽式光热发电项目正式复工。3月5日上午,总承包单位中国船舶重工集团新能源有限责任公司携手其他建设单位齐聚项目现场,总承包单位项目经理在简单的复工仪式后宣布项目组装车间正式复工。
随着冻土层的逐渐解冻,项目现场具备了部分场平工作复工条件,3月28日上午,机械轰鸣,场平复工,标志着项目正式进入紧张的施工期。
截止4月11日,一、二号组装车间安装工作基本结束;一、二号组装桥吊安装完毕;一、二号组装车间十二台桥吊全部到货;二号组装车间墙面板已安装50%;焊接车间钢结构安装全部安装完毕;场平工作已完成80%。
项目现场施工实景:

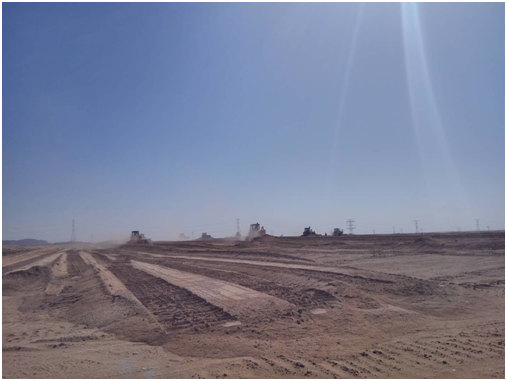

图1. 场平施工
图2. 场平降尘作业

图3. 组装车间内部

图4. 组装车间外墙
图5. 组装车间鸟瞰

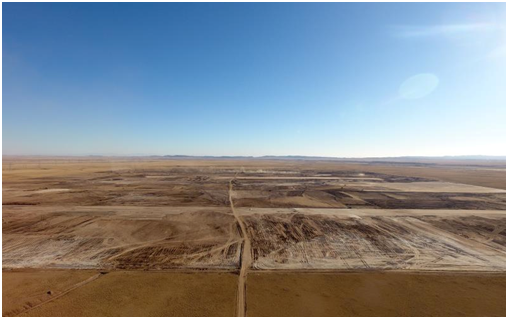

图6. 场平全貌
乌拉特中旗导热油槽式100MW光热发电项目是国家能源局首批20个光热示范项目中单体规模最大的项目之一,配置10小时的熔盐储热系统。中国船舶重工集团新能源有限责任公司作为此项目的EPC总承包方,正全力以赴推进此项目的施工建设。
目前,项目基础设计工作已临近尾声;设备采购方面,汽轮机、发电机等关键核心设备的采购已完成并开始生产制造。
现场正式复工后,现场施工建设及设备采购都将迎来高峰,力争早日完成建设,实现并网发电。(中船重工供稿)
