图赏首航节能敦煌100MW塔式熔盐光热发电示范项目建设最新进展

时间:2018-06-05 08:27来源:首航节能
  根据首航节能方面消息,截至2018年5月底,首航节能敦煌100MW熔盐塔式光热发电示范项目进行顺利。
  吸热塔方面,正在安装塔顶吸热器钢结构;镜场方面,定日镜立柱已安装60%;定日镜已经安装35%;主厂房已全封闭,现正进行内部设备安装;空冷岛散热器开始安装;储盐罐正在焊接罐壁;厂前区已投入使用。
        以下图赏最新进展:

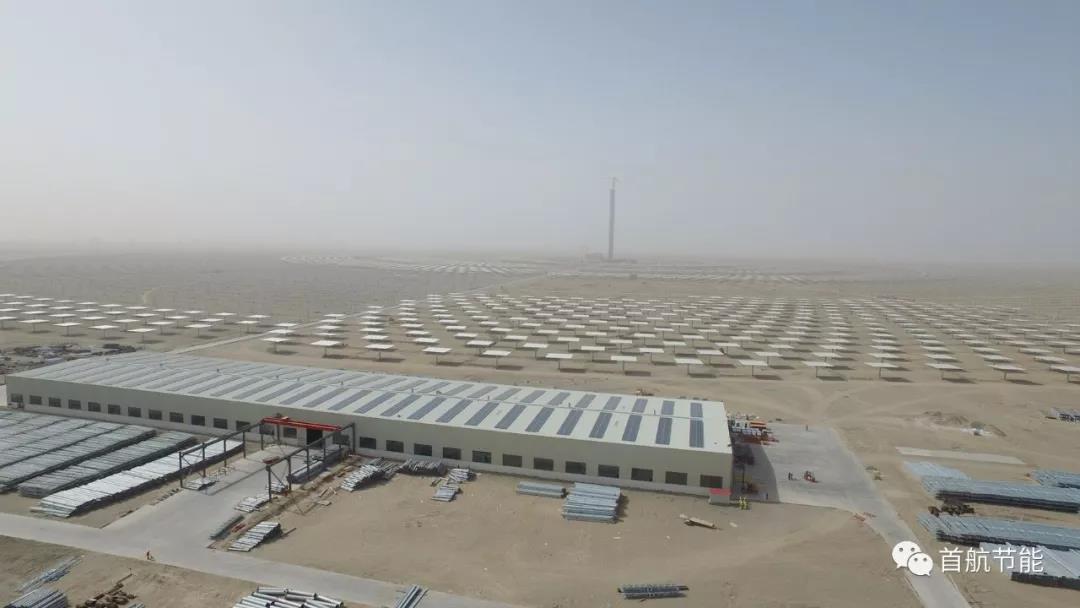

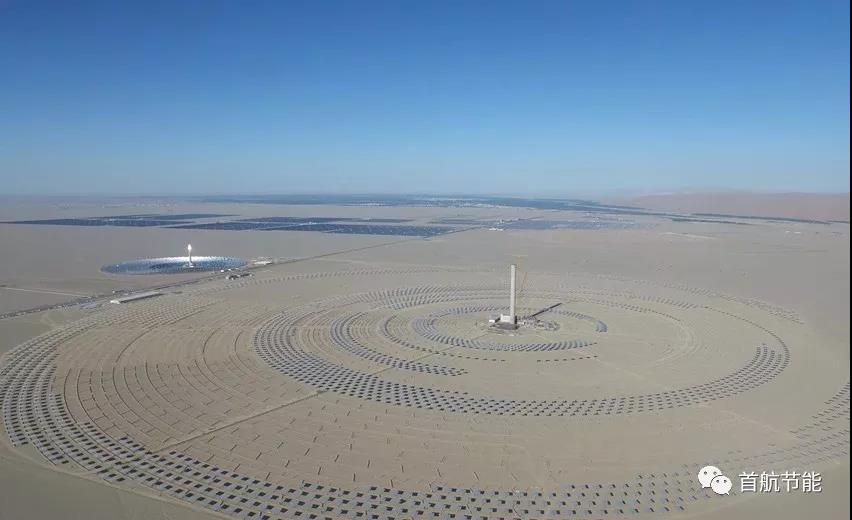

图:首航节能敦煌100MW熔盐塔式电站项目建设全景图

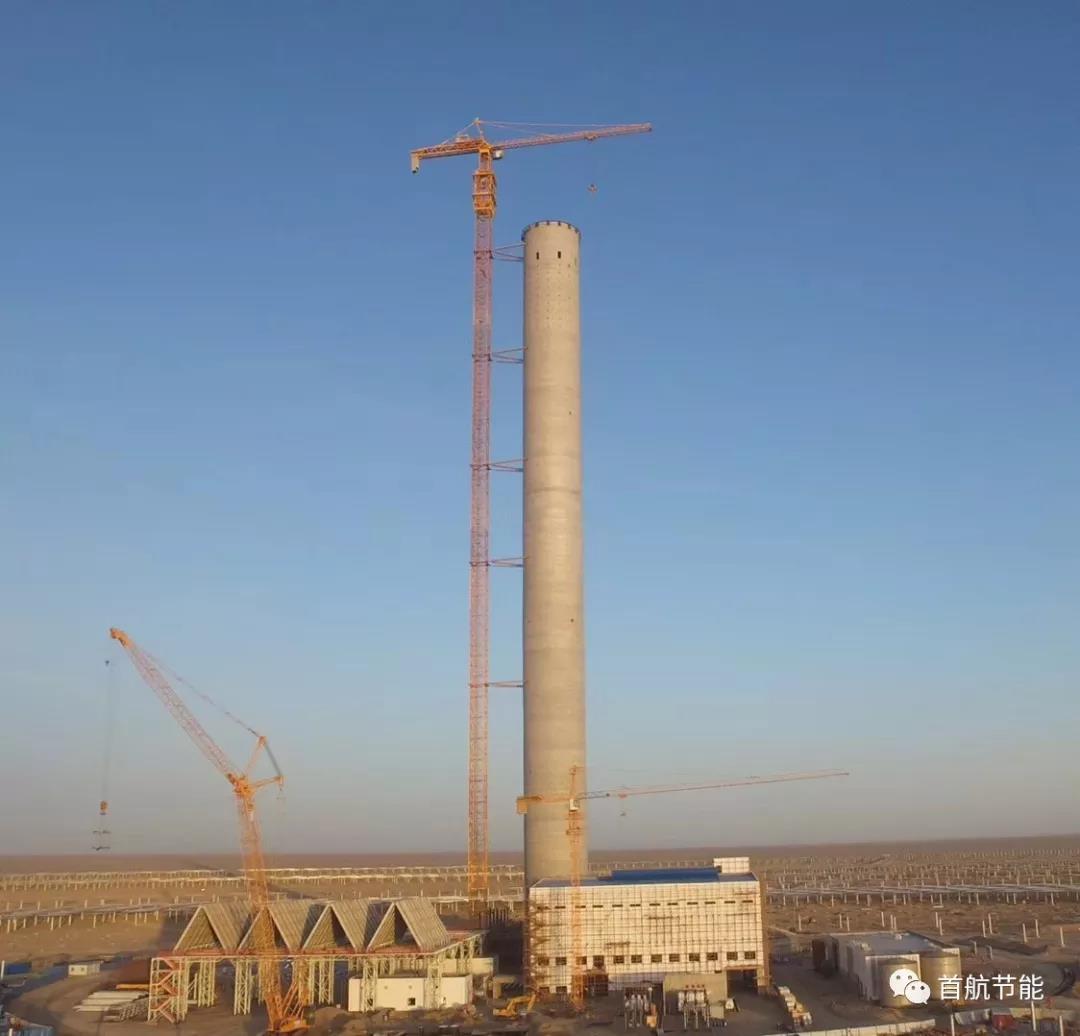

图:吸热塔

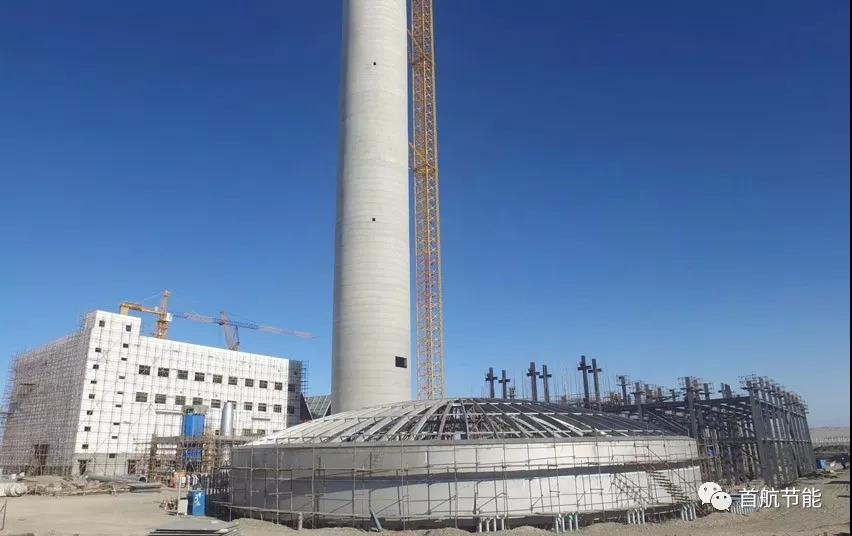

图:在建的储热系统

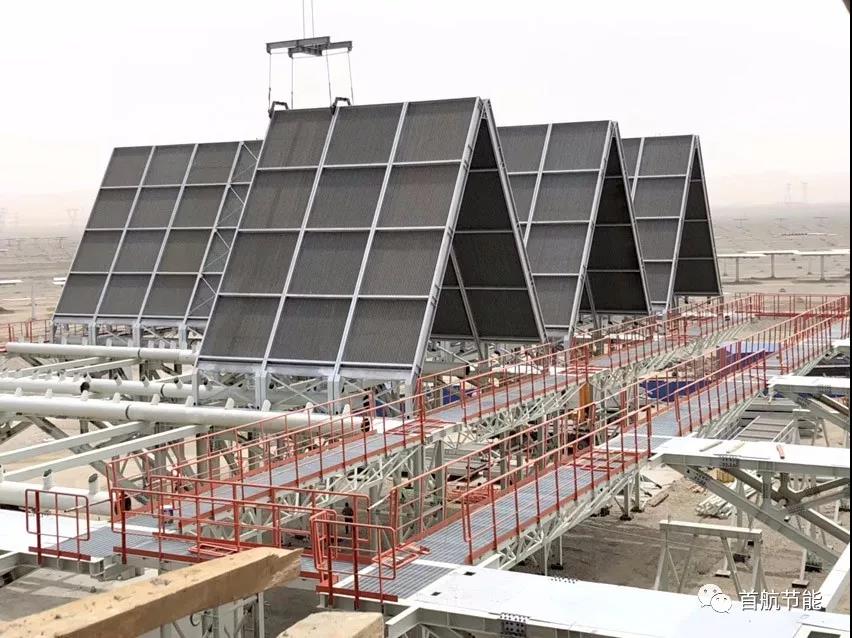

图:在建首航节能敦煌100MW塔式项目空冷岛

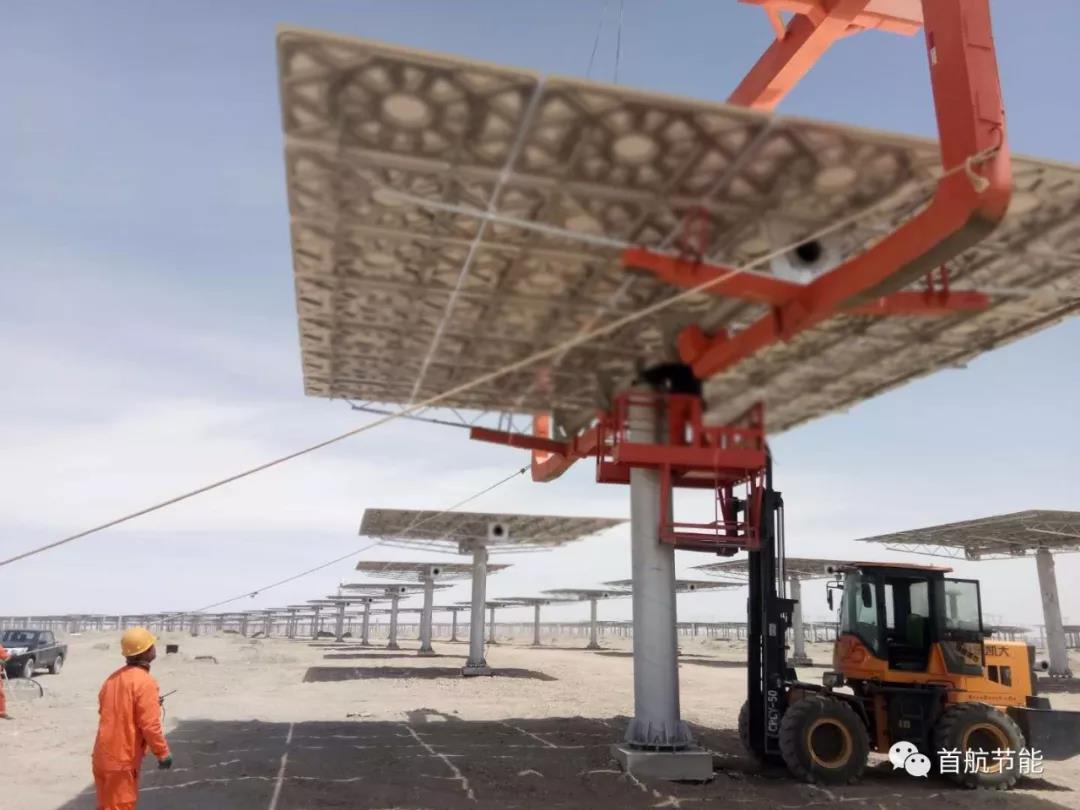

图:在建首航节能敦煌100MW项目定日镜安装
图:在建首航节能敦煌100MW项目现场组装和检测车间

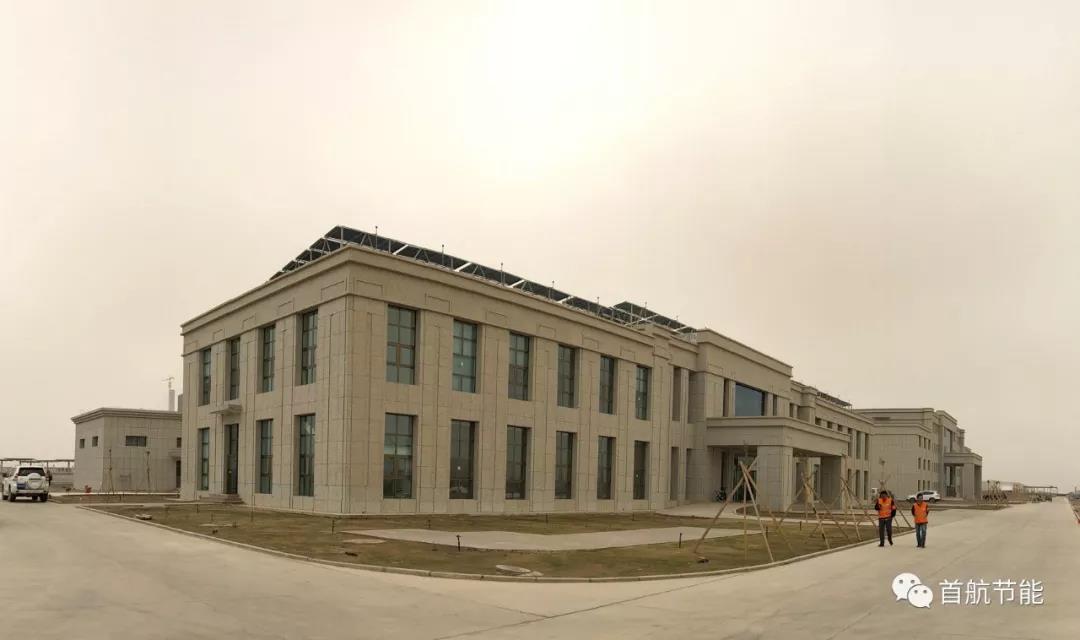

图:在建首航节能敦煌100MW项目厂前区
  首航节能敦煌100MW熔盐塔式光热发电项目位于甘肃省敦煌光电产业园区内,是国家太阳能热发电示范项目之一。该电站将建设1万多面定日镜,围绕260米吸热塔,进行聚光吸热,配置11小时熔盐储热系统,整个镜场占地总面积约784公顷。电站于2014年开始设计,2015年11月9日开工奠基,2016年11月份进入全面施工阶段,预计2018年12月31日前建成并投产发电。
