山东电建三公司承建的摩洛哥150MW塔式光热电站首次并网一次成功

时间:2018-08-16 10:05来源:山东电建三公司
  8月15日13时46分,由山东电力建设第三工程有限公司(下文简称山东电建三公司)承建的努奥三期150MW塔式光热电站项目发电机首次并网一次成功,带初始负荷15MW。机组各项运行指标正常,标志着目前全球装机容量最大的塔式光热电站项目并网目标顺利实现。
  据了解:2018年8月13日12时16分,该项目汽轮机首次冲转成功,达到额定转速5820转/分钟,轴振最大值37μm,各项参数指标优良,并顺利完成并网前相关电气试验。
  山东电建三公司项目部与其他协作单位通力配合,在业主ACWA、MASEN、摩洛哥国家电网ONEE等的共同见证下,努奥三期项目顺利实现并网发电;接下来,山东电建三公司项目部将持续高效完成后续机组试验项目,确保机组如期移交业主投入商业运行。

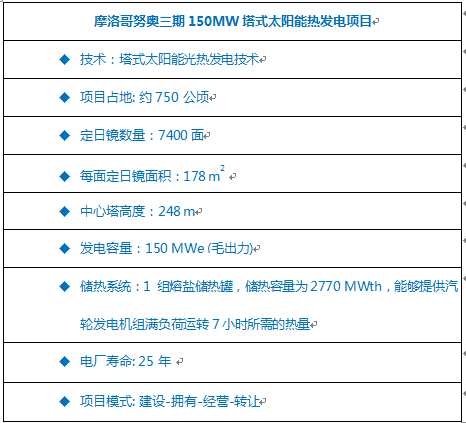

  关于摩洛哥努奥三期150MW塔式光热发电项目

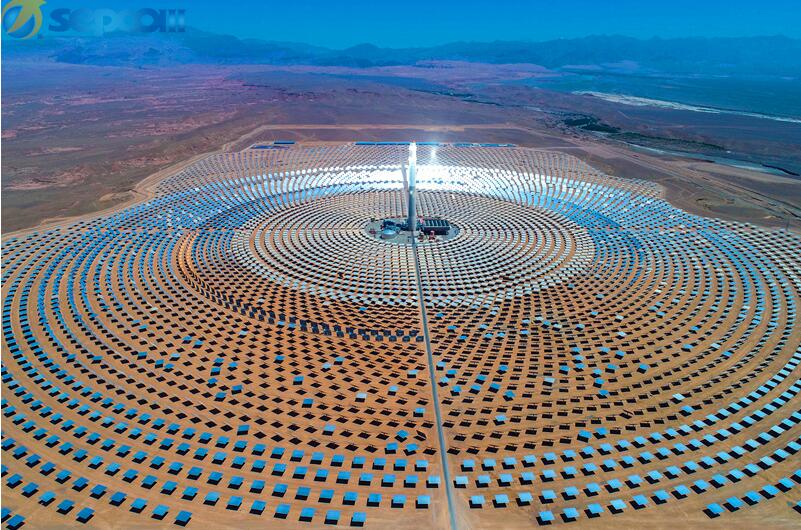

  项目位于摩洛哥瓦尔扎扎特光热产业园区,其中二期装机容量为200MW,采用抛物线槽式太阳能热发电技术;三期装机150 MW,采用塔式太阳能热发电技术。项目EPC承包方是中国电建集团、山东电建三公司和西班牙SENER公司组建的联合体;中国电力工程顾问集团西北电力设计院有限公司参与设计。
  中国电建集团和山东电建三公司作为联合体的领导方,主要负责: 全厂总体EPC管理、镜场管道供货安装、常规岛设计供货安装、储热系统供货安装和外围系统设计供货安装。
  2015年5月8日(当地时间),项目EPC合同签订;
  2015年5月正式开工建设;
  2017年5月29日,汽轮发电机吊装就位完成;
  2017年10月19日,空冷岛24台风机全部顺利通过20%、50%、75%和100%转速空负荷试运行;
  2017年11月26日,正式开始倒送厂用电,受电范围包括努奥三期厂外升压站、三期厂内升压站、主变、高厂变、封闭母线、共箱母线等,当日14时37分,线路正式带电;
  2017年11月27日15时16分,主变受电一次成功,项目倒送电圆满成功。



注:本文章转载自山东电建三公司,不代表本网观点立场。
