玉门鑫能50MW熔盐塔式太阳能热发电示范项目亮相甘肃卫视

时间:2018-08-21 17:57来源:太阳能光热联盟
  近日,甘肃卫视全方位报道了玉门鑫能50MW光热发电项目现场建设情况。以下是报道内容摘要:
  8月中旬的戈壁滩阳光炽热,位于玉门市郑家沙窝玉门鑫能50MW二次反射熔盐塔式光热电站正在加紧施工。

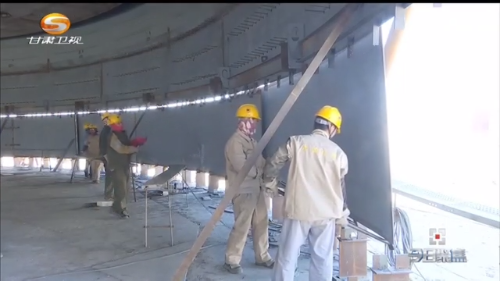

  炎炎夏日,施工人员克服戈壁滩上的高温沙尘天气,正在进行二次反射塔的焊接工作。朗航电力施工一部经理唐忠伟每天下午最火热的时候都要去现场督促施工进度,在他眼里,一个小小的焊接点都有可能影响整个工程的质量问题。

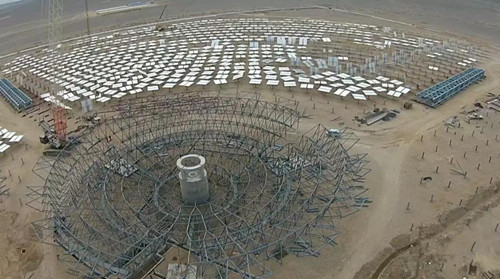

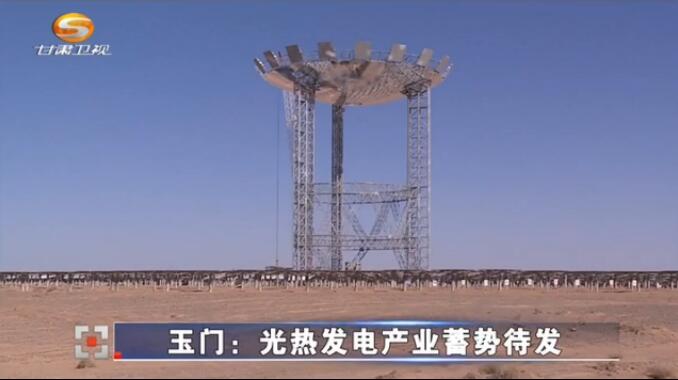

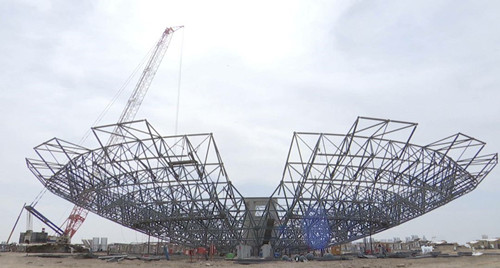

  这个球型网架结构的装置是三号模块的核心区域,目前要进行的步骤是二次反射镜装置的安装。它在地面安装完成后,将被提升到塔顶70米的高度。二次反射镜装置重达300多吨,加之戈壁滩风力的影响,如何将这个庞然大物提升到指定的位置,施工难度不小。
  为了克服这项困难,唐忠伟每天奔跑于施工现场和宿舍之间,画图、分析、现场调研成了他每日的必修课。功夫不负有心人,在团队的努力下,历时一个多月,1号模块的二次反射镜装置终于被成功提升至70米的高空。

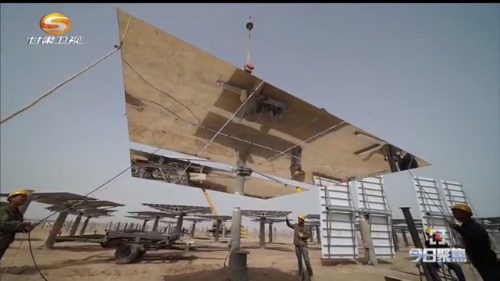

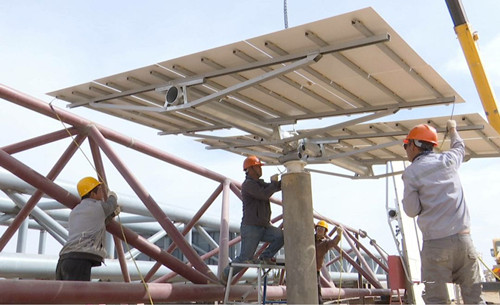

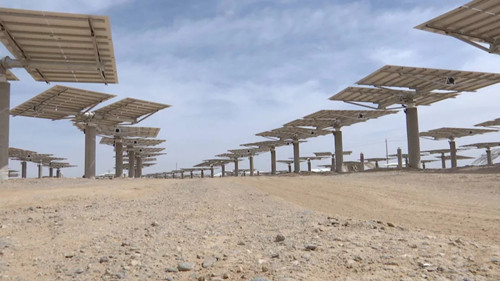

  安装完核心区域的基础部件后,安装定日镜成了这项工程里面最主要的步骤。定日镜安装的间隔距离都是提前算好的,不允许有一厘米的偏差。这些镜子每一面都有16平方米。2603面镜子跟随太阳的位置转动身躯,环绕着一座高70米的集热装置进行发电。
  酒泉顺凯水利水电工程有限公司项目部副经理许生明是定日镜安装中土建方面的技术指导。2017年第一次进入戈壁荒漠,面对从未碰到过的地质结构,让许生明他们犯起了难。经过反复推敲,一次又一次的试验,第一面定日镜终于被安装在了戈壁荒漠上。
  据了解:工程总体完工后,整个发电厂将有15个这样的二次反射塔集热模块,每个模块的集热功率达17 MW,总发电装机为50MW。
  以下是项目建设现场:
  玉门鑫能50MW熔盐塔式太阳能热发电示范项目是国家首批太阳能热发电示范项目之一,采用二次反射(beam-down)技术路线,将建设15个集热模块,配置9小时熔盐储能系统。该电站并网发电后,每年可以为2万户家庭提供100%的清洁电力,经济效益和节能减排效益非常显著。
