8月22日-23日,由中国无机盐工业协会熔盐储能专业委员会与CSPPLAZA光热发电网联合举办的2018熔盐与储能产业论坛在青海省格尔木市召开。会上,浙江中控太阳能技术有限公司热力技术经理唐亚平介绍了中控德令哈10MW项目的运行情况及50MW项目的建设情况。

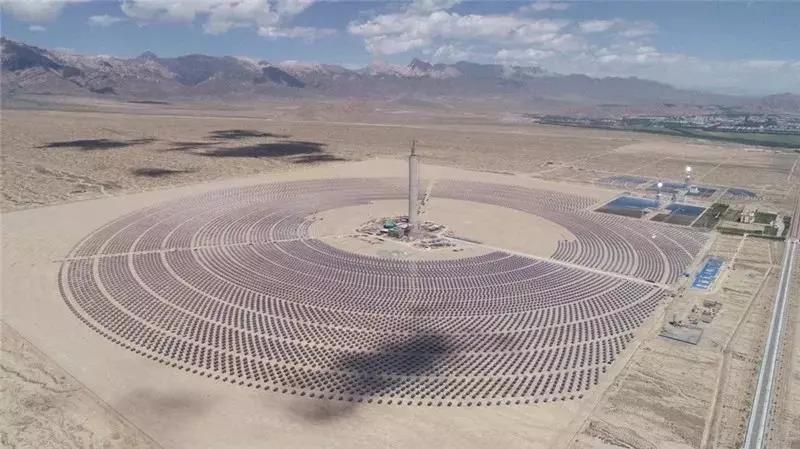

截至目前,镜场方面,定日镜安装近18000面,累计完成约67%;立柱施工26133根,累计完成96%;预计2018年9月完成全部镜场安装。

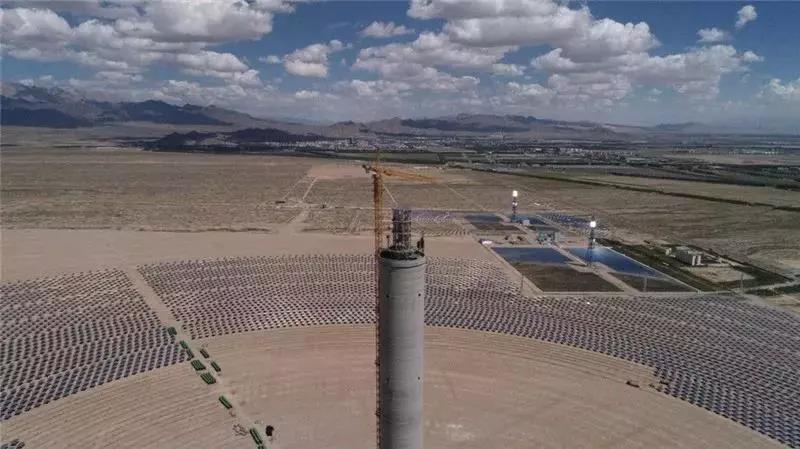

吸热系统方面,吸热塔已于2018年5月25日结顶;吸热器本体全部到货,预计8月中下旬开始吊装,计划10月份完成吸热系统全部设备安装。
储换热系统方面,储罐本体施工全部完成;罐体保温施工完成80%,换热系统管道施工完成约90%;计划9月份完成储换热系统的全部安装工作,10月份开始化盐。
常规岛方面,主厂房已于7月17日封顶;汽轮机转子已安装就位;8月份开始安装空冷岛设备及电气与仪控设备;预计11月份完成汽轮发电机组调试。
整体项目计划于2018年12月底前实现并网发电,2019年实现整体系统稳定运行。
中控太阳能德令哈50MW光热发电项目是国家首批光热示范项目之一,采用塔式熔盐技术。项目位于青海省海西州德令哈市,装机容量50MW,配置7小时储热系统;设计年发电量1.46亿度。该项目将安装27135台20平方米的定日镜,熔盐工作温度为290℃-565℃,主蒸汽参数为540℃/13.2MPa。
注:本文章转载自 CSPPLAZA,不代表本网观点立场。
