11月21日,由山东电建三公司EPC总承包的鲁能海西州多能互补集成优化示范工程——50MW塔式光热发电项目吸热塔结顶仪式在项目地隆重举行。鲁能集团有限公司副总经理、多能互补工程建设指挥部总指挥刘军对吸热塔的顺利结顶表示祝贺,对现场人员付出的艰辛表示感谢。要求大家再接再厉,以安全、质量为主,做好后续施工,确保项目按期并网投运。
鲁能集团青海新能源公司工程建设部将一如既往做好现场安全、质量管控,措施落实到位。梳理吸热塔筒壁内剩余工作量,提前熟悉钢结构安装图纸,做好高强螺栓送检抽检工作,组织审查《吸热塔钢结构安装方案》,重点控制钢结构安装高空防护工作,为项目后期顺利并网发电保驾护航。
吸热塔施工大事记
2018年3月20日,吸热塔基础开挖。
2018年5月8日,吸热塔基础浇筑。
2018年6月22日,吸热塔筒壁开始浇筑。
2018年10月13日,吸热塔达到百米。

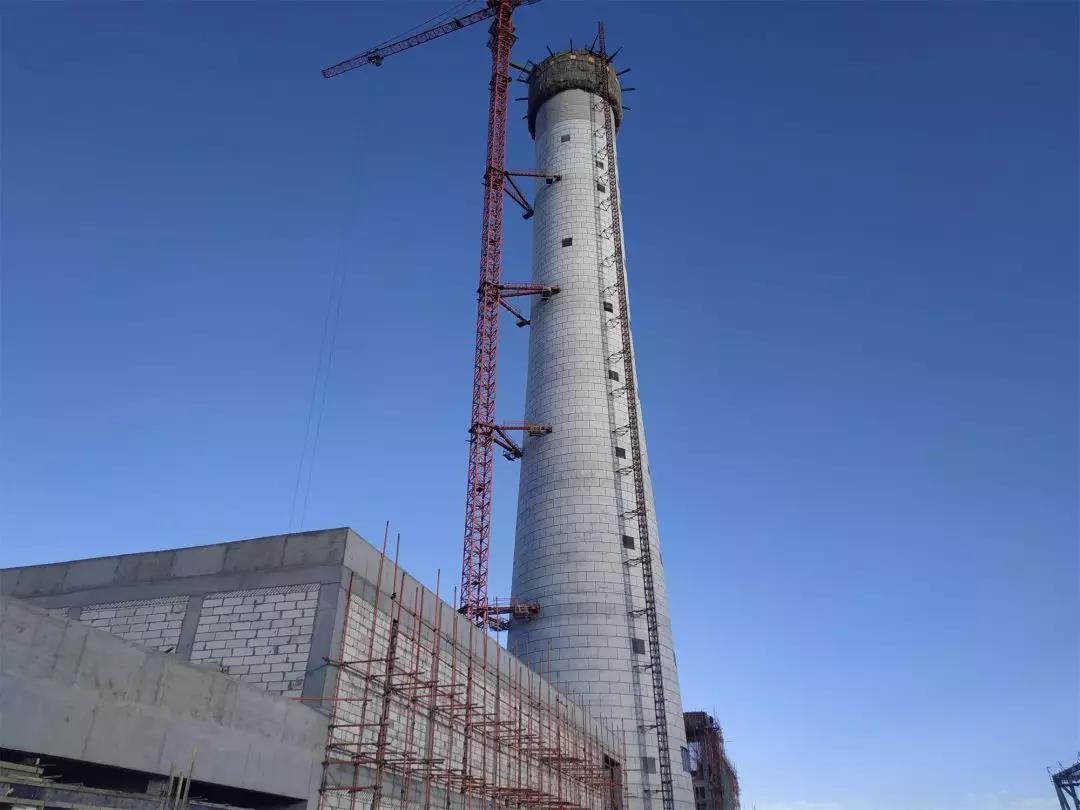

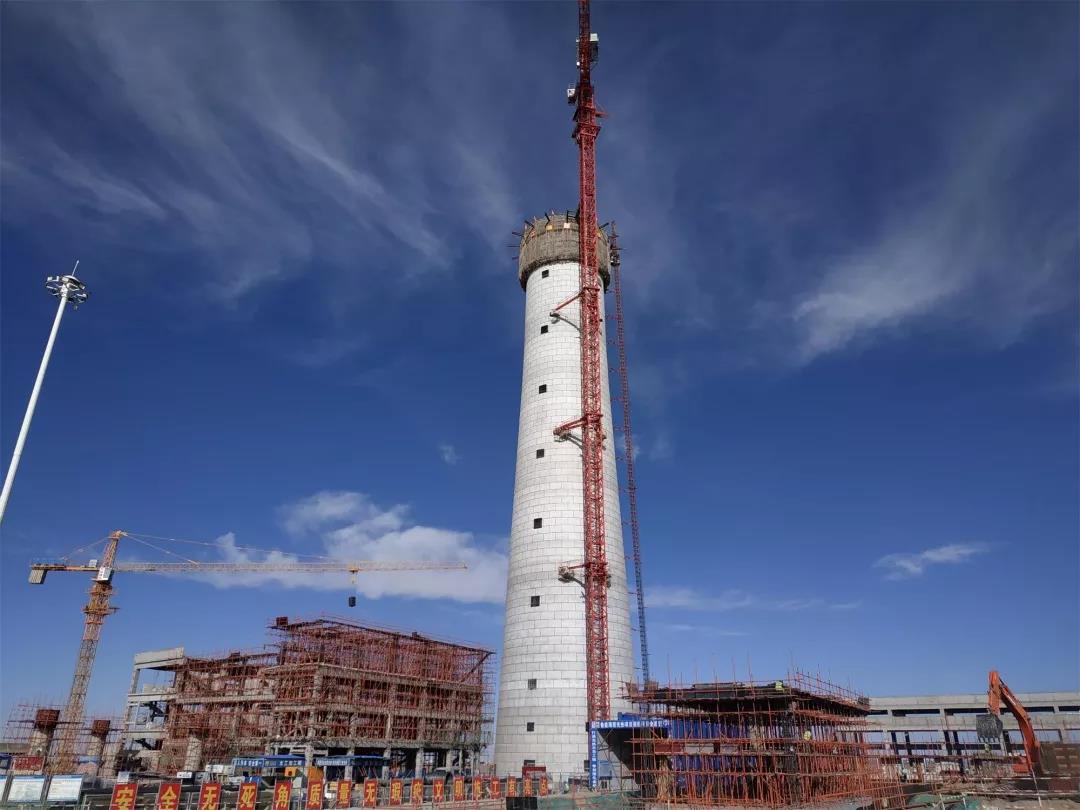

2018年11月21日,吸热塔结顶。
吸热塔简介
海西州多能互补集成优化示范工程光热项目吸热塔坐落于动力岛中心位置,基础直径36.4m,塔顶直径14.7m,147.4m以下为钢筋混凝土结构,147.4m至188.1m为钢结构。筒壁共18层平台,其中10层为检修平台,4层为房间平台,4层为设备层。
吸热塔基础施工

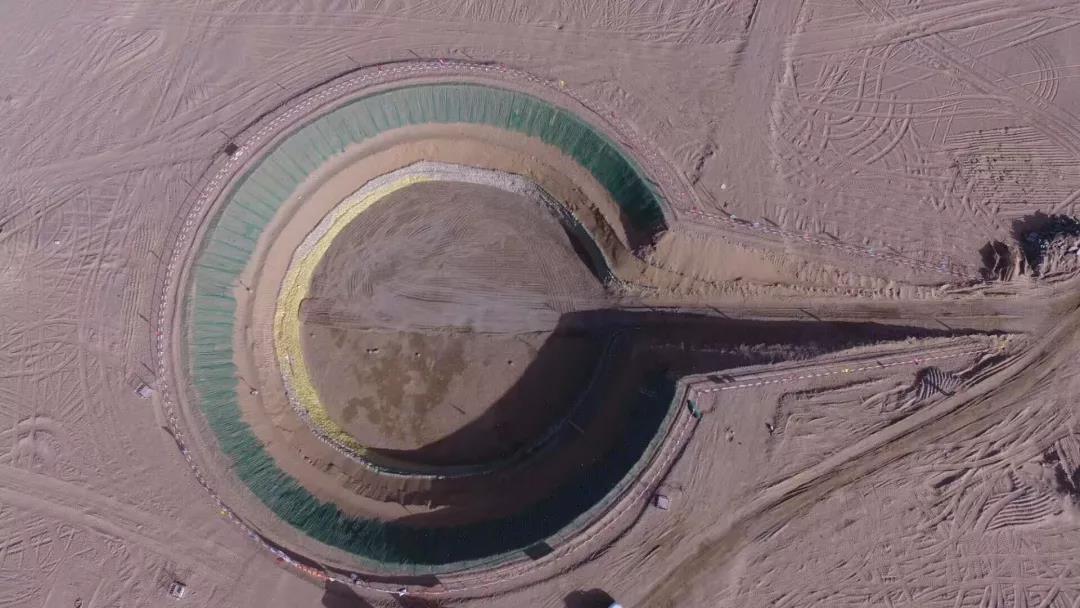

2018年3月20日,吸热塔基础正式开挖(方量15870方),施工前组织中国电监协会专家对《吸热塔深基坑开挖方案》进行了专项审查。

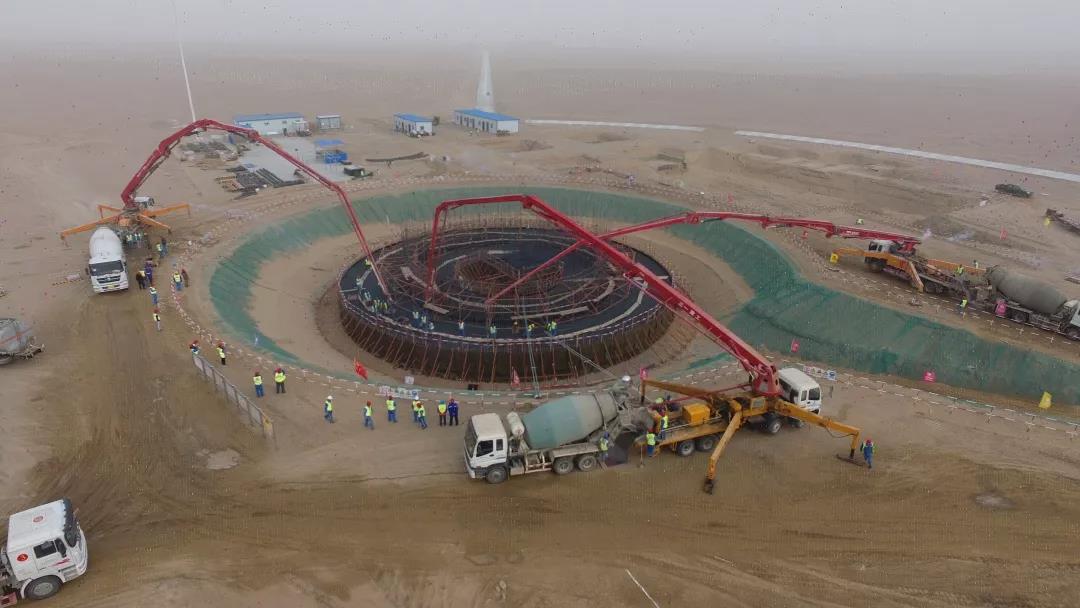

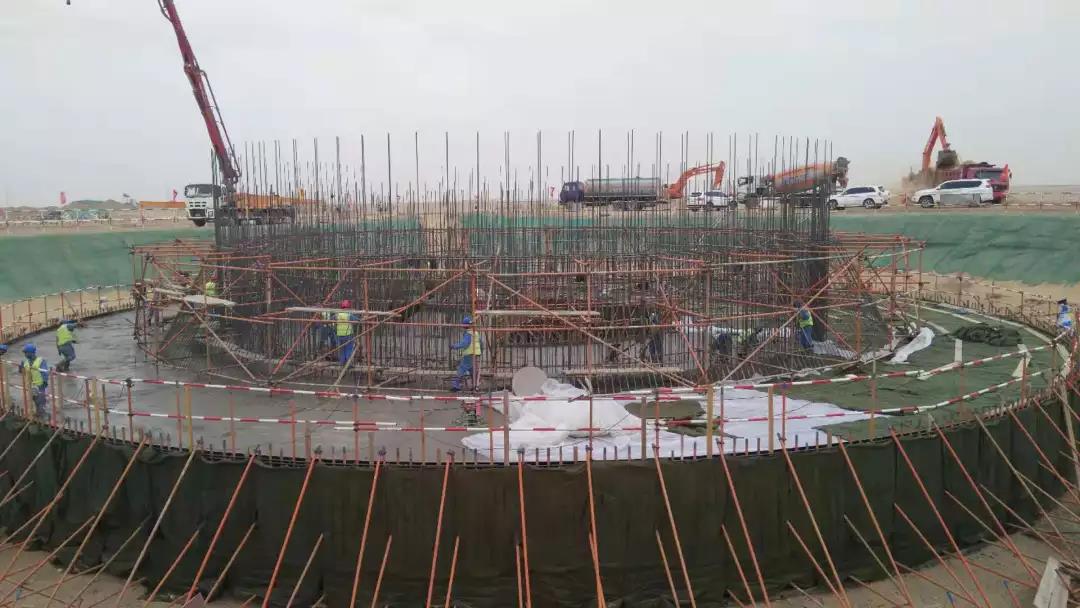

2018年5月8日,历时32个小时完成吸热塔基础混凝土浇筑,混凝土标号为C35、用量2410方,钢筋用量298.74t。基础浇筑前编制并审查了《吸热塔大体积混凝土施工方案》,浇筑过程中重点做好混凝土配合比、水灰比和入仓温度控制并进行全程旁站。浇筑完成后主要做好大体积混凝土浇筑保温、测温措施,保证混凝土浇筑质量。

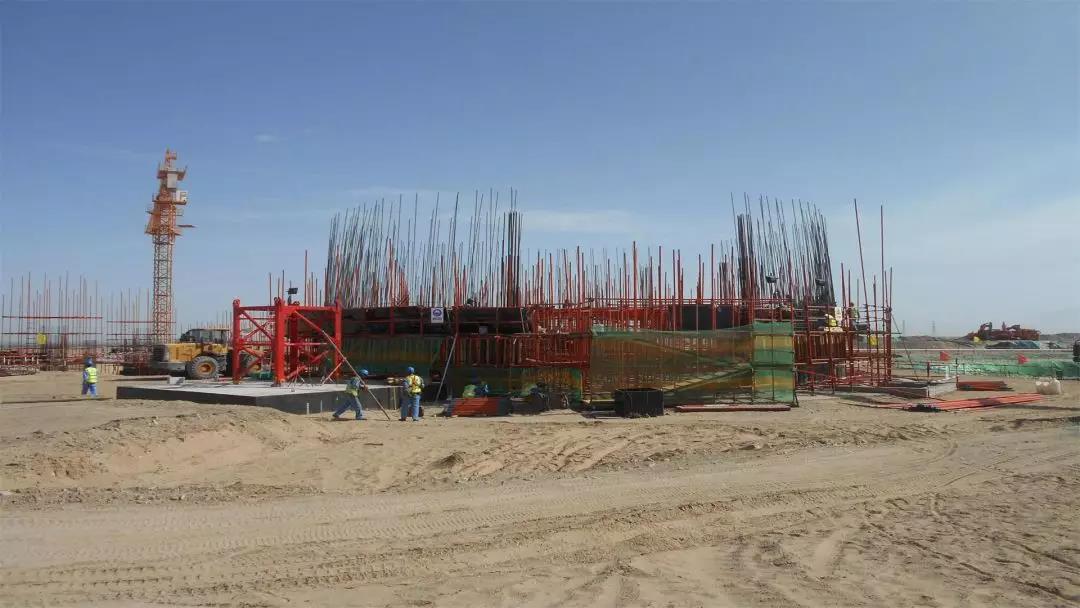

吸热塔筒壁浇筑
2018年6月22日,吸热塔筒壁开始第一板浇筑;11月21日,历时153天顺利结顶。吸热塔筒壁混凝土标号为C40、用量5395方,钢筋用量859.75t。在吸热塔筒壁施工中,工程建设部严格按照规范要求管理。一是根据规程规范要求EPC总包单位编写《吸热塔专项施工方案》、《吸热塔脚手架搭设方案》《吸热塔冬季施工措施》并组织监理、施工方进行方案论证。二是严格控制混凝土原材料,做好试验数据分析。三是加强混凝土验收、旁站监督工作,确保混凝土浇筑质量。四是强化筒壁冬季浇筑质量控制,做好混凝土测温工作和同条件试组强度试验。五是扎实做到安全无死角,定期组织塔吊、电梯巡检工作,电动提升平台安全维护工作。
注:本文章转载自鲁能集团青海新能源公司,不代表本网观点立场。
