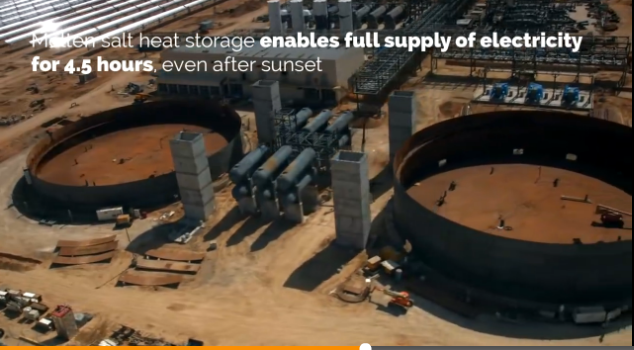

据化盐服务商Herlogas表示,以色列110MW槽式光热电站 Ashalim Plot A已于昨日完成两个冷热熔盐储罐的预热和全部化盐工作。冷熔盐罐被加热至360摄氏度,熔融盐总量为四万五千吨,为硝酸钠和硝酸钾混合物,将用于电站储热系统,储热时长为4.5小时。
据此前对该项目的跟踪报道,Ashalim槽式电站于今年8月下旬开始化盐,整个过程维持三个月。按计划,该项目之后将正式进入全系统调试运行阶段,明年年初将正式投入运营。
Ashalim Plot A为Ashalim太阳能综合体的一部分,项目位于以色列Ashalim Neguev沙漠,由以色列Shikun & Binui Solel Boneh Infrastructure公司(占股67.5%)和西班牙TSK公司(占股32.5%)联合开发。
Ashalim太阳能综合体还包括一个装机容量为121MW Ashalim Plot B塔式光热电站。该综合体建成之后装机容量将达到300 MW, 发电量将占以色列的2%,将为以色列实现2020年可再生能源发电占10%提供支撑。
据了解,该项目化盐服务商Herlogas此前成功为摩洛哥NOOR、南非Kathu等光热电站开展化盐工作。Herlogas目前已累积为全球超过30多座光热发电项目执行了超过73熔盐罐的预热,以及超过63万吨熔盐的化盐工作.
