近日记者获悉,国家太阳能热发电示范项目——玉门鑫能熔盐塔式50MW光热发电项目春节后已正式复工,现正努力推进建设工作,力争完成2019年6月30日前并网发电的目标。该项目于近期被列入2019年甘肃省重大建设项目计划。
目前该项目进展如下:

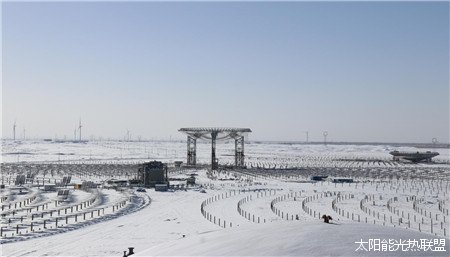

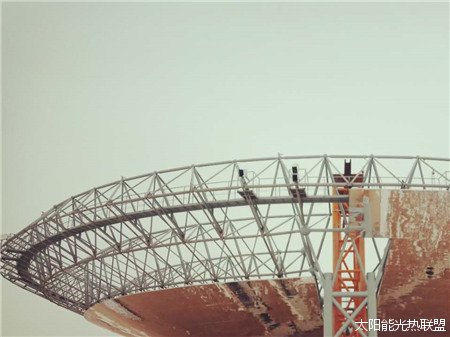

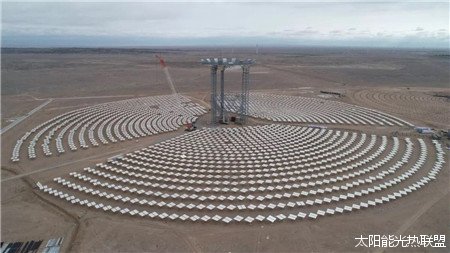

镜场部分: 1号模块太阳岛安装已完成,完成500吨化盐,光热联调基本完成。2号模块二次塔正在顶升,目前顶升高度30米,定日镜安装完成1646套。3号~10号模块二次塔、缓冲罐、吸热器土建基础已完成。3号~7号模块定日镜桩基已完成。
储热部分:中央冷熔盐罐内、外罐已施工焊接完成,并已进行水压试验,夹层保温已基本完成,具备交付条件。中央热熔盐罐内、外罐已施工焊接完成,目前夹层保温还在实施中,待气温提升后,完成水压试验。

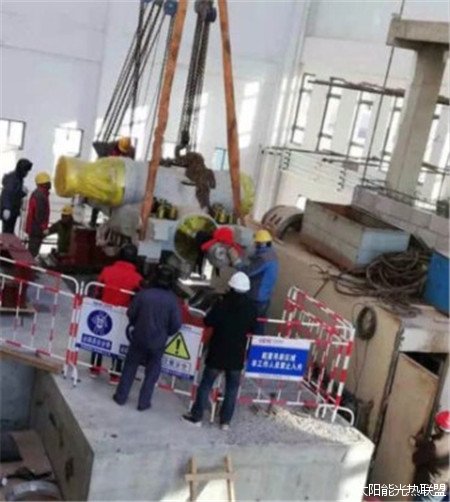

动力岛部分:蒸发器汽包、过热器等已到货,钢结构安装完成90%;主机设备汽轮发电机组已到货,汽轮机高压缸已安装就位,计划3月初完成汽轮机中低压缸、发电机吊装,其余设备正在紧张施工中。
并网条件:110kV送出线路共计28公里,108级塔基,目前已开挖完成31基,基础浇筑完成15基。

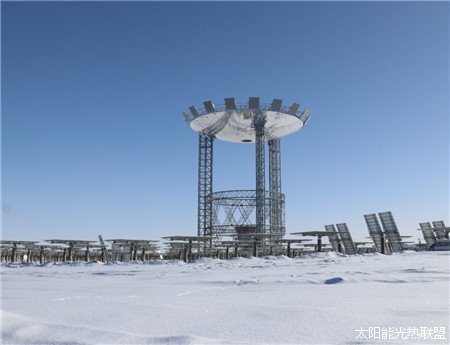

图:一号模块全系统流程打通
玉门鑫能50MW塔式熔盐光热示范项目占地面积约3.69平方公里,计划总投资17.9亿元,设计年发电量2.16亿千瓦时。项目建成后将有15个集热模块,配置9小时熔盐储能系统。并网发电后,每年可为2万户家庭提供100%的清洁电力,经济效益和节能减排效益显著。
