计划2019年投产的太阳能热发电示范项目最新进展汇总

时间:2019-03-07 18:59来源:太阳能光热联盟
  目前国家首批太阳能热发电示范项目中的3个项目——中广核德令哈50MW槽式项目,首航节能敦煌100MW塔式项目以及中控太阳能德令哈50MW塔式项目已经于2018年先后并网发电。根据建设进度,预计2019年将有6个示范项目能够并网发电。国家太阳能光热产业技术创新战略联盟对这些在建项目的最新进展情况进行了跟踪,整理如下(排名不分先后):
  1、中电建青海共和50MW熔盐塔式光热发电项目
  该项目于2018年3月6日正式开工,目前进展如下:

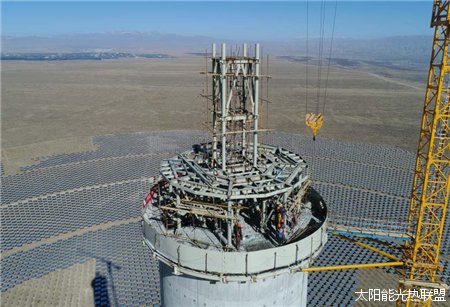

  • 聚光集热系统安装工程:定日镜的组装、安装工作已基本完成,现已开始镜体调试。已完成塔筒壁浇筑(总193米)。已完成塔内钢构及平台安装,预计4月底开始吸热器调试。计划2019年5中旬开始聚光集热系统联调。
  • 熔盐储罐安装工程:低温储罐本体安装完成,高温储罐安装正在进行中,预计3月底完成高、低温储罐附件安装,具备化盐条件。

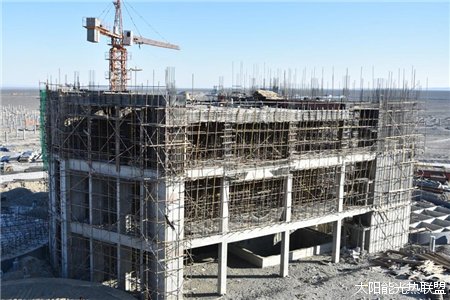

  • 常规岛建筑安装工程:完成汽机扣盖,主要设备安装;现开始单体调试。
  • 送出线路:110kV线路工程的铁塔基础、杆塔安装已完成80%。已开始架线,预计4月底完成线路施工。35kV线路工程的塔基基础及杆塔已完成90%。
  2、中电哈密50MW熔盐塔式光热发电项目

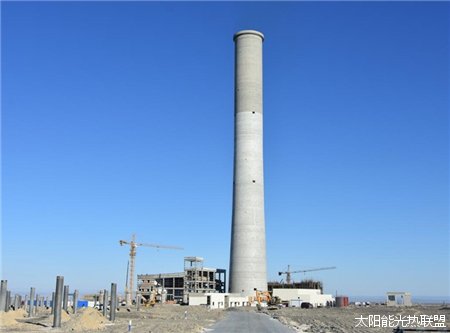

  该项目2017年10月19日正式开工建设,截至目前:

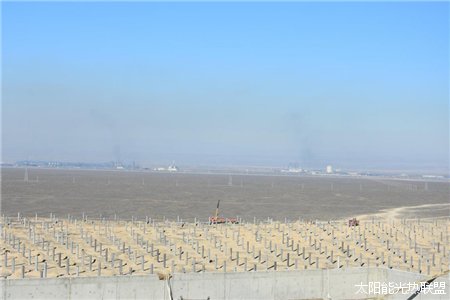

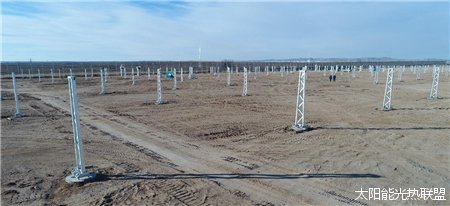

  • 181米集热塔已结顶,塔内8层平台正在施工中;定日镜生产线开始施工,定日镜灌注桩完成计划的15%。

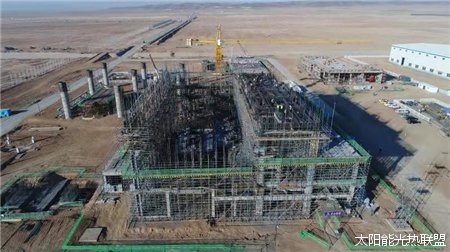

  • 汽轮机主厂房机构到顶,墙体封闭完成;汽轮机高压缸,中、低压缸正在安装中;蒸汽发生器开始吊装。其他配套的辅助发电设施同步施工。
  • 储热岛土建施工完成60%,完成主体框架施工,交安装;熔盐储罐完成40%,交安一台,正在进行罐体制作。
  3、玉门鑫能50MW熔盐塔式光热发电项目
  项目于2017年6月8日正式开工建设,目前进展如下:

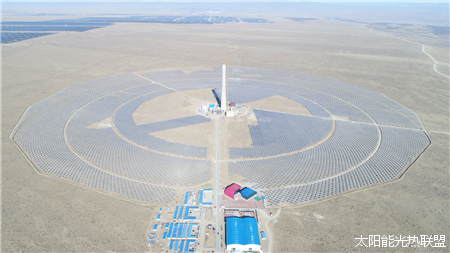

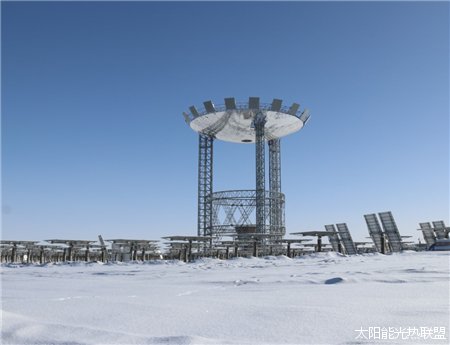

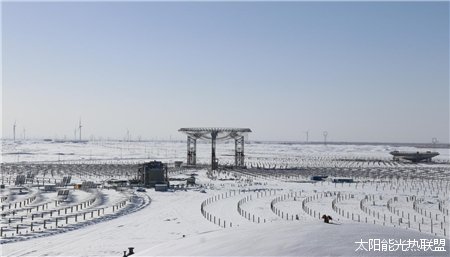

  • 镜场部分:1号模块太阳岛安装已完成,完成500吨化盐,光热联调基本完成。2号模块二次塔正在顶升,目前顶升高度30米,定日镜安装完成1646套。3号~10号模块二次塔、缓冲罐、吸热器土建基础已完成。3号~7号模块定日镜桩基已完成。
  • 储热部分:中央冷熔盐罐内、外罐已施工焊接完成,并已进行水压试验,夹层保温已基本完成,具备交付条件。中央热熔盐罐内、外罐已施工焊接完成,目前夹层保温还在实施中,待气温提升后,完成水压试验。
  • 动力岛部分:蒸发器汽包、过热器等已到货,钢结构安装完成90%;主机设备汽轮发电机组已到货,汽轮机高压缸已安装就位,计划3月初完成汽轮机中低压缸、发电机吊装,其余设备正在紧张施工中。

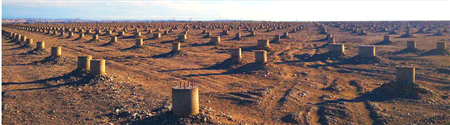

  • 并网条件:110kV送出线路共计28公里,108级塔基,目前已开挖完成31基,基础浇筑完成15基。
  4、兰州大成敦煌50MW熔盐线性菲涅尔光热发电示范项目
  该项目2018年6月29日举行全面开建仪式,目前进展如下:
  • 集热岛基础土建工程完成50%;集热岛结构件开始安装;
  • 储热岛、发电岛的基础完成开挖和部分基础混凝土浇筑工作;
  • 组装车间建设和试生产工作已完成;
  • 综合办公楼框架已完成,正准备进行内外部装修工作,计划5月份投入使用;生产值班楼已完成地基浇筑。

  5、内蒙古乌拉特中旗100MW槽式光热发电项目
  该项目于2017 年 7 月正式进场施工,2018 年 3 月完成融资工作,目前进展如下:
  • 并网条件方面:取得电网接入系统批复意见,送出线路EPC招标完毕。
  • 设计与设备采购方面:设计工作基本完工;主要设备、材料及子系统的招标采购工作全部完成,部分设备已经运至项目现场。

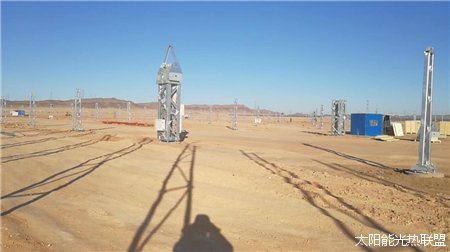

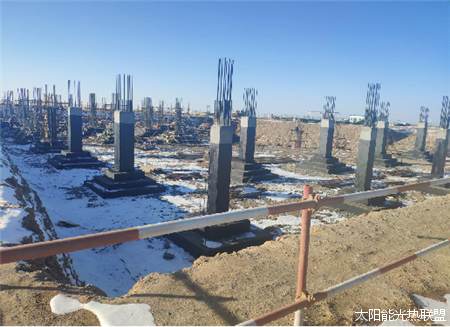

  • 建安施工方面:1、太阳岛场平完工,防风墙建设完工,集热器桩基完工,集热器吊装工作开展中。2、常规岛主厂房土建工程基本完工;3、储换热岛土建施工中,蒸汽发生器和溢流区域的基础施工基本完工。
  6、玉门龙腾50MW槽式光热发电项目
  该项目2018年6月19日举行奠基仪式,目前项目进展如下:
  • 场平工程已完成;正在做临建工程、施工用电、用水工程,进场道路施工等;
  • 导热油(硅油)已部分进场;主要设备汽轮机、发电机等已基本生产完成;其余部分正在招标采购中。
  2018年5月国家能源局在《关于推进太阳能热发电示范项目建设有关事项的通知》中提出,要统一思想,高度重视示范项目建设。首批太阳能热发电示范项目是我国首次大规模开展的太阳能热发电利用示范工程,是推动太阳能热发电技术进步和产业发展的重要举措,是太阳能热发电产业发展的先行军,项目顺利建设运营对于示范引领产业发展意义重大。在此特别感谢各示范项目业主和相关单位的积极努力。
