兰州大成敦煌50MW光热发电项目有望年内发电

时间:2019-04-09 10:37来源:快资讯

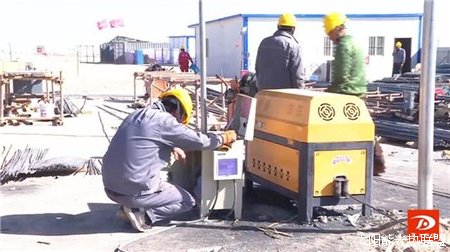

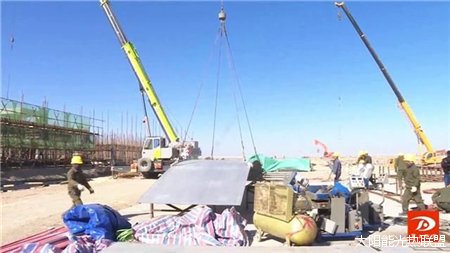

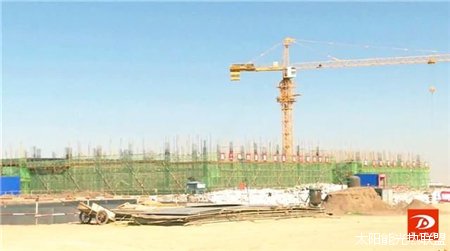

  为实现经济工作一季度“开门红”目标,甘肃省敦煌市紧盯项目建设、企业复产、“三春”生产等重点工作任务狠抓落实。目前,敦煌市重点建设项目之一——兰州大成敦煌50MW线性菲涅尔式光热发电项目已全面复工,稳步推进。近日,记者在项目建设现场看到,在大型机械的辅助下,工人们正在调运材料、紧张作业,施工现场一派繁忙。

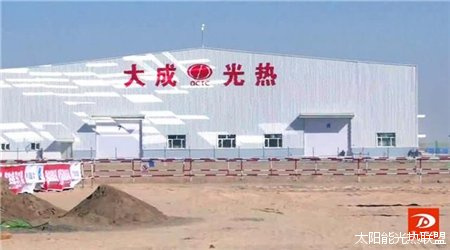

  该项目经理李博介绍说:“这个项目从2018年6月29号全面开工,9月26号土建开始大范围施工,到现在为止,我们常规岛、厂前区、行政办公楼,还有夜班休息楼,包括主机厂房、储热岛全部都在并行施工,太阳岛基础建设已经完成了50%,钢结构建设完成了30%,我们总体建设目标是在2019年9月30号要并网发电。”
  据了解,该项目位于敦煌光电产业园区,是国家首批20个光热发电示范项目之一,占地面积4779亩,总投资16.88亿元,设计年发电量2.15亿度,是世界首个以熔盐作为集热工质的线性菲涅尔式太阳能光热发电商业项目,预计年内建成并网发电。

注:本文章转载自快资讯,不代表本网观点立场。

热点排行榜

推荐图文
