近期,鲁能海西多能互补集成优化示范工程——50MW光热发电项目启动并网投运前紧张的准备工作,扎实做好机组整套启动试运工作,确保项目按期投产发电,以优异成绩为中华人民共和国成立70周年献礼。
9日10日,鲁能集团有限公司在格尔木市召开国家海西多能互补集成优化示范工程光热项目启动验收会议。
项目建设历程:

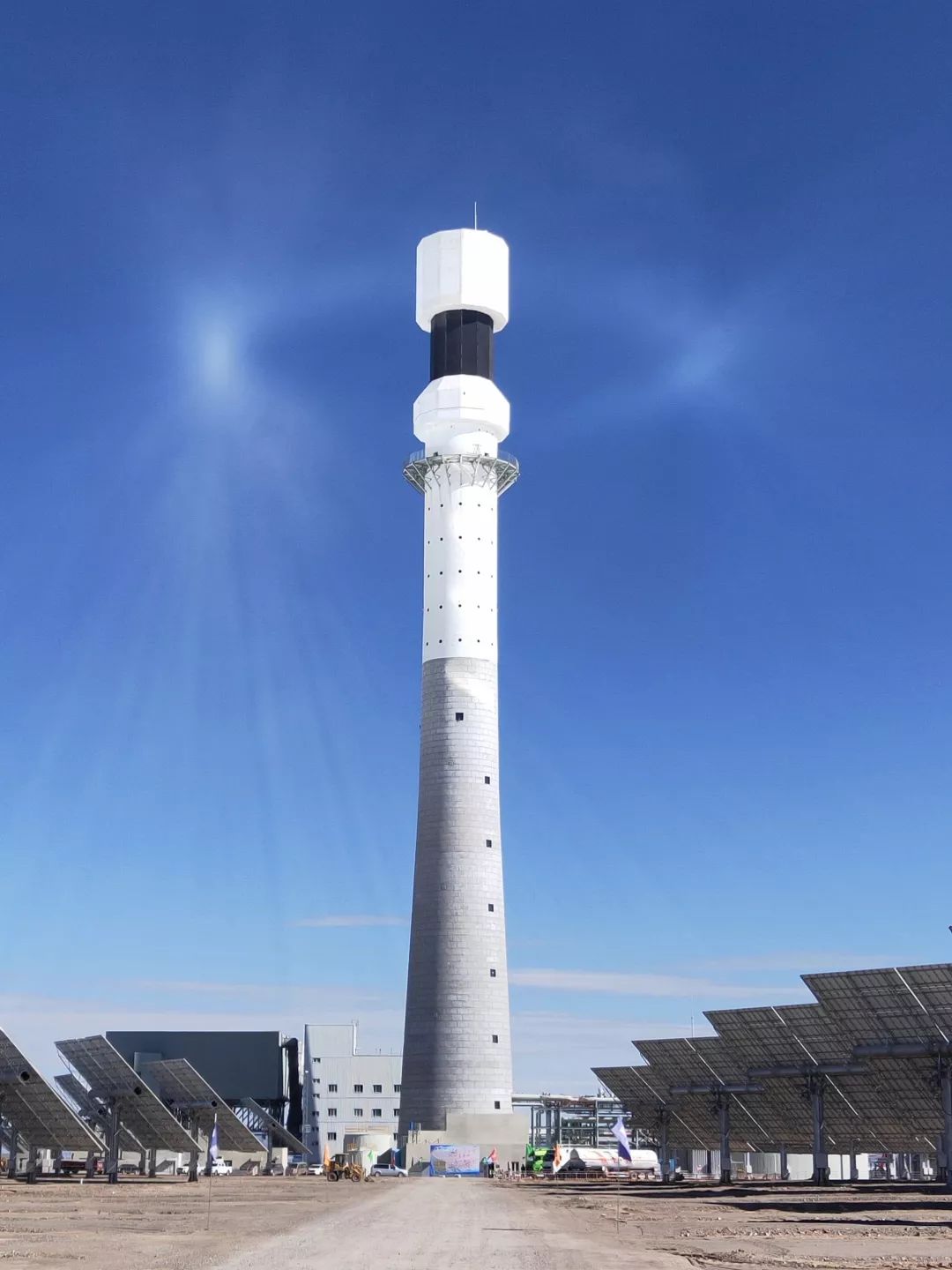

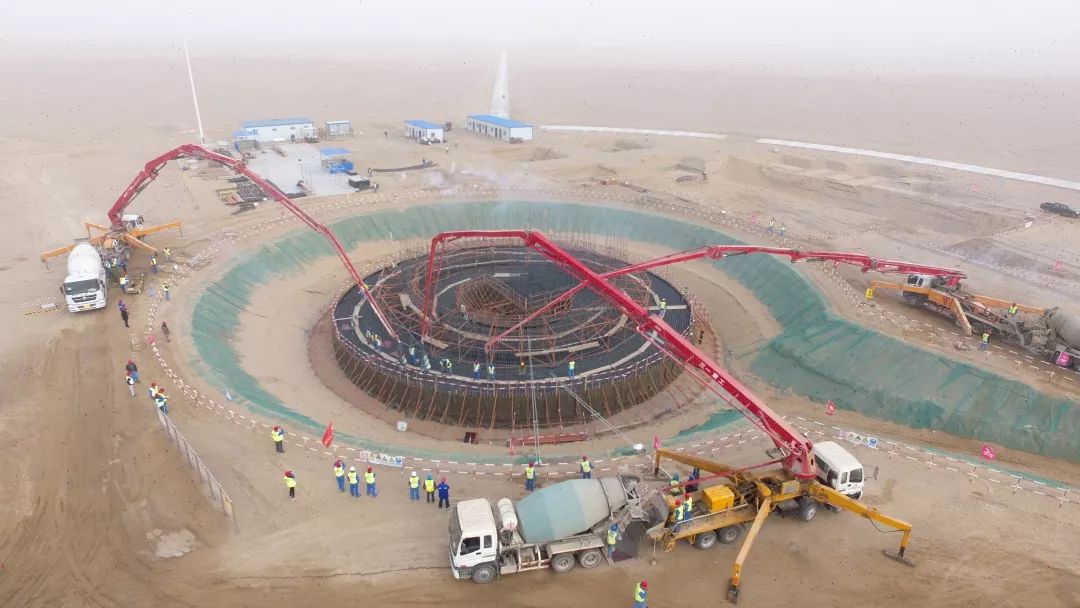

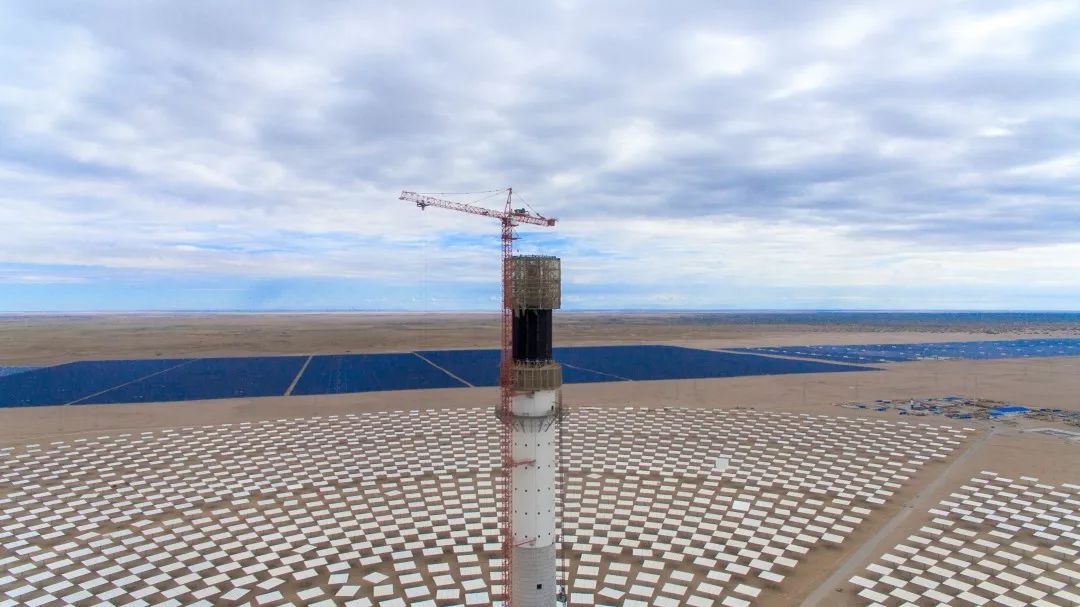

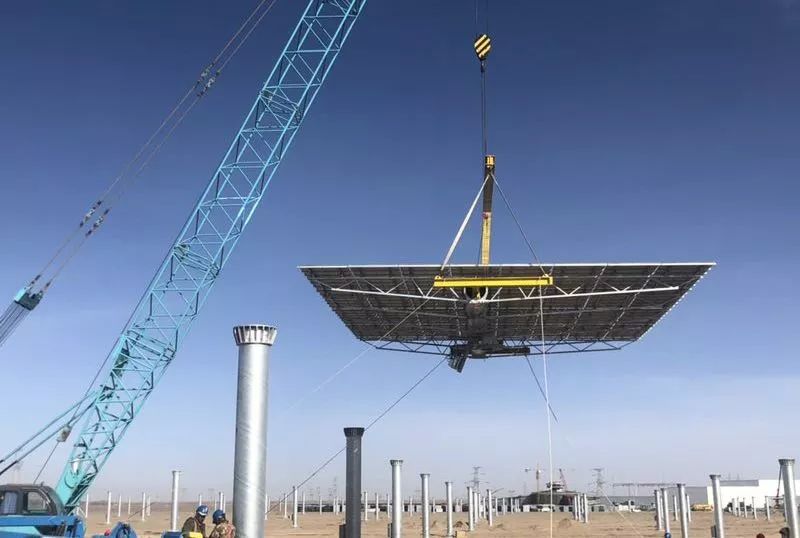

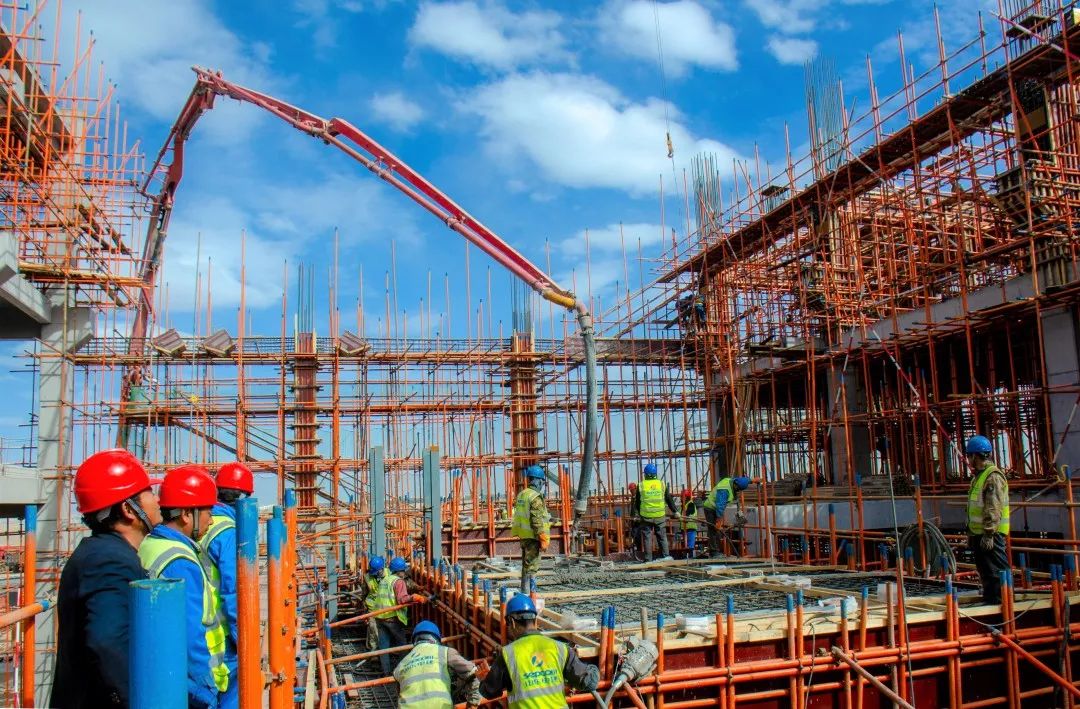

项目于2018年3月20日开工,鲁能青海新能源公司认真贯彻落实“安全第一,预防为主,综合治理”的方针,严格按照确定的一级网络计划,合理调配各种资源,精心组织现场施工。面对工期紧、施工环境差的困难,采取倒排工期法具体到天,责任到人,实施区域管理。吸热塔施工采取冬季施工方案,冷热盐罐焊接中采取冬季搭设保温大棚,全力保证施工安全质量进度目标。
项目推进工作:
项目建设过程中,严格过程控制,确保里程碑计划按期完成,建立动态施工协调机制。组织召开高层协调会14次,对光热项目设计、施工及设备采购等事项进行了专项部署和督导,累计解决问题188项。通过组织现场建设联络会15次,每周常态化召开进度推进会,及时解决了施工过程中发现的问题,有效地保证了工程安全质量目标。
项目验收工作:
项目坚持“百年大计、质量第一”的方针,树立“国家优质工程奖”质量目标,于9月3日完成青海省电力工程质量监督中心站并网试运前质量监督检查,9月5日完成青海省电力公司并网验收,9月8日完成投运前外部专家会诊,9月8日至10日完成启委会检查及验收。

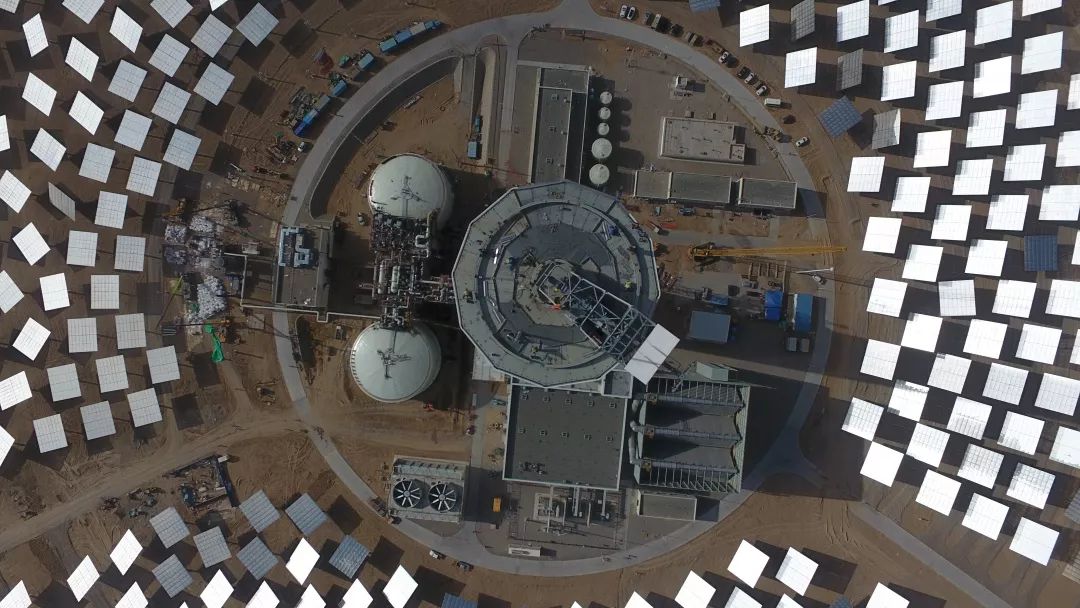

图:启委会会议
会上,各参建单位分别作了项目建设、监理、施工情况的汇报,启动验收委员会宣读了专业验收组验收报告及启委会决议,一致认为,项目具备启动试运条件。鲁能集团副总经理、党委委员刘军同志指出,该项目是国家电网公司、鲁能集团公司2019年重点建设项目,建成示范意义重大。青海公司能够严格执行国家电网公司安全标准化建设规范,项目安全文明施工取得成效;参建各单位高效合作,项目安全、质量、进度再创新高,为公司新能源项目建设再树新标杆。
下一步,青海公司将持续以高度的政治责任感和使命感,严格按照启委会决议和启动试运规程做好设备投运前的检查和调试工作,确保项目按期投产发电。
注:本文章转载自鲁能集团青海新能源公司,不代表本网观点立场。
