兰州大成敦煌50MW光热电站有序复工,6月将进行三岛性能测试

时间:2020-03-14 11:39来源:甘肃日报
  近期,甘肃省敦煌市加快推进企业、项目复工复产工作,兰州大成敦煌50MW熔盐线性菲涅尔式光热发电示范项目在严格落实疫情防控措施的同时,有序实现复工复产。
  敦煌大成聚光热电有限公司副总经理李科春说:“我们原计划在元宵节后,也就是2月9日全面复工,要求所有的施工单位到现场全面展开尾工和消缺,但是由于这次新冠肺炎疫情的影响,使我们整个的复工计划有所推后。”
  为把疫情对电站生产运行的影响降到最低,2月16日至今,兰州大成敦煌50MW熔盐线性菲涅尔式光热发电示范项目集热场部分已陆续复工复产,200多人的施工队伍正常作业。还有部分施工队伍和施工人员正在陆续抵达敦煌,电站已制订了详细的复工复产计划。
  李科春介绍,兰州大成敦煌50MW光热电站争取在4月初完成主要尾工及缺陷处理工作,启动机组;6月份完成所有遗留尾工及缺陷处理工作,正式进入三岛性能测试及效率提升阶段。

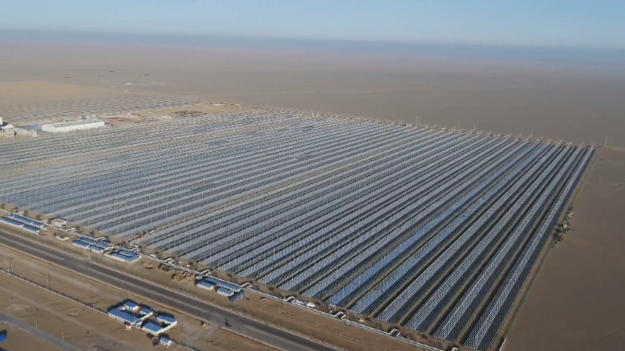

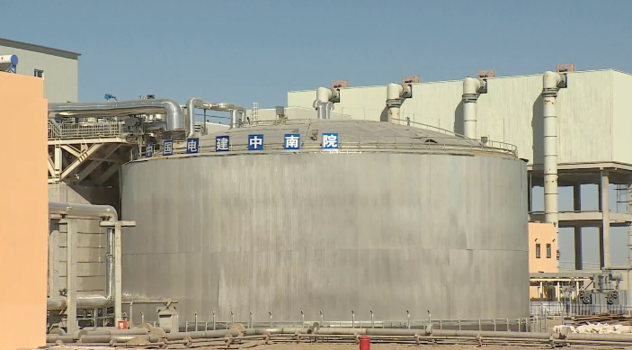

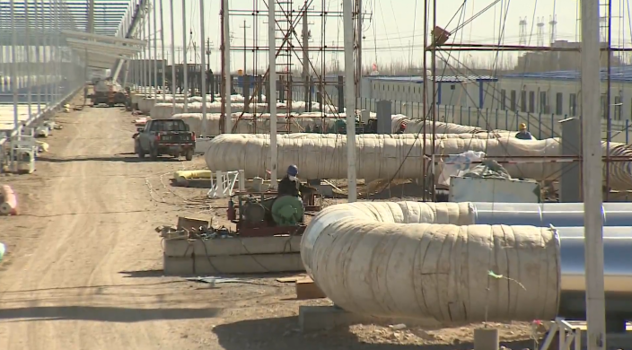

组图:施工现场
  太阳能光热联盟了解到,该项目的重要建设节点为:
  ◎ 2018年9月25日,总包、建安人员进场;
  ◎ 2018年10月6日,第一罐混凝土浇筑;
  ◎ 2018年10月17日,汽机间主厂房开挖完成;
  ◎ 2019年01月上旬,组装车间交付、储热岛开挖;
  ◎ 2019年1月21日-2月20日,冬季、春节停工;
  ◎ 2019年08月中旬,汽包吊装完成;
  ◎ 2019年9月底,汽轮机扣缸完成;
  ◎ 2019年10月28日,罐体预热,准备进盐;
  ◎ 2019年11月底,开始调试;
  ◎ 2019年12月31日,并网发电。
  ◎ 项目进度非常紧张,受冬季停工、沙尘暴等影响,实际建设工期不足13个月。
  ◎ 为了赶进度,在2019年1月份31天内,招标定标了16个设备,将部分进口设备生产周期纳入到春节期间。
  兰州大成敦煌50MW熔盐线性菲涅尔式光热发电示范项目于2016年9月成功入选我国首批光热发电示范项目,项目位于甘肃省敦煌市七里镇光电产业园区,规划装机容量50MW。该项目采用兰州大成具有自主知识产权的线性菲涅尔聚光集热技术,并采用熔盐作为集热、传热和储热的统一介质,储热时长15小时,具备24小时持续发电能力。

注:本文章转载自甘肃日报,不代表本网观点立场。
