当地时间12月10日,迪拜700MW光热和250MW光伏太阳能电站项目1号槽式机组首台熔盐储罐注水试验顺利通过,12月12日,塔式光热发电机组首台熔盐储罐注水试验也已顺利完成。两台熔盐储罐注水试验顺利通过,为下一步罐体保温和附件安装创造了条件,也为熔盐系统投运奠定了坚实基础。

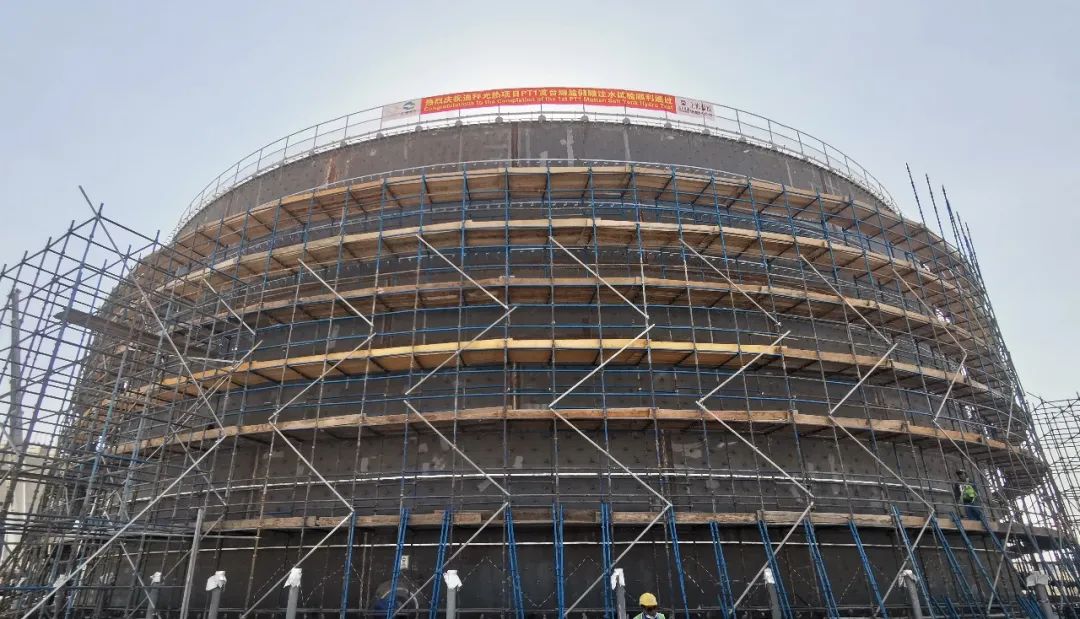

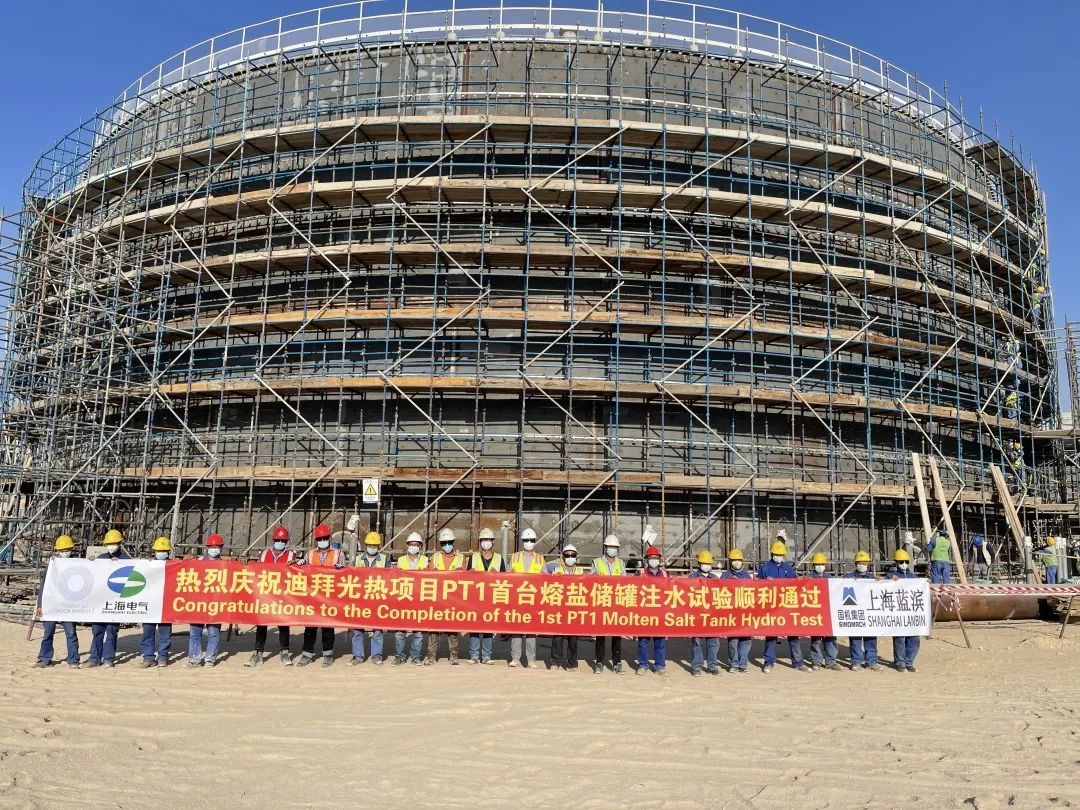

图:迪拜200MW槽式光热机组熔盐罐
熔盐储罐介绍
熔盐储罐是光热机组储热系统核心设备之一,熔盐吸收太阳热量储存在熔盐罐中,满足机组在夜间、雨天和沙尘暴等不良工况下持续发电需要。该项目塔式机组共配备“一冷一热”共两台熔盐储罐,每台名义容量超20000立方米,可以在不良工况下,实现15小时持续发电。每个槽式机组配备“四冷四热”共八台熔盐储罐,每台名义容量超24000立方米,可以在不良工况下,实现11.3小时持续发电。

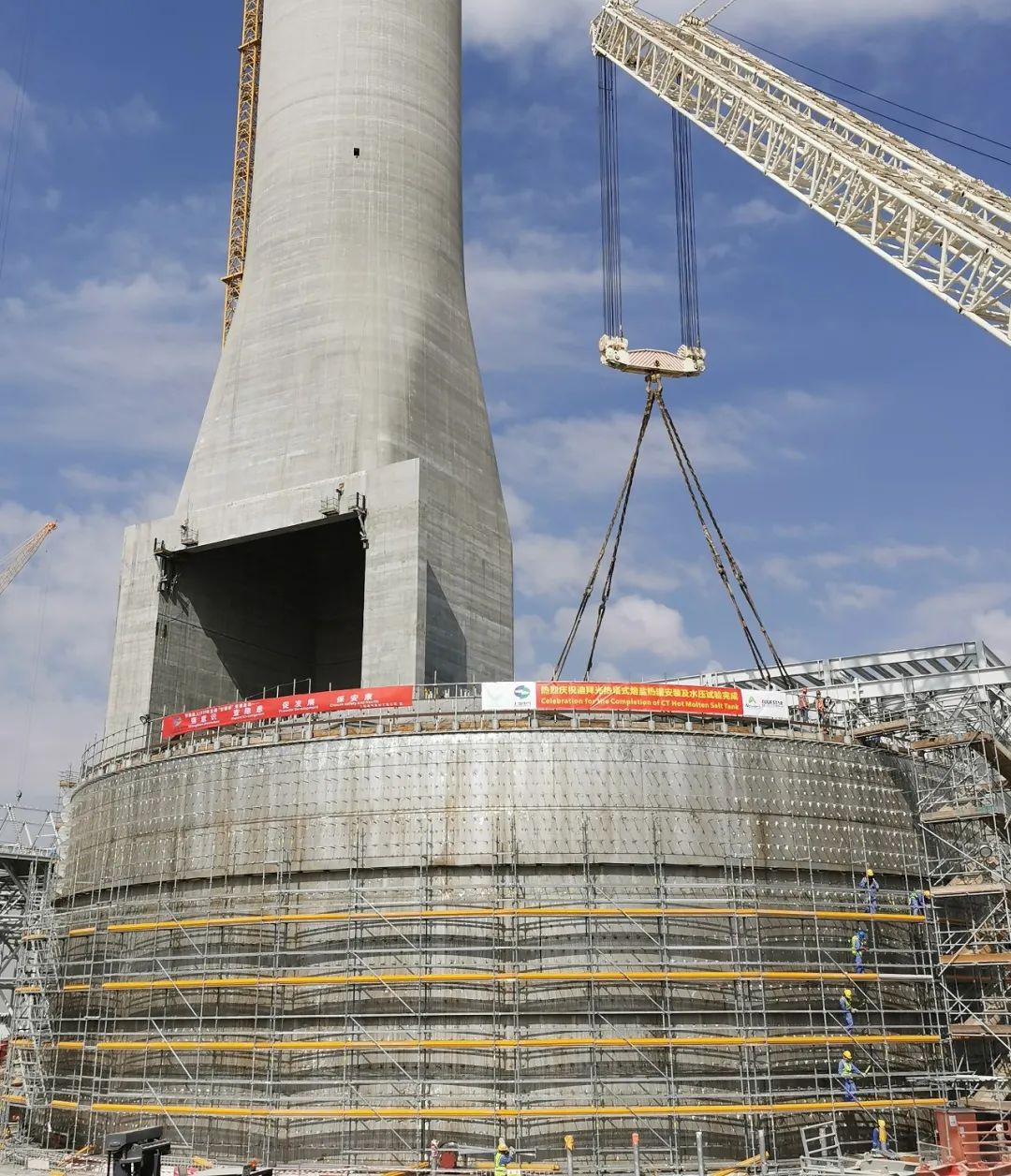

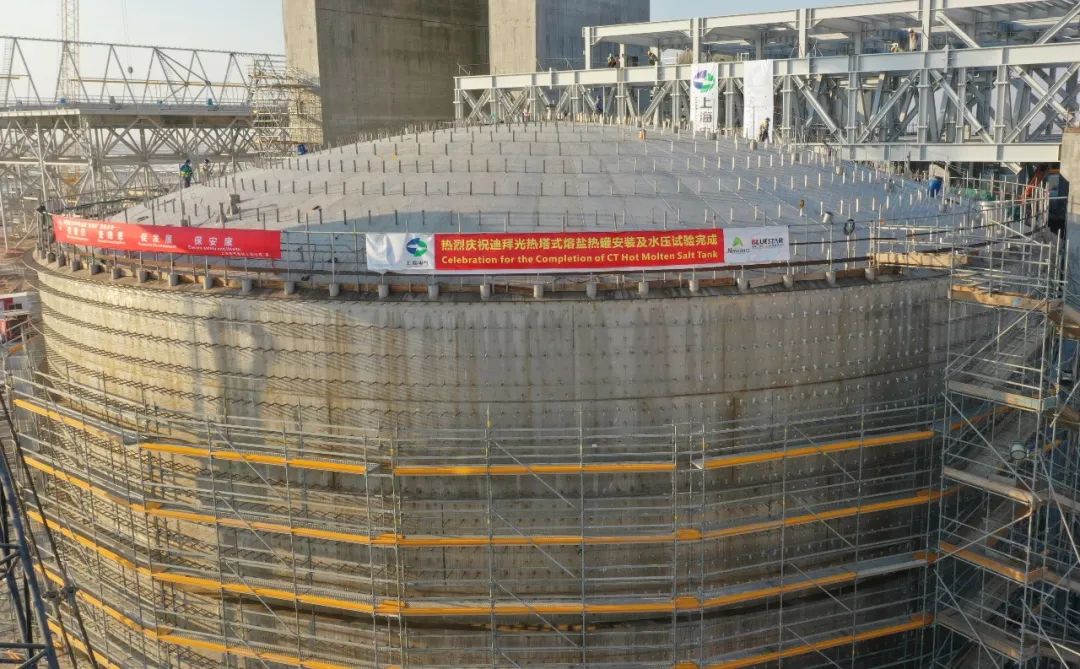

图:迪拜100MW塔式光热机组熔盐罐
本次两台熔盐储罐注水试验用水量超46000立方米,且工期相当紧张,为此项目部提前成立工作小组,严格审核各项试验方案,同时引用市政管网水和水车送水两种方式来确保试验按期完成。本次试验成功为后续24台熔盐储罐注水试验顺利开展奠定了坚实基础。
