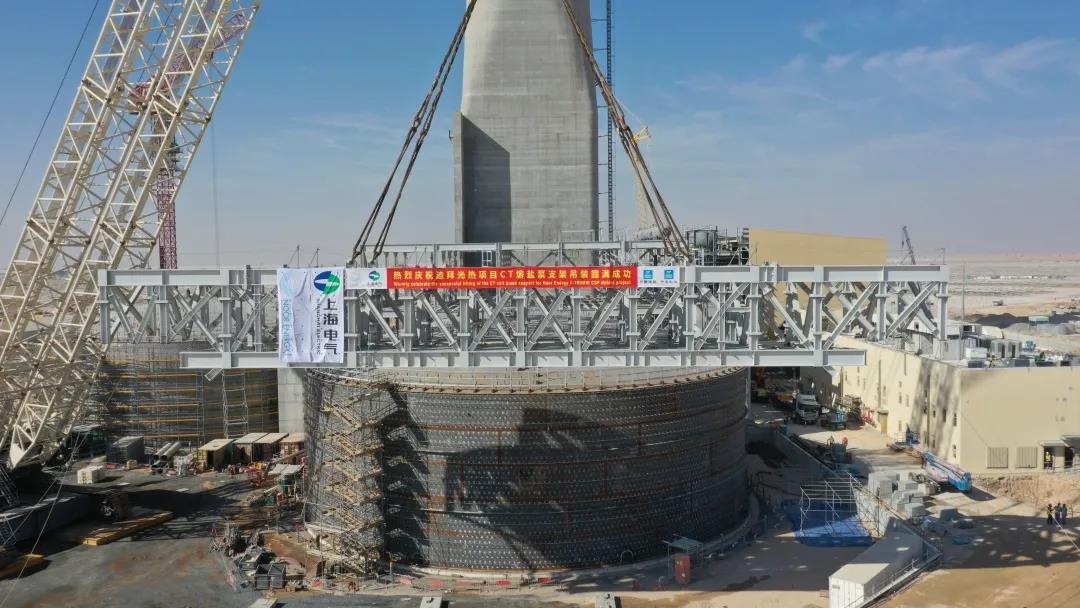

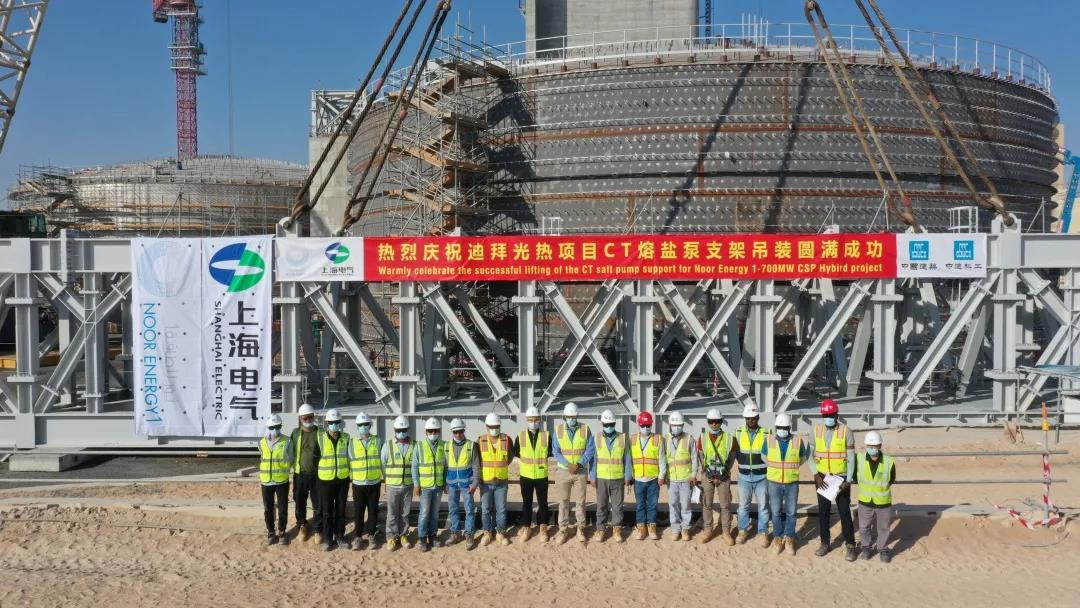

当地时间12月19日,迪拜700MW光热和250MW光伏太阳能电站项目塔式光热发电机组(下文简称:CT机组)熔盐冷泵支架钢结构在耗时2小时后,顺利完成吊装工作。此前,机组的热熔盐泵支架已于12月11日吊装就位。至此,CT机组的冷熔盐泵支架和热熔盐泵支架两组大型钢结构整体吊装已全部就位,为后续熔盐泵安装和化盐工作奠定了基础。

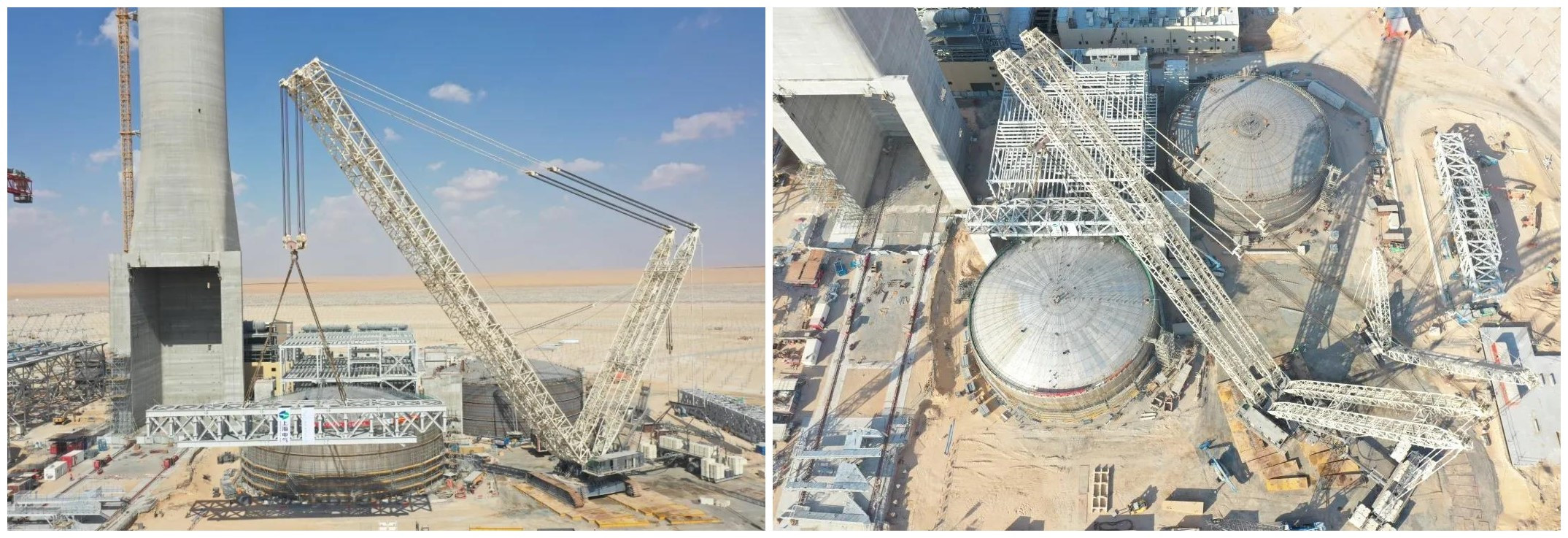

据悉,热熔盐泵支架总重超440吨,熔盐冷泵支架钢结构超540吨,由于钢结构超大超重,组装构件多达150车,吊装时构件需要一直保持水平,倾斜误差不得超过20毫米,吊装难度极高。考虑到现场施工结构复杂,交叉作业面多,加之恶劣的风沙环境等不稳定因素,项目团队经过现场风速测量和环境安全勘测后,决定采用3200吨履带吊及地面拼接相结合的吊装方法进行吊装。吊装当天,起吊熔盐泵支架、升钩、转臂、调整构件方向及就位等动作一气呵成,最终,熔盐泵支架超大重量吊装工作圆满完成。
迪拜950MW光热光伏混合太阳能发电项目是全球迄今为止最大的太阳能发电项目,由700MW太阳能光热电站和250MW光伏电站组成。其中,700MW光热电站包括1x100MW塔式储热发电机组和3x200MW槽式储热发电机组。曾被习近平主席评价为“世界上规模最大、技术最先进的光热电站”。项目投资方包括迪拜电力水务局DEWA、中国丝路基金、沙特国际电力和水务集团ACWA,EPC总包方为上海电气。该项目是我国“一带一路”的国家重点工程项目,也是我国企业在中东北非市场的标志性项目。
