3月25日,金塔中光太阳能“10万千瓦光热+60万千瓦光伏”项目场平工程正式启动,标志着该项目正式进入全面建设阶段。

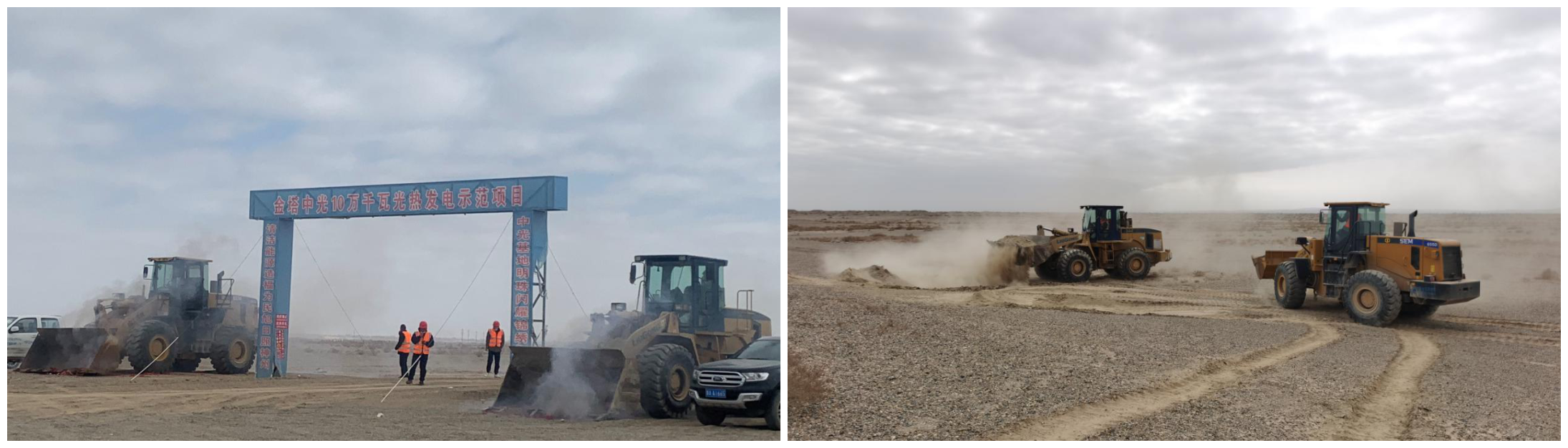

图:现场场平
该项目前期开发及建设工作进展顺利,已取得光热、光伏整体备案文件及绝大部分前期支持性文件,可研报告也已评审收口并取得批复文件;同时,已陆续签订光热镜场租赁用地合同、永久性用地使用权出让合同。
工程设计方面,已完成初步设计与地质详勘,并已开展施工图设计工作,现场已完成进场道路、打井、临电、以及部分临建施工,并开展了定日镜试桩、吸热塔基础开挖、清洗车调试等工作。
招标采购工作也正在按计划进行,已完成汽轮发电机组、聚光集热系统等光热主设备的招标采购工作,基本完成熔盐储罐、换热器及项目主体建筑工程的招标采购工作,其他设备正在陆续招标过程中。
目前,项目建设工作正在紧张有序地推进,后续将按计划开展项目临建施工、吸热塔、主厂房等主体建筑基础施工、储换热系统基础施工、定日镜立柱施工、定日镜组装车间建设等工程。太阳能光热联盟理事单位——浙江可胜技术股份有限公司(简称可胜技术)将利用自身在塔式光热发电项目上积累的丰富建设经验,为本工程建设保驾护航,确保项目于2023年12月底前全容量并网发电。
关于项目:
该项目由金塔中光太阳能发电有限公司开发建设,总装机规模70万千瓦,采用“光热+”的配置模式,包括光热10万千瓦,光伏60万千瓦,设计年发电量13.7亿kWh,其中光热部分采用可胜技术自主研发的塔式熔盐光热发电技术,配置9小时熔盐储能系统。
