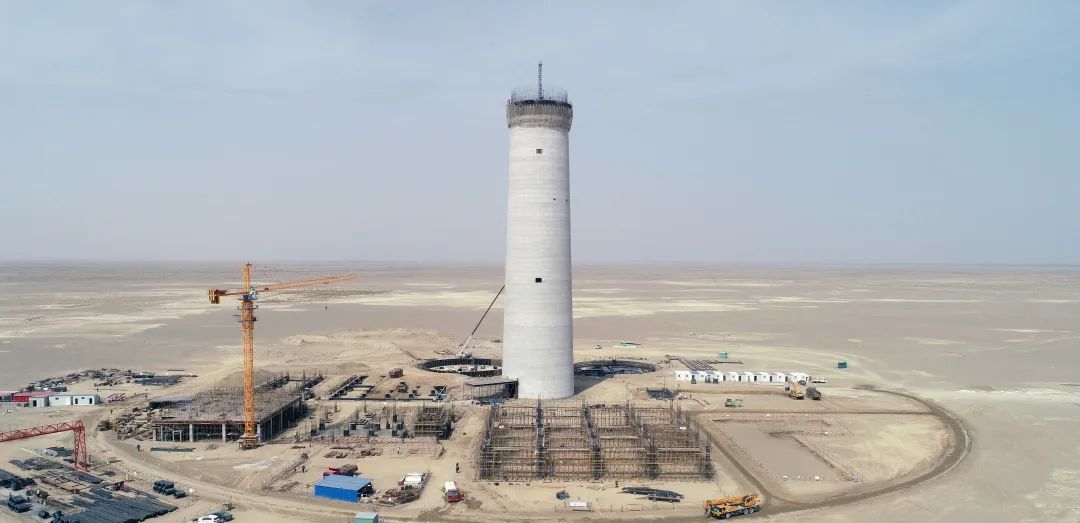

9月17日,在项目指挥部与各参建单位的共同努力下,金塔中光太阳能“10万千瓦光热+60万千瓦光伏”光热项目吸热塔施工顺利达到百米高度。
该项目吸热器中心标高220米,混凝土塔高195米。吸热塔于2022年6月17日开始基础混凝土浇筑,克服当地疫情及工程现场沙尘暴、大风等恶劣天气的不利影响,经过累计93天的施工,于9月17日达到100.5米,并计划于今年11月份完成吸热塔封顶。
目前,该项目各项施工稳步推进中,已完成主厂房、空冷岛、蒸汽发生系统的基础施工;正在同步开展厂前区、熔盐储罐、供水系统和化水系统的土建施工。
按项目建设计划,项目将于2022年11月底前完成主要土建工程;定日镜组装车间交安,并开展定日镜立柱施工及镜体安装;完成储罐基础施工,并开展熔盐储罐罐体制作安装。
项目介绍
该项目由金塔中光太阳能发电有限公司开发建设,总装机规模70万千瓦,采用“光热+”的配置模式,包括光热10万千瓦,光伏60万千瓦,其中光热部分采用浙江可胜技术股份有限公司自主研发的塔式熔盐光热发电技术,配置9小时熔盐储能系统。项目设计年发电量13.7亿kWh,建成后每年可节约标准煤约48万吨,减少二氧化碳排放量约131万吨。项目于 2022年3月25日开工建设,计划于2023年底实现全容量并网发电。
注:本文章转载自可胜技术,不代表本网观点立场。
