据贵州万家灯火电力工程有限公司消息,2022年11月29日晚上22点28分伴随着祝贺声,由该单位承建的中广核阿里雪域高原“零碳”光储热电示范项目110kV升压站在雪域高原带电成功。
该项目于2022年9月24日开工建设,冬季施工,遇上极寒的天气,道路、山坡结冰,基础浇筑、铁塔组立和导线展放施工条件极其恶劣,对施工进度产生很大的影响。
加上大部分工作人员高原反应严重,为保证工程进度,所有项目部参建人员凝心聚力,克服种种困难,白加黑昼夜不停的战斗在施工第一线,经过67天的努力,于2022年11月29日成功带电!

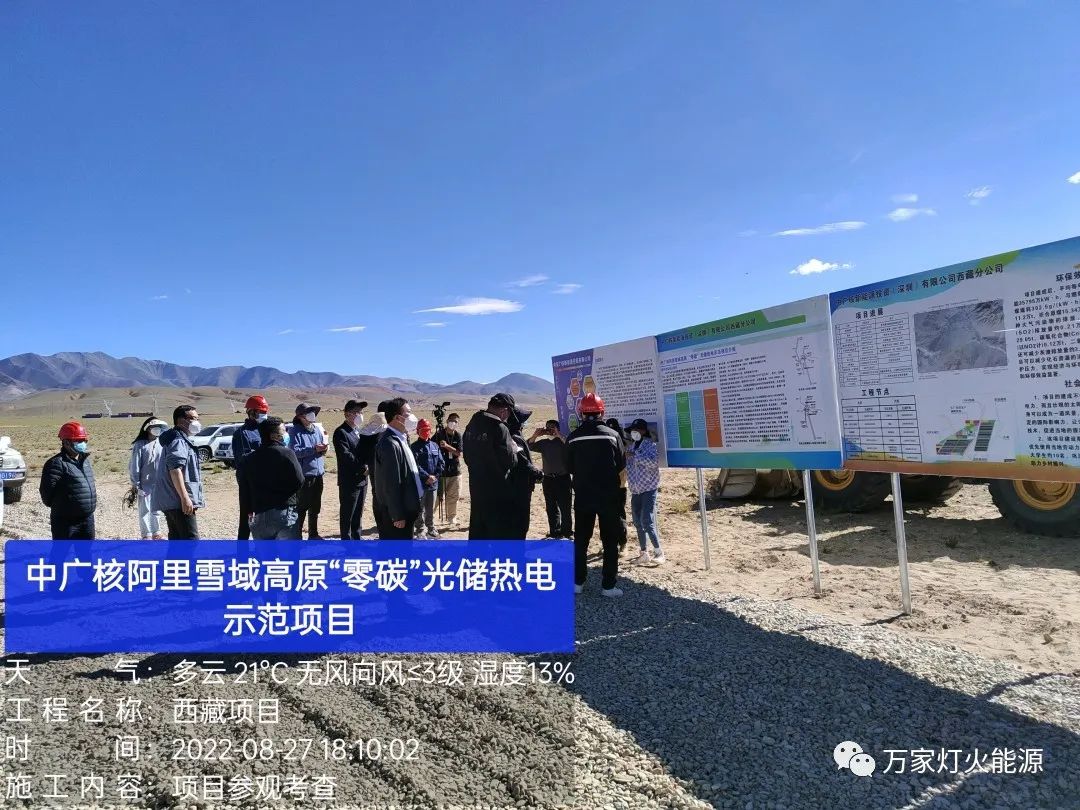

中广核阿里雪域“零碳”光储热电示范项目位于西藏阿里地区狮泉河镇南侧约7km处,距阿里行署中心约7.5km,厂址区域海拔在4292m~4384m之间。项目总占地面积7901.8253亩,其中永久征地268.4107亩;建设50MW光热发电与供暖+100MW光伏发电示范项目。
来源:贵州万家灯火电力工程有限公司(原文有删改)
