近日,中电建青海共和50MW光热示范电站传来消息,继2023年3月9日单日发电量达到57.2万千瓦时后,3月13日,光热电站单日发电量再创新高,达到61.9万千瓦时。2023年前三个月电站发电量逐月攀升,电站晴天发电达产率(实际发电量/设计发电量)已接近90%,整体发电性能稳步提升!

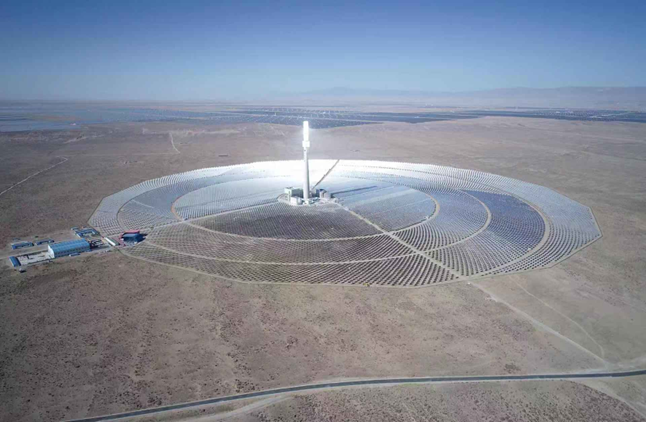

中电建青海共和50MW光热示范电站位于青海省海南州共和县生态太阳能发电园区,是国家首批太阳能热发电示范项目之一。电站于2018年5月6日开工建设,2019年9月19日并网,2020年11月6日实现满负荷发电。电站总占地面积2.12平方公里,布置3万余面20平米定日镜,汽轮机采用超高压、一次中间再热、8级抽汽直接空冷式汽轮机,额定容量50MW,熔盐储热时长6小时。
据悉,自2020年以来,受制于全球疫情蔓延影响,该电站诸多设备问题难以及时得到解决,尤其进口部件故障后相关维修及售后服务难以跟上,对电站整体性能爬升造成了较大的影响。2022年疫情过后,电站EPC总包单位、主要设备厂家与业主和运维单位迅速反应、密切配合,电站一些设备存在的问题得到有效解决;同时结合项目所在地气候环境和资源特点开展了一系列运行策略优化和电站发电性能提升工作,电站整体性能爬升工作大幅提速。
目前,电站整体状况良好,各主要设备运行状态稳定,聚光吸热系统、储热换热系统、汽轮发电系统三大子系统运行配合日趋完善。
该项目由中国电建集团自行投资、设计、建设、运维。中电建新能源集团股份有限公司负责日常管理,国家光热联盟理事单位——中国电建集团西北勘测设计研究院有限公司承担整体EPC总承包工作、中国电建集团山东电力建设第三工程有限公司负责现阶段运维工作。
据了解,下一步,EPC总包团队将与现场运维团队紧密配合,采用先进的电站性能分析工具和科学有效的手段,分阶段有序针对多变气象环境下的复杂工况运行策略进行持续优化,进一步提升电站发电性能,早日度过电站性能爬坡期。
