据国家光热联盟理事单位——浙江可胜技术股份有限公司(简称:可胜技术)消息,12月26日,金塔中光太阳能“光热+光伏”试点项目10万千瓦光热工程顺利完成第25594面定日镜安装,这标志着项目定日镜的组装、安装工作已全部完成。
寒潮来袭、风沙不断,但项目施工现场依旧火热。可胜技术项目团队紧盯节点不放松,充分发挥攻坚克难的拼搏精神,与安装单位精心策划、紧密配合,从第一面定日镜下线开始,历时约7个月,高效、高质量完成了全部定日镜组装和安装任务,为项目全面投产奠定了坚实基础。

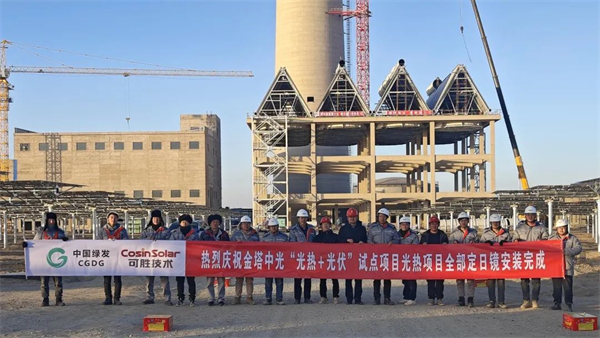

定日镜全部安装完成

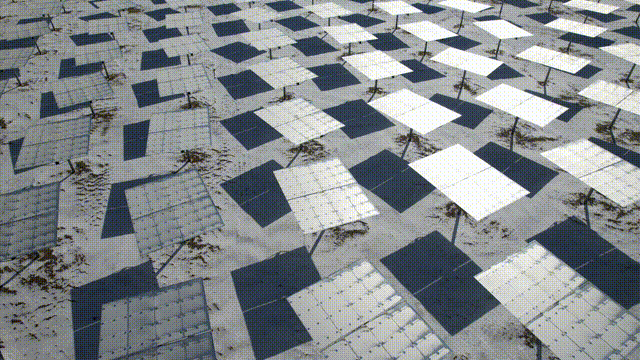

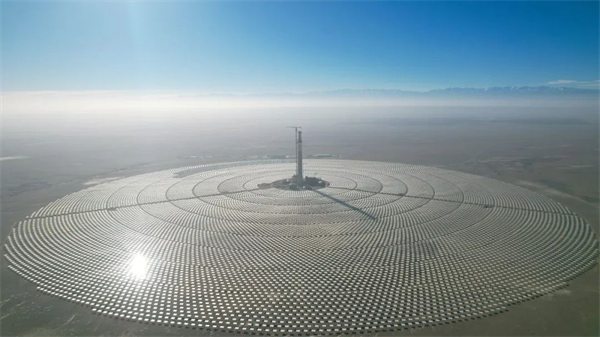

镜场在阳光下熠熠生辉
风雪下的定日镜施工现场
截至目前,该项目土建工程已经基本完成,各项安装工程正在全面展开。项目送出接入点金塔750千伏变电站及线路工程正在紧张施工中,后续项目部将积极协调各方加快送出工程建设,争取项目及早并网发电。

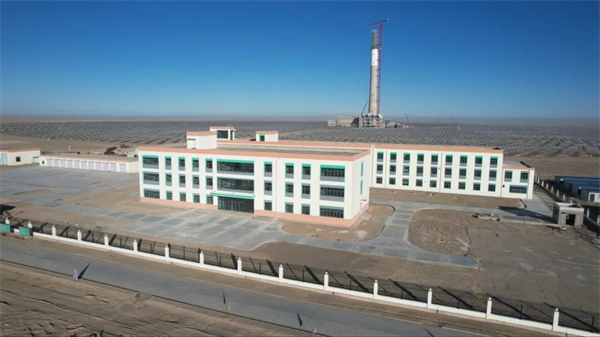

厂前区综合楼及生活楼
项目概述
金塔中光太阳能“光热+光伏”试点项目由金塔中光太阳能发电有限公司开发建设,总装机规模70万千瓦,采用“光热+”的配置模式,包括光热10万千瓦,光伏60万千瓦,其中光热部分由浙江可胜技术股份有限公司组织建设,并采用可胜技术自主研发的塔式熔盐光热发电技术,配置8小时熔盐储能系统。项目设计年发电量15.8亿kWh,建成后每年可节约标准煤约48万吨,减少二氧化碳排放量约131万吨。
