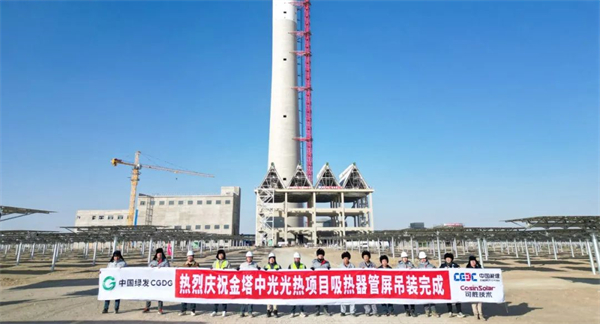

据国家光热联盟理事单位——浙江可胜技术股份有限公司(简称:可胜技术)消息,1月25日,金塔中光太阳能“光热+光伏”试点项目10万千瓦光热工程吸热器本体顺利吊装完成,取得又一重要里程碑式进展。该项目是“光热+”一体化基地项目中第一个完成吸热器吊装的项目。
春节临近,工程现场仍是一派忙碌景象,施工人员冒着低温、风沙紧张作业。可胜技术项目部与各参建单位协同联动、紧密配合,全力推进冬季项目建设,已于2023年12月26日完成25594面定日镜全部安装工程,2024年1月3日完成汽轮机扣盖工作,高效高质量达成一个个关键性工程节点。

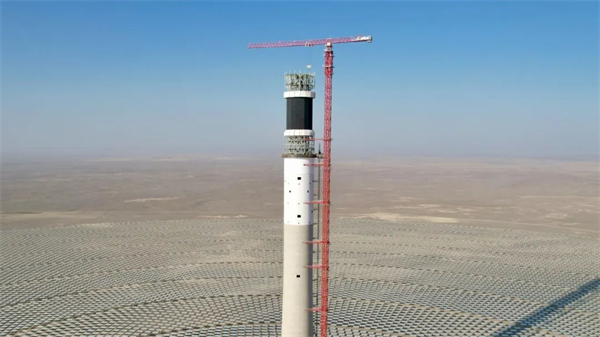

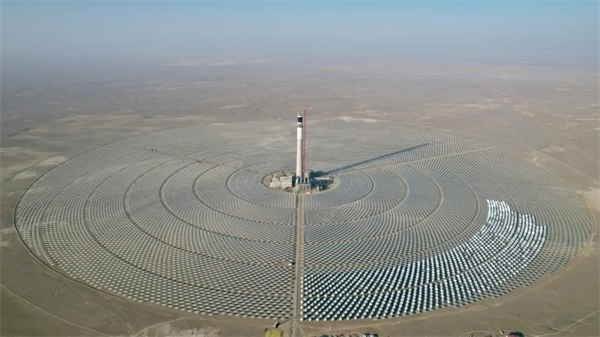

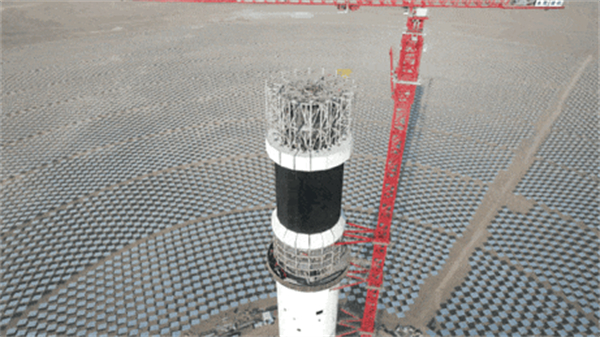

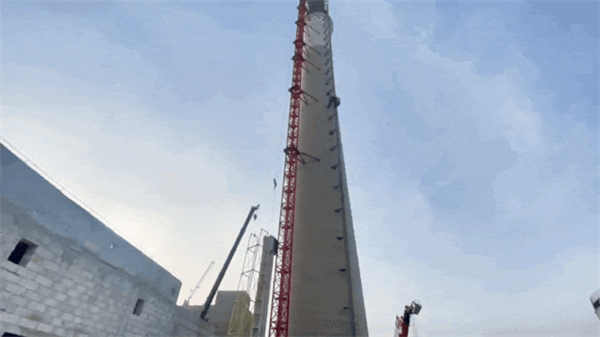

吸热器吊装过程
目前,该项目土建工程已基本完工,各项安装工程正在全面开展,储罐、蒸汽发生系统和其他辅助系统设备和管道也在按计划施工中。项目计划于2024年6月30日完成全部安装工程,争取早日实现并网发电。

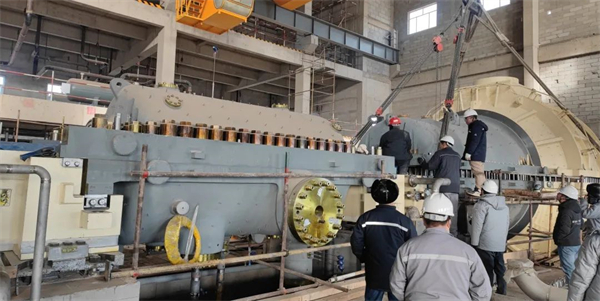

汽轮机扣盖顺利完成
项目概述
金塔中光太阳能“光热+光伏”试点项目由金塔中光太阳能发电有限公司开发建设,总装机规模70万千瓦,采用“光热+”的配置模式,包括光热10万千瓦,光伏60万千瓦,其中光热部分由浙江可胜技术股份有限公司组织建设,并采用可胜技术自主研发的塔式熔盐光热发电技术,配置8小时熔盐储能系统。项目设计年发电量15.8亿kWh,建成后每年可节约标准煤约48万吨,减少二氧化碳排放量约131万吨。
