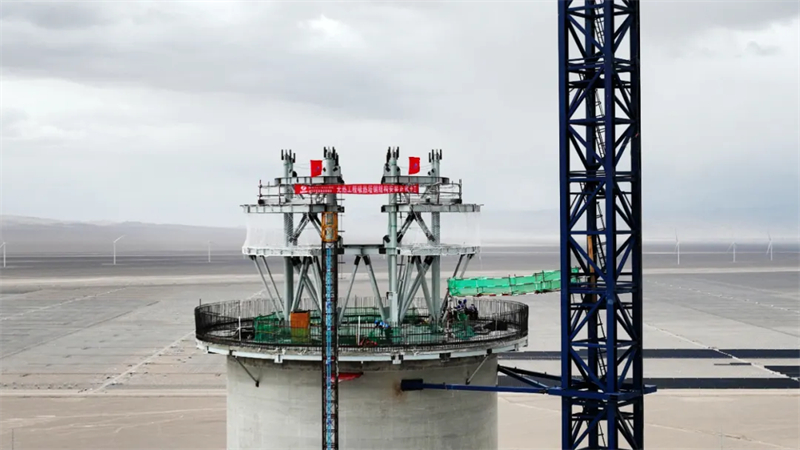

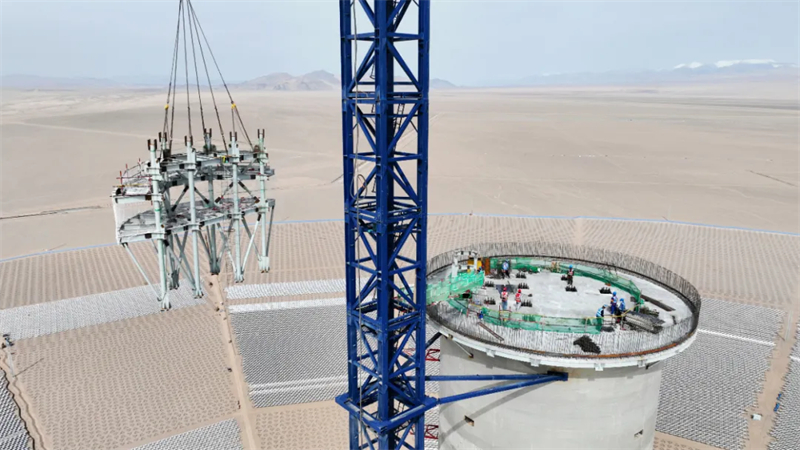

6月22日上午10时,若羌县10万千瓦光热(储能)配套90万千瓦光伏发电项目中电建若羌光热EPC项目部施工现场,第一榀钢结构缓缓升起,标志着项目吸热塔塔顶钢结构吊装工作全面展开,为项目建设迈出关键一步。
项目吸热塔塔顶钢结构位于吸热塔平台顶部189米处,净高度达40.2米,主体结构重310吨,总重量550吨。为提升施工效率、降低安全风险,施工团队采用“预制组装胎架、地面分段组装、分段半圆吊装”的施工工艺,确保工程高效推进。
“吸热塔塔顶钢结构共分为四段,全部采用60吨塔吊进行吊装作业。其中,第一段净高10.95米,单榀重量约35.7吨,每段均分为两榀。为保障吊装工作安全顺利实施,项目部科学规划、精心部署,充分借鉴山东电建三公司摩洛哥努奥、南非红石、青海海西等国内外同类项目的丰富经验,并结合本项目实际情况,对施工方案进行优化完善,圆满完成了第一段钢结构顺利就位。”中电建新能源集团若羌电建睿达新能源有限公司项目部负责人黄栋说。
据悉,若羌县10万千瓦光热(储能)配套90万千瓦光伏发电项目位于若羌县铁木里克乡,是全疆海拔最高的塔式熔盐光热项目,项目采用“光热+光伏”一体化建设模式,通过科学配置两种清洁能源,充分发挥若羌县丰富的光热资源优势,将塔式熔盐光热发电系统与大规模光伏电站有机融合,实现优势互补,显著提升发电效率与经济效益。显著提升发电效率和经济性。
项目建成后,预计平均年发电量约19.6亿千瓦时,每年可减少使用约69万吨标准煤,减排188万吨二氧化碳、12.22万吨废水,为区域经济绿色、高质量发展提供有力支撑。
