2025年9月18日15时30分,由中国能源建设集团华中电力试验研究院有限公司(简称“中国能建华中电力试研院”)调试的吐鲁番市托克逊县乌斯通光热+光伏一体化项目100MW光热工程现场传来捷报,项目核心控制中枢“分散控制系统(DCS)”受电及复原调试工作顺利完成,此次调试由中国能建华中电力试研院全程主导,施工、监理、总包及建设单位协同配合。标志着该项目核心控制系统正式进入联调联试阶段,为后续全系统并网发电奠定了关键技术基础。
此次分散控制系统受电及复原调试,是项目从建设阶段转向设备联动运行的重要节点。分散控制系统作为光热工程的“大脑”和“神经中枢”,负责统筹调度光热储热、电能输送等全链条设备的运行,其调试质量直接决定项目整体运行效率与安全稳定性。作为此次调试任务的主导单位,中国能建华中电力试研院凭借在电力系统调试领域的丰富经验,提前制定了详尽的调试方案,确保各环节精准可控。

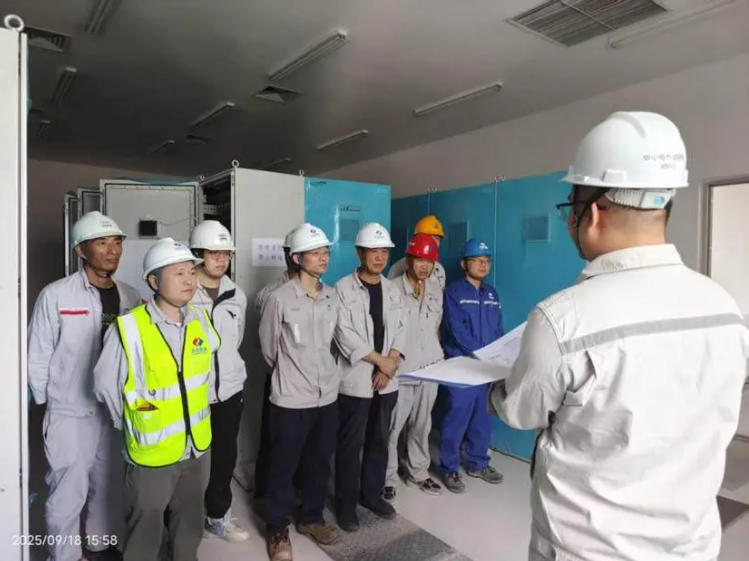

为确保调试工作万无一失,项目采用“调试单位主导、多单位协同”的工作模式,施工单位、监理单位、总包单位、建设单位全程参与配合。调试正式启动前,调试单位牵头组织各方开展安全技术交底会,详细讲解受电流程、操作规范及应急处置预案,明确各单位职责分工;随后,联合检查组对现场供电线路、设备接地、信号接口等关键环节进行逐项核查,确认所有技术条件均满足调试要求,消除了各类安全隐患。
15时30分,随着指令下达,中国能建华中电力试研院调试团队按照预定方案,与DCS设备厂家精准执行合闸送电操作。随着DCS系统顺利启动,各功能模块指示灯有序亮起,数据采集、指令传输、状态监控等核心功能逐一校验通过。经过近1小时的稳定性测试,系统各项参数均达到设计标准,受电及复原调试任务圆满完成。
“分散控制系统成功受电调试,意味着项目距离全面投运又迈进了一大步。”建设单位现场负责人表示,中国能建华中电力试研院专业的技术把控为项目推进提供了重要支撑,下一步,各参建单位将以此次调试为起点,加快推进全系统联调与性能测试,力争项目早日实现全容量并网,充分发挥光热发电优势,为吐鲁番地区清洁能源开发利用注入新动能。
中电建托克逊县100MW光热储能电站采用塔式聚光发电技术路线,设计安装14680面6.3m×4.8m的中型定日镜,集热面积为440400㎡,储热时长为8h。由中国电建新能源集团有限公司投资建设,项目业主为托克逊电建睿达新能源有限公司,太阳能光热联盟副理事长单位——中国电建集团中南勘测设计研究院有限公司(牵头)与中国水利水电第一工程局有限公司、中国电建集团核电工程有限公司、中国电建集团河北省电力勘测设计研究院有限公司联合体总承包,浙江可胜技术股份有限公司中标聚光集热系统及安装采购,中国电建集团福建省电力勘测设计院有限公司与河北兴源工程建设监理有限公司联合体承担工程建设监理,中国能源建设集团华中电力试验研究院有限公司进行光热机组系统、整套启动调试、特殊试验、性能试验及涉网试验。
