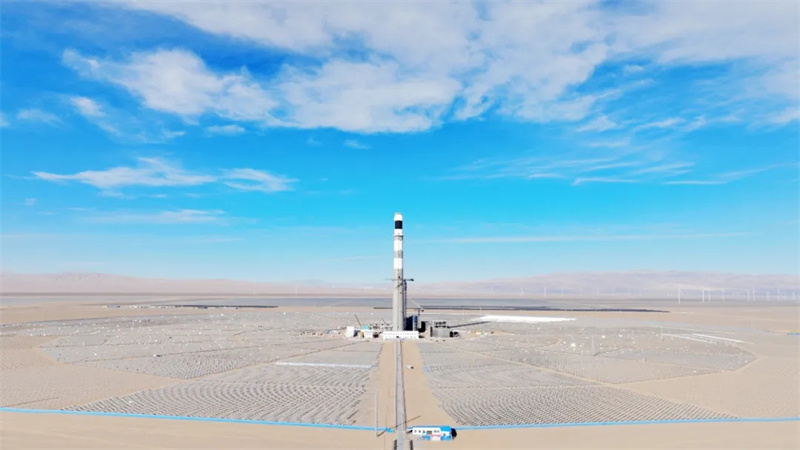

在新疆东南部的昆仑山东麓,海拔超3200米的若羌高原上,一座绿色能源丰碑正加速崛起。近日,由太阳能光热联盟理事单位——山东电力建设第三工程有限公司承建的新疆若羌县10万千瓦光热(储能)配套90万千瓦光伏发电项目光热工程传来连环捷报——吸热塔内平台吊装、高低温熔盐罐保温两大核心工程节点相继圆满收官,标志着这座全疆海拔最高的塔式熔盐光热项目正式迈入建设攻坚的关键阶段,为我国西部新能源开发写下浓墨重彩的一笔。

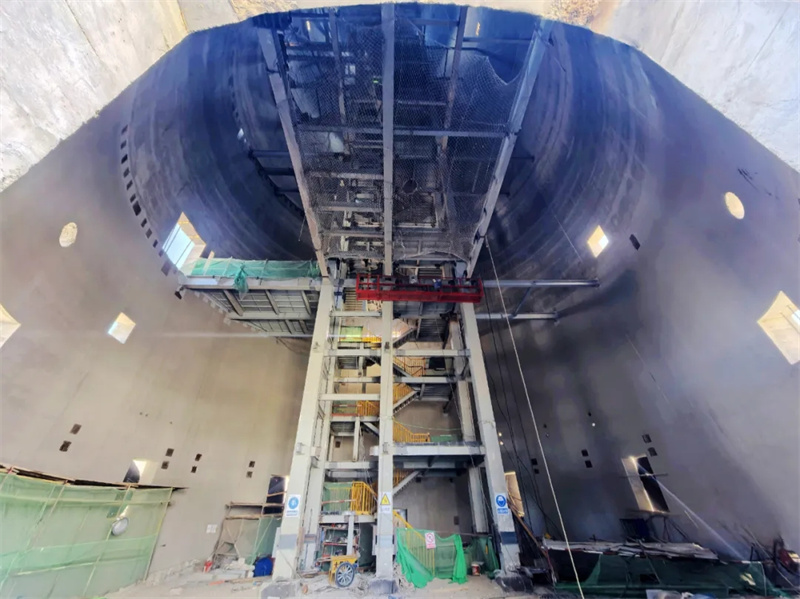

作为项目的“核心骨架”,吸热塔的建设质量直接决定光热系统的稳定运行。11月28日,随着塔内最后一层检修平台精准就位,总高度189米、总重1046吨的塔内钢结构平台吊装任务全面完成。这座由Q355C高强度钢材打造的“能源高塔”,18层平台均匀分布于12米至180米的高空区间。项目部创新推行“三级安全教育+一对一结伴监督”模式,让每一位施工人员都成为安全防线的守护者;在质量管控上,严格执行“三检制”闭环管理,关键部位双重预检复核,从基础施工到封顶吊装,始终坚守“安全为天、质量为本”的理念,专业团队协同发力,实现了高空作业安全零事故、施工质量全达标。

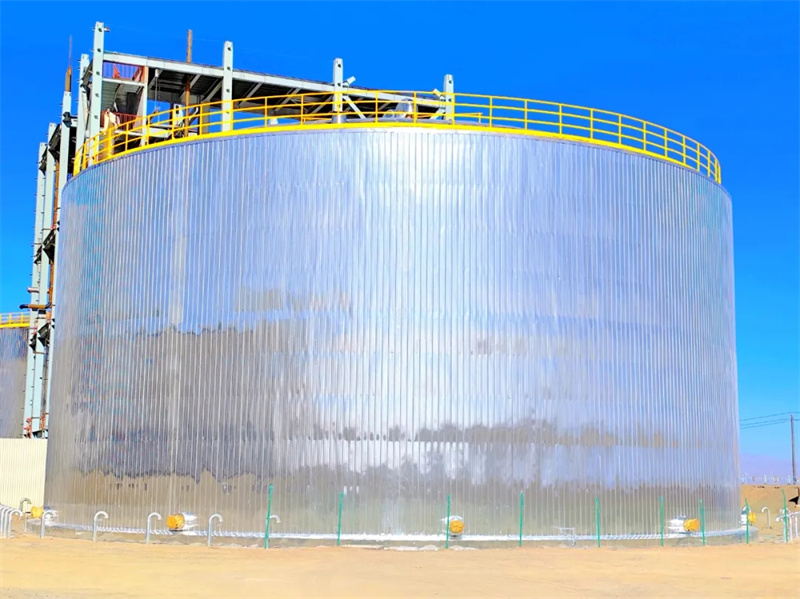

时隔三日,12月1日,项目再传喜讯——高、低温熔盐罐保温工程顺利落幕。这项被誉为光热项目“储能心脏”的关键设施,仅用45天就完成了2200立方米保温棉铺设和5500平方米护板安装,且一次性通过监理验收,创造了高原复杂环境下的施工新速度。若羌高原偏远的地理位置给材料运输带来极大挑战,风沙、严寒、暴雪等极端天气更让施工难上加难。项目部提前谋划,组建“抗寒攻坚专班”,对施工人员开展专项培训考核,全程实行管理人员旁站监督,通过“三级自检+三级验收”的严苛标准,确保保温层厚度精准达标、护板安装平整规范,用责任与担当攻克了高原施工的多重难关。

在核心工程突破的同时,项目建设呈现“多点开花”的良好态势。目前,23万面定日镜已完成生产安装,7万余面实现精准校准,这些如同“追光向日葵”的定日镜将精准反射太阳光至吸热塔,为能源转换提供稳定热源;吸热塔塔吊成功拆除23节,标志着塔体施工阶段任务圆满收尾。各项工作齐头并进,生动诠释了“中电建速度”与“若羌效率”的完美融合。
作为新疆新能源产业的重点标杆项目,若羌光热项目采用先进的塔式熔盐技术,100MW装机规模搭配1988MWh储热容量,可实现8小时稳定储热发电。新疆若羌县10万千瓦光热(储能)配套90万千瓦光伏发电项目建成后,每年将贡献约19.6亿千瓦时清洁电力,相当于减少69万吨标准煤消耗,减排188万吨二氧化碳和12.22万吨废水,不仅能充分释放若羌县丰富的光热资源优势,更能有效提升新疆电网的调峰能力和供电稳定性,为当地能源结构优化和经济高质量发展注入强劲动力。
从戈壁荒滩到能源基地,中电建建设者用汗水与智慧在高原上书写着绿色发展的答卷。若羌光热项目的稳步推进,不仅是我国光热发电技术迈向高原复杂环境的重大突破,更是“一带一路”能源合作背景下,新疆打造国家新能源基地的生动实践。未来,这座高原上的“能源灯塔”将持续点亮绿色发展之路,为美丽中国建设贡献新疆力量。
