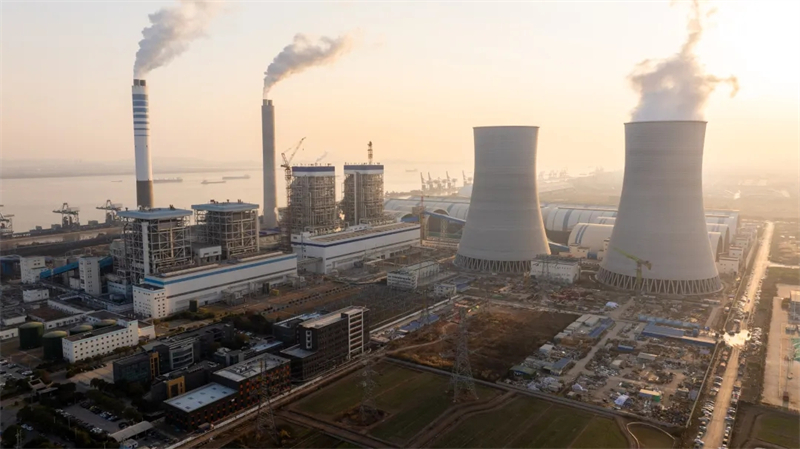

国信靖江2×100万千瓦机组扩建项目3号机组正式投入商业运营

12月12日10时06分,国信靖江2×100万千瓦机组扩建项目3号机组顺利通过168小时满负荷试运行,成功投入商业运营,标志着项目迎来里程碑式进展,向全面竣工投产迈出关键一步。

该项目是省国信集团联合中煤集团、泰州泰能公司、靖江华靖公司合作开发并落地的首个央地“两个联营”项目,也是江苏省“十四五”规划重点能源项目。项目总投资84.2亿元,依托国信靖江发电公司一期预留场地建设2台100万千瓦超超临界二次再热燃煤机组。项目选用当前国际先进的二次再热、超超临界技术,供电煤耗与综合能耗水平领先国内同类型机组;烟尘、二氧化硫和氮氧化物的排放浓度均达到国际领先的燃煤发电清洁排放水平,更好兼顾高效发电与超低排放要求。

作为江苏省首个耦合熔盐储热技术的百万千瓦级煤电机组示范项目,项目创新融合全球首台套煤电机组熔盐储能系统,新机组在保持高效发电的基础上,显著增强了快速变负荷能力与深度调峰性能,可灵活适应高比例可再生能源接入下电网的频繁波动需求,为构建以新能源为主体的新型电力系统提供了重要的技术支撑和可靠调节手段。依托这一创新实践,省国信集团正联合国内高校院所、行业领军企业,牵头实施“面向绿色低碳电力系统的熔盐储能共性关键技术及示范”省级科技创新项目,力争形成更多可复制、可推广的创新成果。

项目自2023年开工启动以来,克服了工期紧、设备供应紧张等多重挑战,严格把控好“安全、质量、进度、造价、廉洁”五大关口,高质量、高标准完成厂用电受电、锅炉点火吹管、汽机定速、3号机组首次并网等各项关键节点任务。建设高峰期,项目现场超过4500名建设者同时奋战在工地,在建设中取得了55项专利技术。目前,4号机组正按计划稳步推进,预计将于12月底完成168小时试运行。两台机组全面投产后,年发电量预计可达100亿千瓦时,将增强今年迎峰度冬期间省内能源供给能力,精准填补江苏省“十五五”期间电力供应缺口。在优化区域电力结构、发挥能源保供“压舱石”作用的同时,进一步吸引地方产业集聚,形成“能源保障—产业发展—经济增长”可持续良性循环,为长三角能源安全与绿色低碳发展注入强劲动力。
