春回大地,万象更新。值此生机盎然之际,全球海拔最高、西藏首座塔式光热项目——西藏安多100MW光热项目正式宣告全面复工复产!此刻,项目团队将以全新姿态重返这片充满希望的阵地,这不仅是工程的续建,更是向着既定目标发起的新一轮集体冲锋。
作为西藏“十四五”重点能源项目,西藏安多土硕100MW光热+800MW一体化项目中的光热项目地处海拔4645米至4657米的唐古拉高山区,距离安多县帕那镇东部约17.5公里,总投资达48.7亿元,其中光热部分投资为20.1亿元。
光热项目镜场总采光面积约80万平方米,储热时长可达8小时,应用光热与光伏相结合的先进模式,运用先进的熔盐塔式技术,设计年等效利用小时数达到2551小时。根据设计预测,项目25年平均年发电量可达2.5508亿千瓦时。项目由西藏开发投资集团有限公司投资建设,中国电建集团西北勘测设计研究院有限公司与山东电力建设第一工程有限公司联合体总承包,东方电气集团东方锅炉股份有限公司供货聚光集热系统、蒸汽发生器、汽轮发电机组等关键设备,并负责聚光集热系统设备分系统调试;内蒙古电力勘测设计院有限责任公司承担设计监理工作。
附:项目重要建设节点(按时间线排序)
2024年10月,项目配套一期125MW光伏项目,顺利具备并网条件,为光热主体工程推进奠定基础。
2025年4月28日,聚光集热塔(吸热塔)基础第一仓混凝土顺利浇筑,项目主体工程正式启动,拉开高原光热建设大幕。
2025年6月10日,西藏开投安多100MW光热项目举行开工仪式,正式开工建设,开启全球超高海拔光热示范工程建设征程。
2025年6月16日,首台定日镜成功下线并顺利完成安装。
2025年11月15日,项目核心工程——185米吸热塔主体结构顺利封顶,标志性建筑落成,项目建设迈入新阶段。
2025年12月9日, 核心设备定日镜产量突破10000面,镜场安装取得重大阶段性成果,为后续发电调试筑牢根基。
2026年1月14日,该项目吸热塔钢结构顺利完成首吊作业,标志着吸热塔工程由基础施工阶段成功转入主体结构建设阶段。
2026年1月16日,主厂房行车顺利完成首吊并精准就位,标志着项目由土建结构施工阶段正式转入机电设备安装筹备阶段,为动力岛建设全面提速奠定坚实基础。

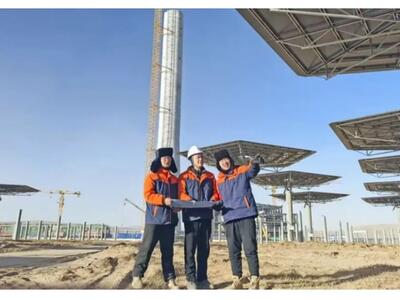

2026年2月,项目全面复工复产,建设团队全员返岗、整装待发,以“开局即冲刺”姿态推进工程续建。
计划2026年10月项目建成并网发电,将为西藏电网注入稳定绿色动能。#复工复产正当时#雪域追光者#中国电建西北院#高海拔光热标杆
