作为国家第二批“沙戈荒”大型风电光伏基地重点工程,中国能源建设集团哈密“光(热)储”1500MW基地项目位于巴里坤县三塘湖镇东北方向60公里处的岔哈泉区域。是我国光热发电产业规模化发展的标志性工程,兼具能源保供、生态修复与技术突破多重价值。
项目总投资约65亿元,总占地面积约为5万亩,采用“光伏+光热+储热”一体化模式,建设1350MW光伏、150MW光热,配套建设1座吸热塔、2座220千伏升压汇集站及送出线路。由中国能源建设集团投资有限公司投资建设,中能建投哈密绿色能源有限公司承建,建成后电力全部本地消纳,补强区域清洁能源供给。
项目建成后,预计光热年发电量约2亿千瓦时、光伏约28亿千瓦时;年节约标煤86.8万吨,减少二氧化碳排放225.6万吨。既为哈密提供稳定清洁电力,又依托熔盐储热破解新能源间歇性难题,提升消纳水平,助力区域能源低碳转型。
作为光热发电技术创新核心载体,项目聚焦戈壁极端环境痛点,实现多项关键突破,打破国外技术垄断,构建“发电+生态修复”模式,为全球高比例新能源电网建设提供可复制的“中国方案”。
据150MW光热发电项目总承包、太阳能光热联盟常务副理长单位——中国电力工程顾问集团西北电力设计院有限公司介绍,项目搭配智能调度系统与“双向储能”机制,通过8小时高温熔盐储热系统,将光伏发电的间歇性短板转化为稳定输出的绿色电力,提升电网适配性。
在项目建设过程中,中国能建西北院针对戈壁强风、盐渍土工况,研发定日镜“防护铠甲”,镜面破损率降低90%;经一年桩基试验制定高精度方案,强化设备抗风抗盐渍能力;更实现产业链突破,技术国产化率从50%跃升至99%,实现关键部件与系统自主可控。
在进展方面,项目建设全程科学规划、闭环管控,各阶段任务精准落地、有序衔接,项目自2024年5月进场施工,按节点高效推进;2026年3月16日全面复工,现场施工人员450余人,全力冲刺年内全容量并网,关键工程捷报频传。

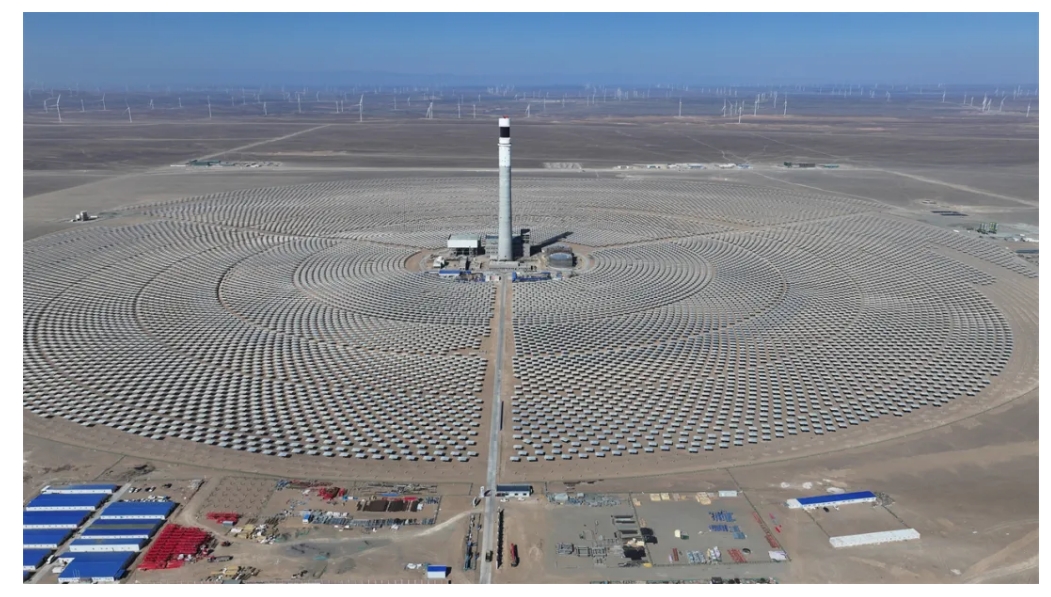

目前,行政办公楼、食堂等生活配套基本完工;吸热塔砌筑、主厂房门窗安装等控制性工程全部收官,上塔熔盐管道安装完成80%。镜场施工成效显著,定日镜基础浇筑21986根,镜体安装突破20516片,为后续系统调试筑牢基础。

配套电网工程同步推进,220千伏升压站土建基本完工,即将进入设备安装阶段,预计5月底竣工;送出线路立塔架线6月初完成,8月初具备送电条件,10月底实现并网。
该项目是沙戈荒清洁能源开发典范,更是我国光热技术自主创新里程碑。中能建投哈密绿色能源有限公司执行董事张伟介绍,该项目运用新一代光热技术,其核心设备国产化率达99%以上,项目通过光热、光伏联合运行,将光伏电源波动性转化为可调节的电源出力,进一步平稳功率输出,提升电力品质,旨在打造100%清洁绿色、可调节的电网友好型电源的典范工程。
