槽塔技术结合的经济将有据可查,中科院电工所太阳能热实验电站即将接入电网

时间:2017-11-04 15:20来源:太阳能光热联盟
  10月31日,中国科学院电工研究所延庆八达岭太阳能热发电实验电站系统采购项目进行公开招标。据招标公告显示,将采用总承包方式,计划于2017年11月30日开工,整体项目于2018年3月18日完成竣工验收,即全站接入北京电网系统。
  该电站由中科院、皇明太阳能股份有限公司和华电集团联合开发建设,总投资1.2亿元,是中国首个自主知识产权的高温热发电项目。作为国家“863”计划重点项目,整个项目研发从2006年年底启动,实验电站部分于2009年7月破土动工。

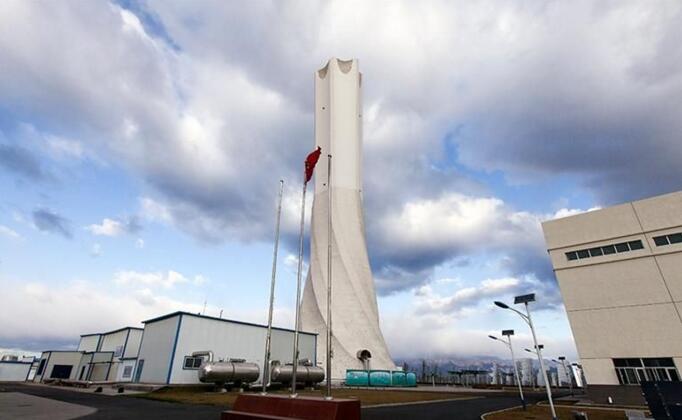

  中科院电工研究所八达岭塔式太阳能聚光光热发电实验电站的核心部分太阳能集热场于2011年7月19日成功产汽,蒸汽参数达到400°C,4MPa。之后经过近一年的反复调试运行,塔式吸热器与1万平方米定日镜场的配合操作模式基本完善。2012年6月10日,电站汽轮发电机首次冲转,转速达到1076rpm;2012年7月17日,汽轮发电机达到额定转速6500rpm;2012年7月22日,电站汽轮发电机发电试验,系统励磁电压达到9kV;2012年8月4日,带负载运行发电调试,系统电压达到10kV,通过变压器后带负载120kVA;2012年8月9日,利用太阳能发电实验,系统电压达到10.5kV,通过变压器后带负载60kVA,连续稳定运行35分钟后在天空多云条件下停机,发电实验取得圆满成 功。这一天,该电站全系统贯通,首次太阳能发电实验获得成功。中科院称此次实验成功也标志着我国成为继美国、德国、西班牙之后,世界上第四个掌握集成大型太阳能热发电站有关技术的国家。

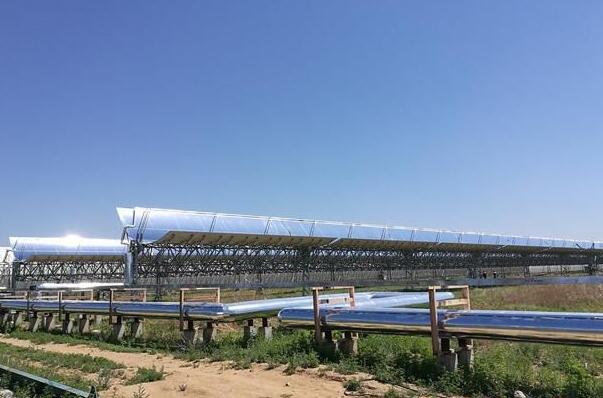

  中科院电工研究所八达岭1MW太阳能槽式热发电系统实验电站于2014年7月27日开工建设,2017年4月30日完成建设。随后进入调试阶段,2017年5月25日开始试运行,在实测DNI超过800W/㎡的辐照条件下,导热油出口油温达到391℃。
  整个项目共包括三个600米槽式导热油回路,聚光器采光总面积为10000㎡,蒸汽发生系统由预热、蒸发、过热三部分构成,系统可接入原1MW塔式试验项目的发电系统进行联合运行。
此次该电站接入北京电网系统总承包招标,意在验证中国自有知识产权的槽塔结合技术,提升经济性的数据。
