山东电建三公司摩洛哥努奥二期熔盐罐安装工作顺利完成

时间:2017-11-30 12:25来源:山东电建三公司

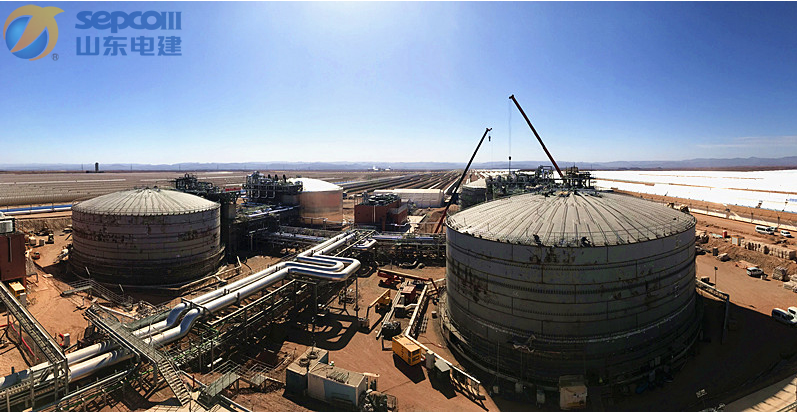

  2017年11月23日,摩洛哥努奥二期熔盐罐安装工作全部结束。截至目前,努奥二期#2冷罐注盐工作完成23%;#2热罐汽、水压试压完成;#1冷罐正在进行注盐前准备工作;#1热罐注水已完成25%。
  努奥二期共四台熔盐罐,2台冷罐,2台热罐。每台热罐重量为859.5T,每台冷罐重量为868.9T,直径44.1m,最厚罐壁为50.3mm,有效容积23089m³,水压注水容积为22488 m³。
  为了保证熔盐罐安装工作顺利进行,项目部高度重视,专门成立熔盐罐专题施工小组,根据现场实际情况,合理规划,精心安排,各部门专业密切配合,昼夜不停施工,其中#1热罐SW01、SW02焊缝为焊接施工的重难点,项目部仅在一个月的时间内便高质高效地完成原来分包商7个月才能完成的工作,赢得了业主及联合体的高度肯定。
  作为努奥二期项目工作的重中之重,熔盐罐安装工作的顺利完成充分展现了三公司的管理施工能力,也为后续注盐工作奠定了坚实的基础。接下来,努奥二期将继续发扬“主动、担当、执着”的工作作风,确保各项工作快速推进,高效、优质地完成年底前首次并网的目标任务。
