智利Cerro Dominador 项目位于智利北部Calama市附近,由一座带17.5小时储热的110MW太阳能热发电站和一座100MW光伏电站组成。
项目经过前期的困难阶段,近期成功结束7.58亿美元的融资。项目预计2019年10月投入运行。据项目开发商介绍,项目将在建设期间创造1500个岗位,并为知识转移创造机会。

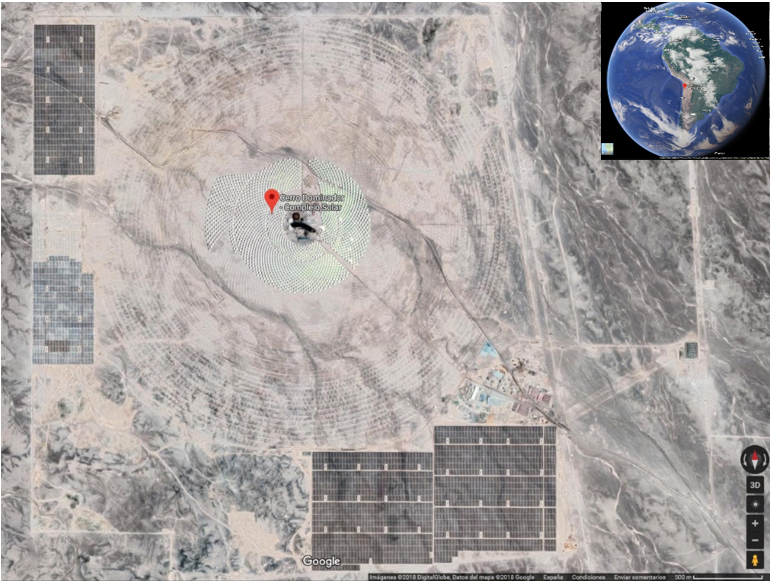

图1. Cerro Dominador的定日镜场,总面积 700公顷,直径3公里 (卫星图: Google Earth)
图 2. 中央吸热器已经到位,Cerro Dominador集热塔将达到250米高 (来源: Cerro Dominador)

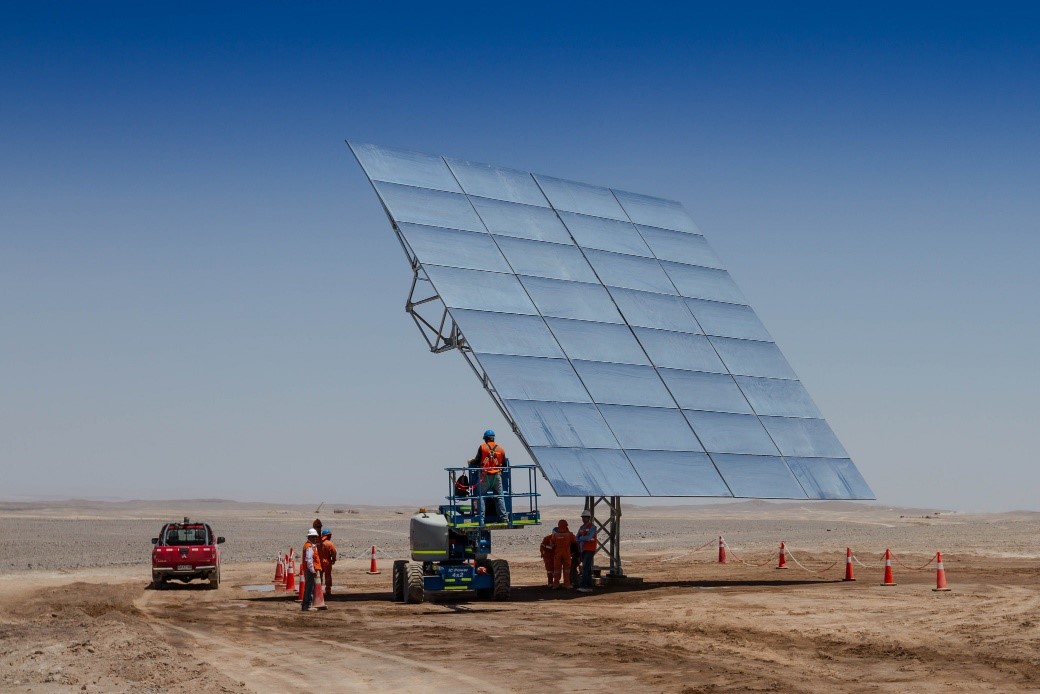

图3. 超过10600台定日镜,将反射阳光至吸热器上(来源: Cerro Dominador)

图4. 太阳能热发电站熔盐储热系统,可以让Cerro Dominador在白天的时候储存能量,在晚上的时候发电,同时光伏电站在白天的时候发电(来源: Cerro Dominador)
Cerro Dominador大事件
2014年5月,太阳能热发电站项目(第一个石头)启动开工;同年9月,项目锁定15年期,每年950GW的发电量,电站的设计让本项目能够在不同的时间段进行竞争。
2015年1月,第一台定日镜安装;同年11月,集热塔完成。
2016年10月,EIG接手该项目。
2018年1月,光伏电站开始运行;5月,Cerro Dominador融资7.58亿美元。
