10月12日,浙江中控太阳能技术有限公司(简称中控太阳能)董事长金建祥在第三届德令哈光热大会上,对中控太阳能德令哈50MW塔式太阳能光热发电示范项目进展以及一期10MW塔式光热电站的运行情况进行了介绍。

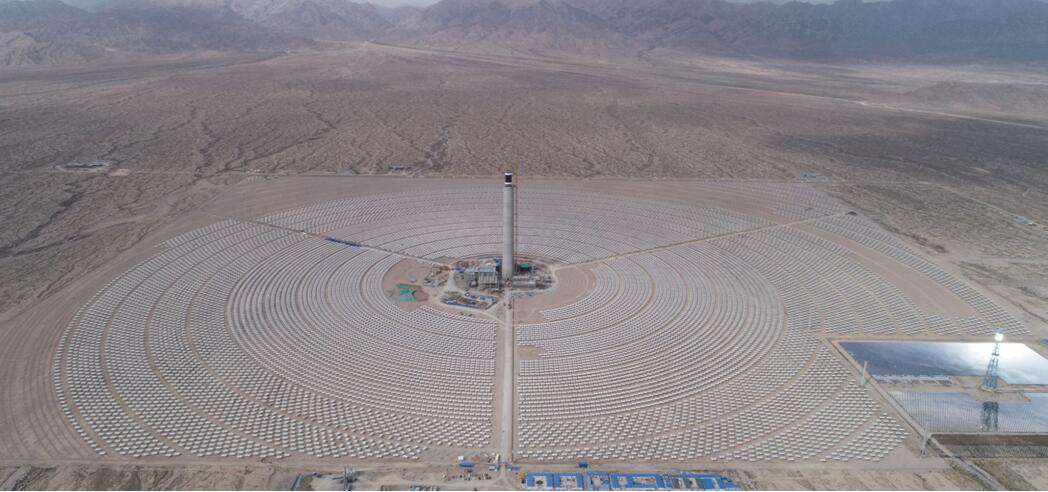

图:中控太阳能德令哈50MW塔式光热发电示范电站
一、中控太阳能德令哈50MW塔式光热发电示范项目最新进展

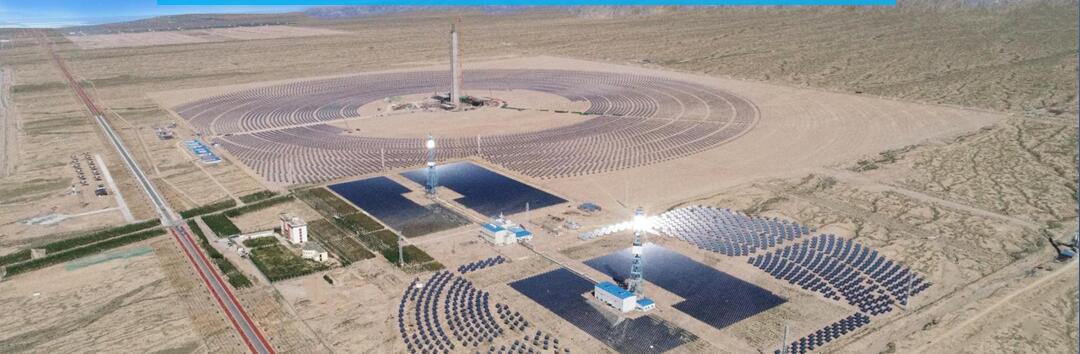

中控太阳能德令哈50MW光热发电示范项目,采用塔式熔盐技术,配置7小时储热系统,占地面积2.7平方公里,项目建成后预计年发电量1.46亿度,峰值效率达到20%。目前该项目进展顺利,预计2018年12月底前并网发电。
据金建祥董事长介绍,截至目前,定日镜场方面:完成26422根立柱安装,累计完成97%;完成22570面定日镜安装,累计完成83%。预计10月底将完成全部定日镜安装和调试。

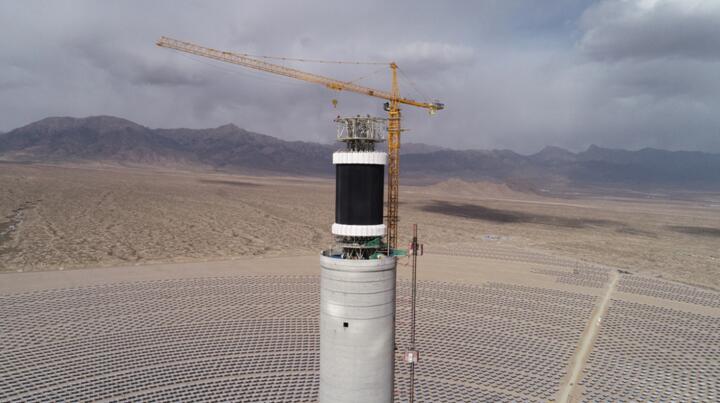

吸热器安装方面:吸热器全部32片已吊装完成,完成入口和出口缓冲罐吊装,计划10月30日完成吸热系统管道安装。

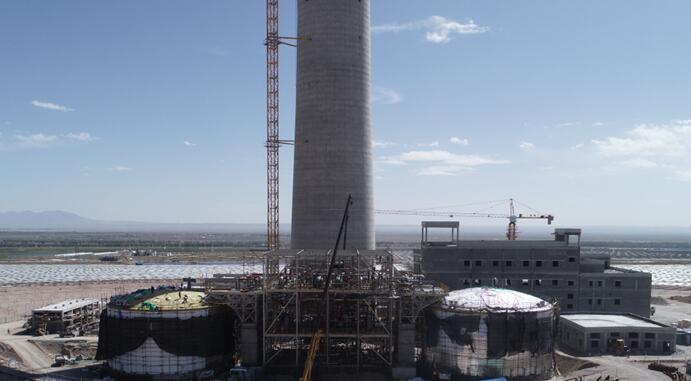

储换热系统安装方面:已完成储换热系统平台施工、储换热系统设备和管道安装;计划10月底开始熔盐化盐,11月完成储换热系统整体调试。

汽轮机安装方面: 已完成汽轮机本体及辅机安装。预计10月底完成空冷系统、化水系统、电气系统、仪控系统安装。预计11月完成汽轮发电机组调试,12月初汽轮机冲转。
二、中控太阳能德令哈10MW光热电站运行情况
1、最新运营情况
金建祥说:发电量达成率是保证投资收益率最重要的技术因素。在报告中,金董事长介绍了中控太阳能德令哈10MW光热电站最新运营情况,并介绍了发电量达成率的测算方法、测算实例。
据介绍,中控太阳能德令哈10MW光热电站投运25个月,发电量达成率逐步提升,已连续两个月超100%,2018年前9个月达成率达96.6%;2017年及2018年8月,月直接辐射总量均约170kWh/m2,去年8月发电量91.2万kWh,今年8月107.8万kWh,同比提高了18.2%。
2、发电量达成率的测算方法
计算公式:发电量达成率=统计时间内实际发电量/统计时间内发电量计算模型估算的发电量*100%
测算原则:发电量计算模型估算发电量根据实测DNI及气象和环境参数输入条件,在既定的操作规则下进行模拟仿真。
说明:发电量计算模型中其他参数根据工程经验取值,与实际情况不完全一致。
发电量计算模型根据工程经验设计操作规则,与实际存在一定的细微差别。
实际运行策略与既定操作规则的偏差。
因此,实际发电量有可能略高于计算模型的理论发电量。
该10MW电站2018年3月-9月模型与实际发电量的月平均偏差仅为1.6%,月最大偏差仅为4.1%。
3、发电量达成率的测算实例

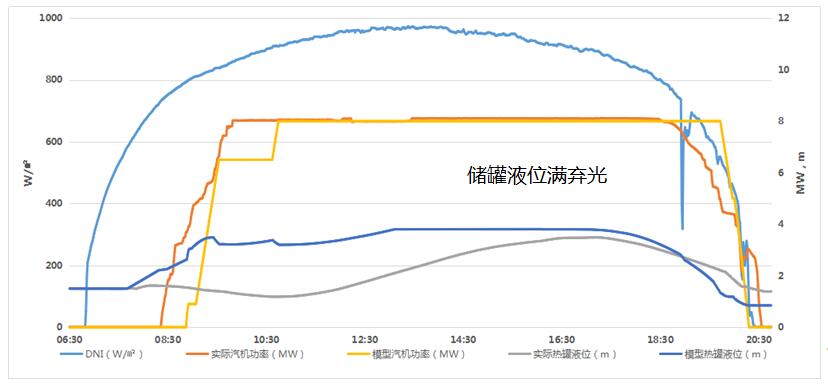

金建祥说:该10MW电站2018年7月25日实际发电量8.81万度,模型估算发电量8.38万度。操作员根据实际晴天天气情况在8:30前启动,比模型中既定操作规则提前启动30分钟;13:00~17:00模型中因储罐液位满而需弃光,实际因提前发电储罐液位未满,无弃光。
中控太阳能德令哈10MW塔式光热电站2018年发电量达成率达96.6%。该电站在实际运行中的良好表现,我们有理由对我国首批太阳能光热发电示范项目的性能表现充满信心。
