10月13日,由山东电建三公司EPC总承包的鲁能海西州多能互补集成优化示范工程550MW塔式光热发电项目吸热塔筒壁达到百米(100.04米)。据了解:该项目吸热塔筒壁施工自2018年6月22日第一板砼浇筑,至百米历时了114天日夜奋战。

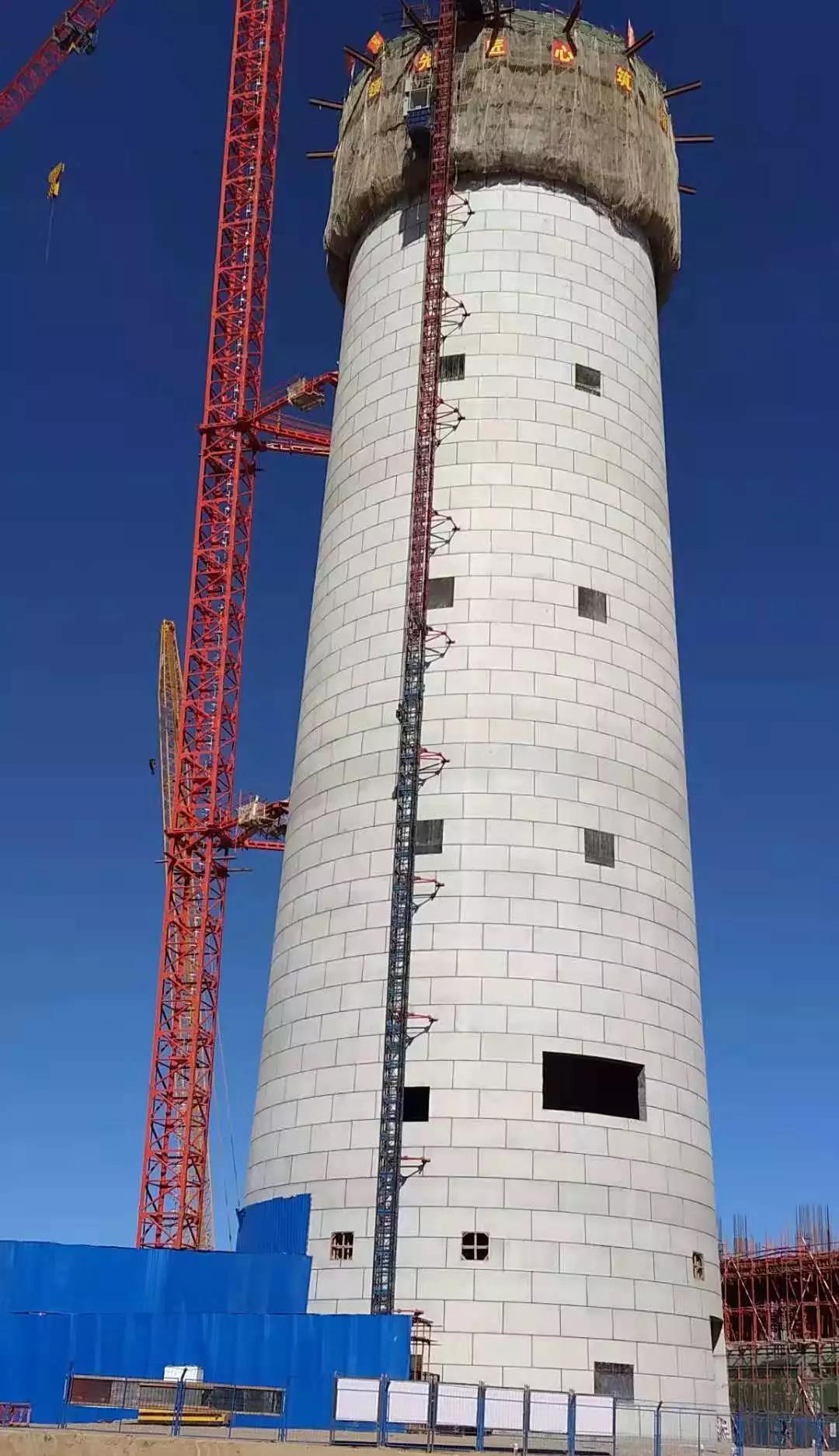

图:吸热塔筒壁完成第82板(100.04米)砼浇筑
过程管控

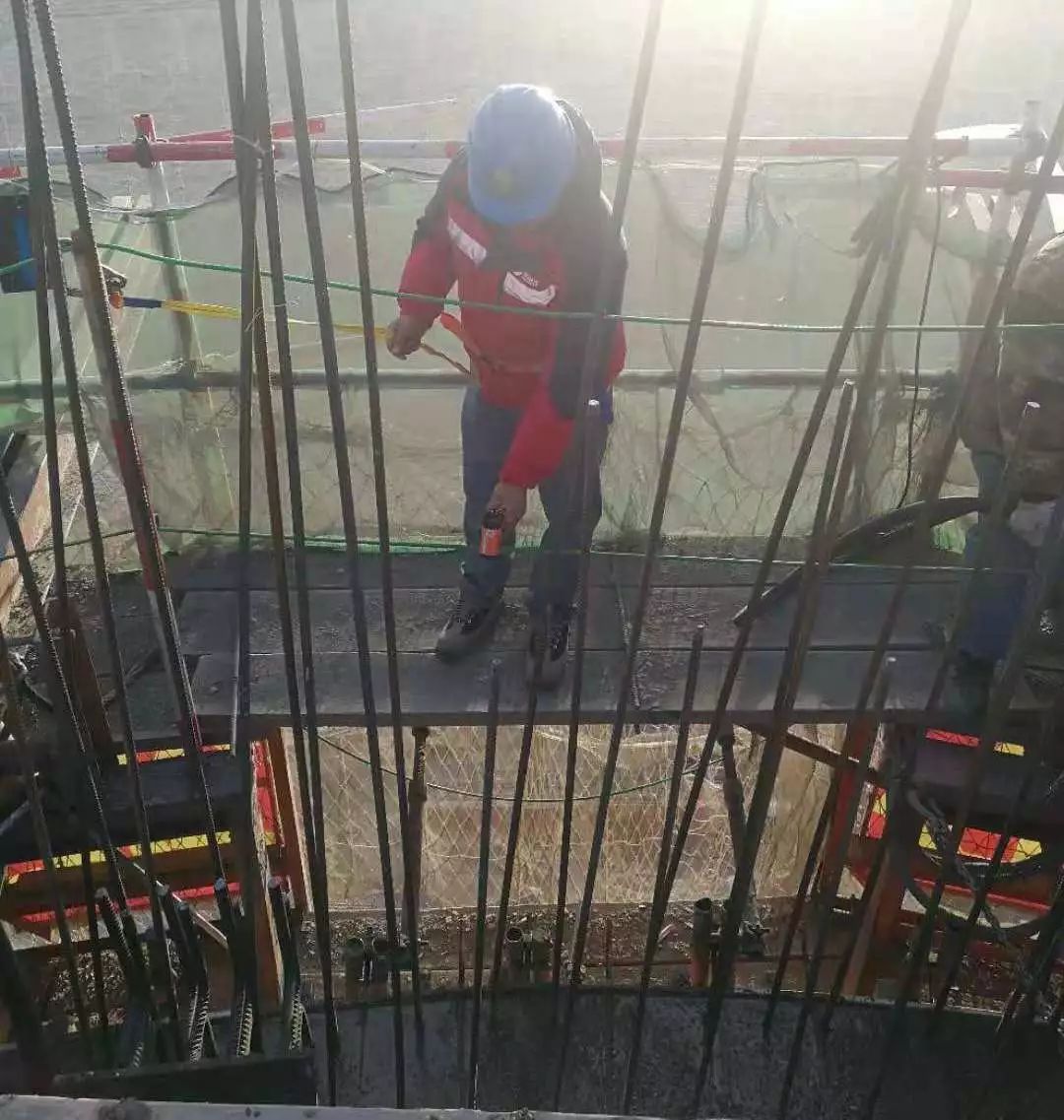

自吸热塔筒壁浇筑以来,鲁能青海新能源公司工程建设部认真审查施工方案,严格控制原材料、混凝土配合比、筒壁中心点和半径、钢筋、模板等关键工序,砼浇筑时进行全程旁站,保证工程施工质量。扎实做到安全无死角,要求吸热塔施工人员登塔前必须佩带劳动安全防护用品,每天由专人检查电动提升平台安全维护工作,做好塔吊和施工电梯巡检记录。

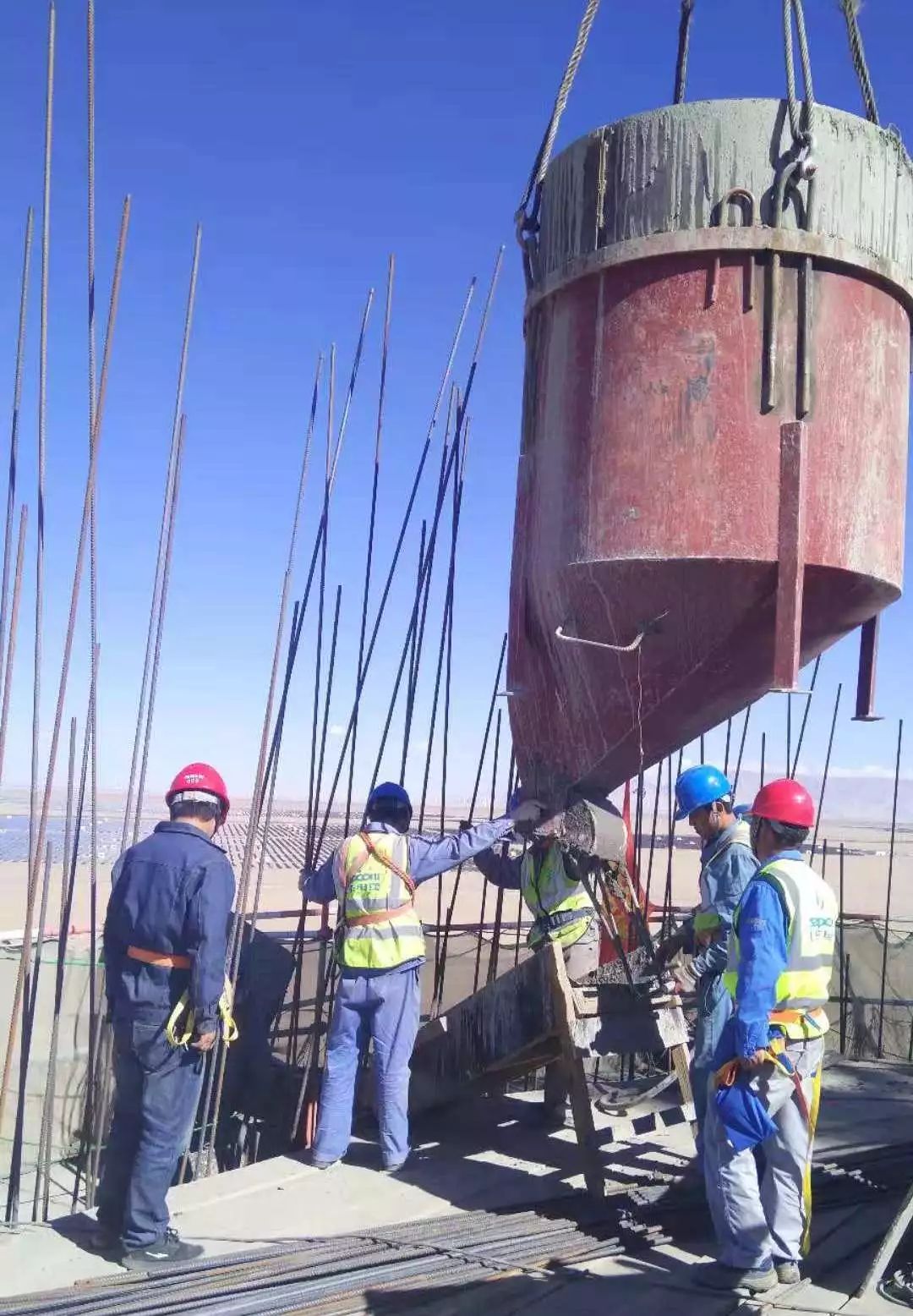

图:吸热塔砼浇筑

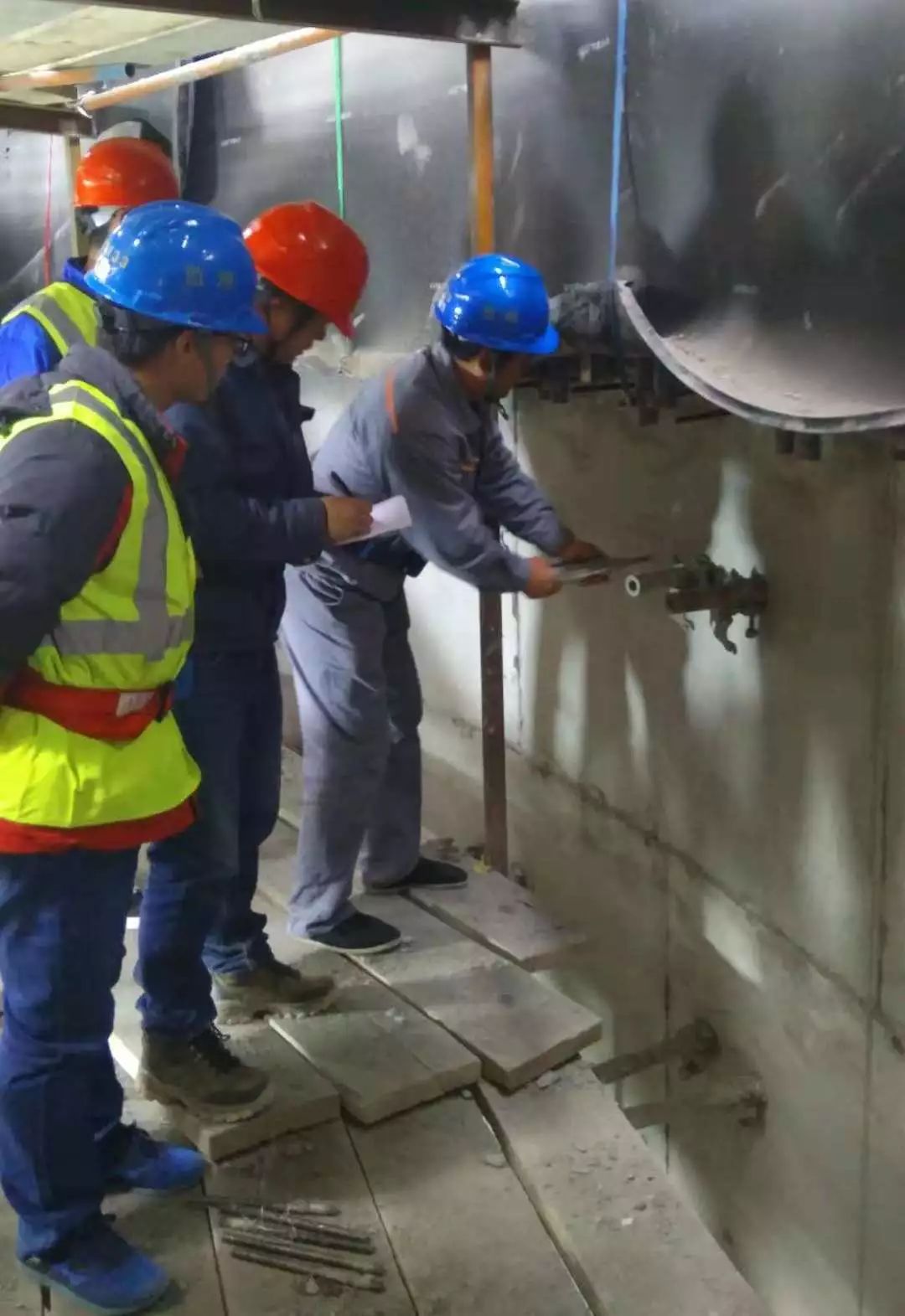

图:筒壁混凝土强度检查

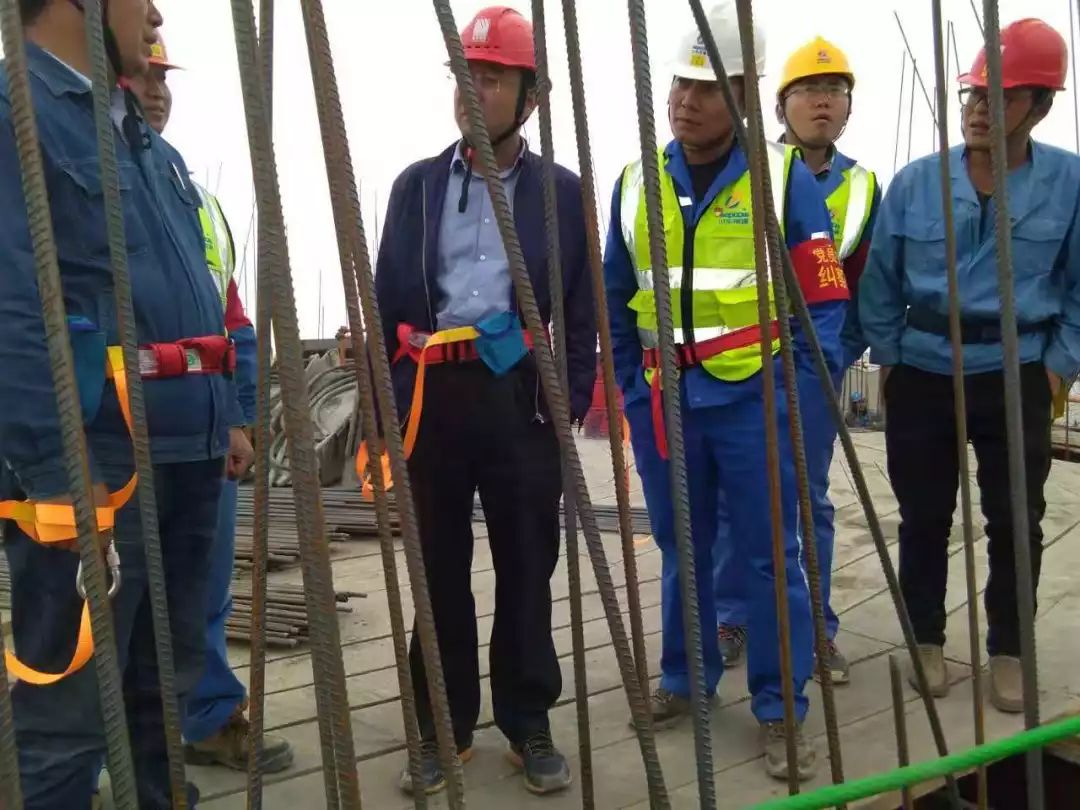

图:领导检查

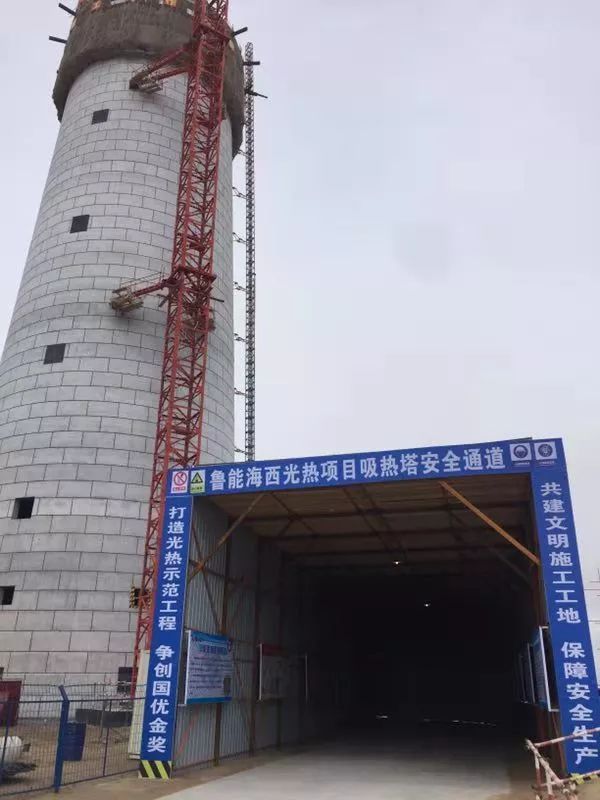

图:吸热塔专用安全通道

图:同条件试组制作
图:混凝土入模温度测试
冬季施工管控
受格尔木昼夜温差大等影响,项目于10月初进入冬季施工。为满足施工安全、质量、进度等因素,根据现场实际情况编制切实可行吸热塔冬季专项施工方案,及时调整砼浇筑时间,控制砼入模温度和保温措施,更加有效保证冬季施工质量始终处于可控再控状态,为后期吸热塔封顶和设备安装奠定基础。
目前,吸热塔筒壁砼浇筑完成100.04米(共147.4米),下一步鲁能集团青海新能源公司工程建设部将继续加强吸热塔砼浇筑管控,通过提高混凝土标号、添加早强剂、做好混凝土保养等措施,在保证安全质量的前提下,力争11月底完成剩余47米吸热塔筒壁砼浇筑,为项目后期并网发电奠定基础。
