点亮昆仑山的“小太阳”,鲁能海西多能互补集成优化国家示范工程50兆瓦光热项目并网发电

时间:2019-09-20 17:59来源:鲁能集团青海新能源公司
  9月19日下午18点02分,鲁能海西州多能互补集成优化国家示范工程50兆瓦光热发电项目正式投产发电,成为我国目前储热时间最长、可24小时连续稳定发电的塔式光热电站,为我国能源转型起到了积极的示范、推动作用。

  ☑ 名称:鲁能海西州多能互补集成优化国家示范工程50兆瓦塔式熔盐太阳能热发电项目
  ☑ 地点:青海省格尔木市
  ☑ 年发电量:约1.79亿千瓦时
  ☑ 可节约标准煤:约7.18万吨
  ☑ 减少烟尘排放量:约18.49万吨
  项目简介

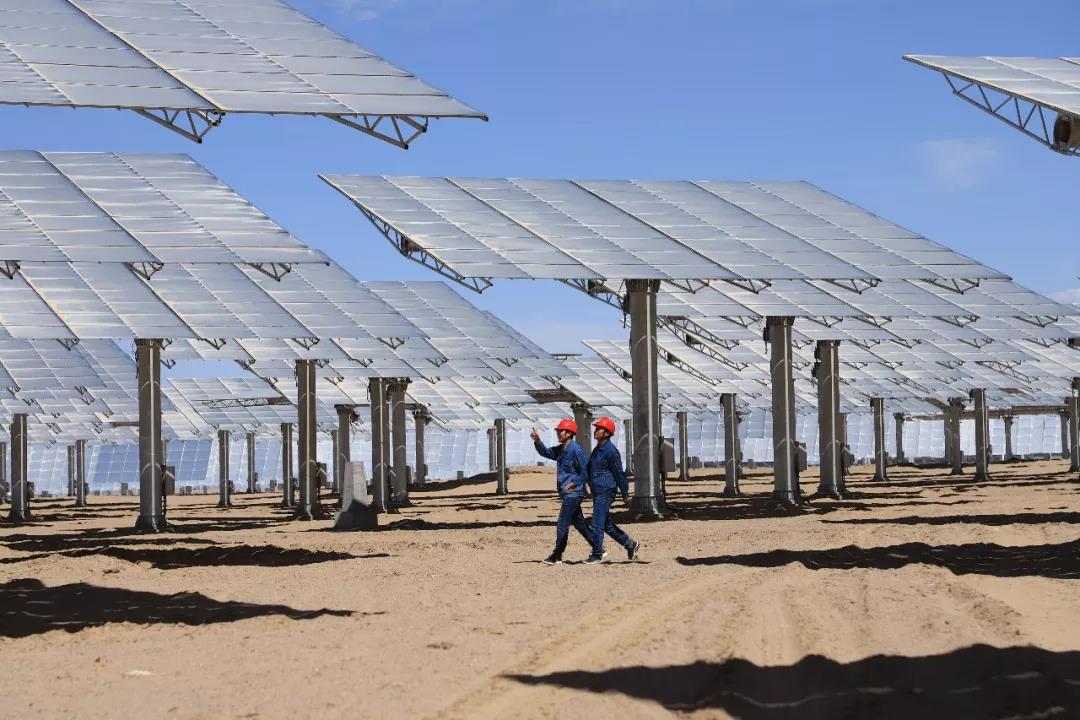

       鲁能海西州多能互补集成优化国家示范工程50MW光热项目位于青海格尔木市东光伏发电园区,海拔2800米,站址常年干旱少雨,太阳辐照强,是全国太阳能资源最丰富的地区之一。项目采用塔式熔盐太阳能热发电技术,由聚光集热系统、储热和蒸汽发生系统、高温高压再热纯凝汽轮发电机系统以及其他辅助设施组成,其中吸热塔高188米,定日镜共计4400块,单块镜面138平方米。
  2018.05.08 鲁能海西州多能互补集成优化国家示范工程50MW光热项目正式开工建设。

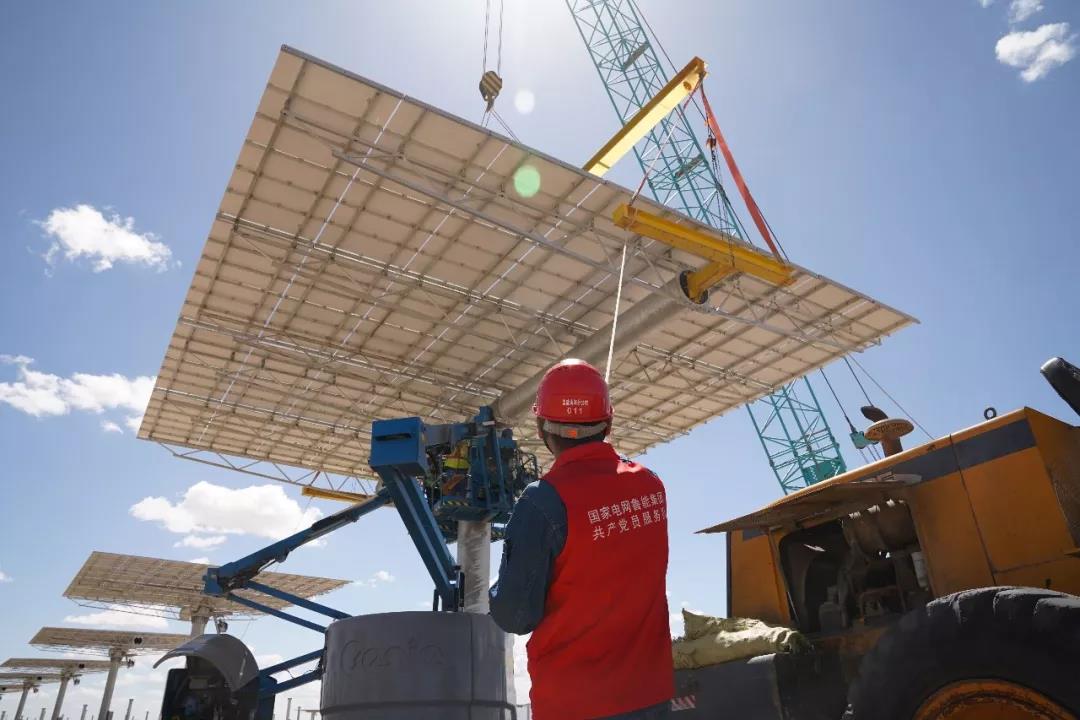

  2018.09.26 定日镜桩基础(4400个)完成浇筑,10月16日开始安装镜面。
  2018.11.21 吸热塔顺利结顶。
  2019.01.23 鲁能海西州多能互补集成优化国家示范工程50MW光热项目35千伏电缆、启备变压器、6千伏成套功率柜等厂用电系统倒送电一次成功。
  2019.06.11 鲁能海西州多能互补集成优化国家示范工程50MW光热项目吸热器管屏开始吊装施工,SGS系统水压试验一次成功,冷盐泵开始安装。
  2019.09.05 完成青海省电力工程质量监督中心站并网试运前质量监督检查,并完成青海省电力公司并网验收。
  2019.09.10 完成启委会检查及验收。

  2019.09.19 鲁能海西州多能互补集成优化国家示范工程50兆瓦光热发电项目并网发电。
图:鲁能海西州多能互补集成优化国家示范工程50MW光热项目。
  项目创新
       鲁能海西州多能互补集成优化国家示范工程50MW光热采用最先进的聚光技术,利用相对稳定、经济的太阳能,通过自身配备大型储热系统,能够很好地解决新能源间歇性、波动性问题,实现24小时稳定连续发电,为电网调峰调频提供支撑,提升电网对新能源的接纳能力,有效解决“弃光”的难题,对我国光热技术的进一步发展起到积极的促进作用。
  鲁能海西州多能互补集成优化国家示范工程建设、安装、调试要求高,施工技术难度大,关键工艺标准需精确到毫米,同时定日镜追光、吸热塔聚热等关键技术在国内没有成熟经验,建设难度远高于光伏、风电等工程。
  鲁能海西州多能互补集成优化国家示范工程自2018年5月份开工建设以来,鲁能集团青海新能源公司及各参建单位克服高原缺氧、风沙侵袭、酷热严寒、蚊蝇毒虫叮咬等艰苦环境和建设压力挑战,坚定贯彻国家能源战略要求,精心策划施工,在全年可施工期短、没有可借鉴经验等困难条件下,全面实施工程全过程管理,加强安全、质量、进度管控力度,圆满完成了建设、投产任务,对国内塔式光热发电系统的设计、产品技术和标准规范等方面起到了重要的示范作用。
  50MW光热项目的投产标志着鲁能海西多能互补集成优化国家级示范工程整体建设完成,该工程包括200MW光伏项目、400MW风电项目、50MW光热项目及50MW储能项目,是世界上首个集风光热储调荷于一体的多能互补科技创新项目。示范工程年发电量约12.625亿千瓦时,每年可节约标准煤约40.15万吨。
  鲁能海西州多能互补集成优化国家示范工程的建成是鲁能集团落实国家能源战略部署,深入推进国家电网公司“三型两网、世界一流”战略目标在高原实践的具体举措。发电量除部分就近消纳外,剩余电量通过电网输送至中东部地区,为当地提供清洁电能供应,减少煤炭消耗。
  鲁能海西州多能互补集成优化国家示范工程建设成果也填补了国内风光热储调荷智能调度的技术空白,为解决当前阻碍新能源大规模并网的技术难题,促进新能源规模化开发和利用,推动能源生产和消费摆脱化石能源,实现清洁能源完全供给,助力世界能源革命提供了一个优秀样本。
