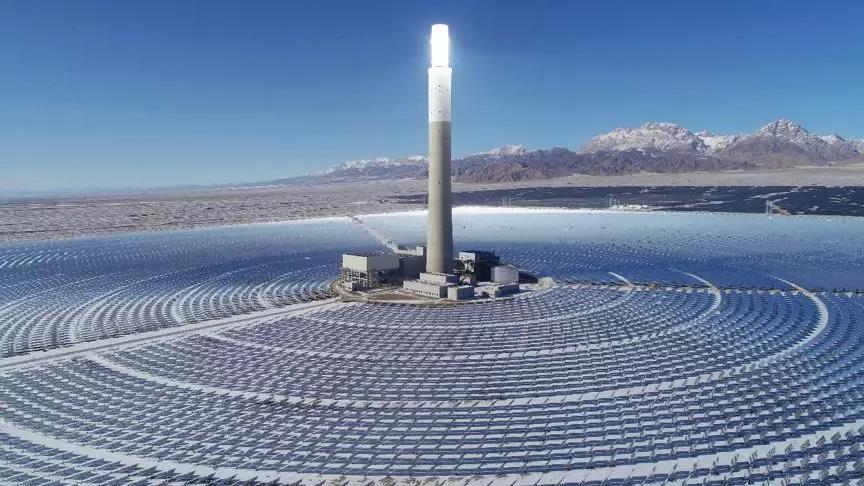

据浙江中控太阳能技术有限公司消息,正值新春佳节之际,从青海中控德令哈50MW光热电站传来喜讯:截至1月25日,2020年首个发电月度(青海省电力公司抄表月度统计周期为上月26日至当月25日),电站发电量达成率达到100.99%,这也是该电站投运以来月度发电量达成率首次超过100%。
电站所在地当月DNI总量157.57kWh/㎡,根据发电量性能模型计算得到理论发电量为1090.8万kWh,实际发电量1101.6万kWh,月度发电量达成率为100.99%。本月31天中,5天为阴天,实际运行26天,其中有15天单日发电量达成率超过100%。此外,本月中有两天(1月7日和1月16日)因天气原因镜面结霜,利用阳光化霜直接导致发电量减少17万kWh,即化霜导致月度发电量达成率降低1.5个百分点,因此冬季要达到很高发电量达成率实在来之不易。
据了解:自2019年10月电站进入性能考核期以来,发电量达成率快速提升:2019年10月发电量达成率85.6%,11月93.38%,12月97.6%,2020年1月100.99%,性能考核期内电站平均发电量达成率达到94.13%,再次创下全球同类型电站投运后同期的最高水平。
在这个特殊的新春佳节,全民防控新型肺炎疫情的战斗正在紧张进行。大年初一,又一批中控太阳能公司的德令哈项目保运工程师,放弃与家人团聚的机会,克服种种困难,毅然决然奔赴德令哈电站所在地。正是这种奉献精神,为电站的优秀运行表现提供了坚实的技术保障。
新一年的冲锋号角已经吹响,中控太阳能公司将团结一心,发扬只争朝夕的奋斗精神,继续提升电站运行表现,为行业健康发展带来更多信心。
