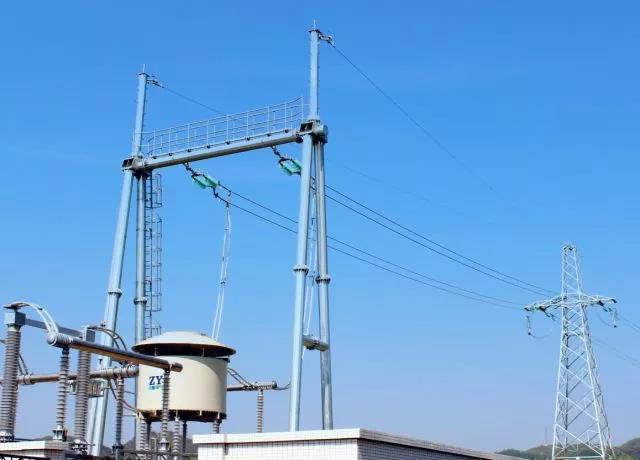

电规总院牵头设计的世界最长、海拔最高特高压直流输电工程全面投运

时间:2018-05-29 18:18来源:太阳能光热联盟
  5月18日,电力规划设计总院(简称电规总院)牵头设计的世界海拔最高、设防抗震级别最高的特高压直流输电工程——滇西北至广东±800千伏特高压直流输电工程全面投运。
  滇西北送电广东±800kV直流输电工程换流站及接地极工程设计难度很大,其送端新松换流站海拔高度为2300余米,需要对设备的外绝缘水平进行合理地修正,同时该站位于8度地震烈度区域,需要对重要电力设施提高一度、按9度地震烈度来进行设防;受端东方换流站深入负荷中心深圳市宝安区,用地指标紧张,需要重视总平面布置优化等问题。
  电规总院作为该工程设计牵头和设计评审单位,积极配合南方电网,以积极的工作态度、稳妥的工作作风、科学的工作方法为本工程的设计和建设提供优质服务,先后组织数十次专题评审、分步评审等会议,同时通过开展初步设计收口集中工作,提前梳理解决本工程初设评审遗留问题,为初步设计顺利收口创造了良好条件。
  2016年4月28日至29日,电力规划设计总院在武汉组织召开了滇西北至广东±800kV特高压直流输电工程直流输电线路及接地极线路工程施工图设计评审会。
  2016年6月2日至3日,滇西北至广东±800kV特高压直流输电工程换流站和接地极工程初步设计评审会议在成都市召开。
  2016年9月13日至14日,电力规划设计总院在成都组织召开了滇西北至广东±800kV特高压直流输电工程初步设计收口会议。

  坚持创新,工程亮点纷呈
  首次在特高压直流线路中采用直流线路与接地极线路垂直排列同塔架设技术
  采用了直流线路与接地极线路垂直排列同塔架设技术,该方案为国内特高压直流线路首次采用,相比水平排列的共塔设计方案压缩约40米的走廊宽度,减少拆迁约6万平方米,减少土地资源占用和拆迁量,降低协议难度。
  首次在特高压直流线路中采用“燕翅型”横担
  广东段的35m/s、37m/s高风速区铁塔横担采用了“燕翅型”横担,达到缩短横担,减小导线间距的目标。优化后导线极间距由28米缩短为22米,而塔重基本无增大,具有良好的经济和
社会效益。
  优化线路路径,降低工程造价
  利用海拉瓦技术和最新高清晰度卫星影像、航片、地质遥感和GPS等高科技手段,对路径大方案的优化选择和局部方案进行了详细技术经济比较,优化选择出了最佳路径方案。
  采取负保护角设计,降低雷击跳闸率
  利用多种方法进行了反击跳闸率的分析计算,并根据计算结果,全线杆塔采用了负保护角设计,达到了使特高压线路预期雷击跳闸率低于500kV线路的目标。
  确定经济合理的塔型规划
  应用航片、DEM数字地面模型和输电线路优化决策软件等先进技术,采用动态规划原理,分风区、冰区进行了杆塔规划研究,在保证线路安全性的同时,也有效合理地控制了工程造价。
  铁塔全方位长短腿与高低基础配合使用
  线路所经地区,地形复杂,山地、丘陵较多,铁塔全方位长短腿与高低基础的配合使用,有效地解决了基面开方过大的问题,达到少开方或不开方的环保目的。
  分段差异化配置,提高绝缘水平
  全线按分段差异化绝缘配置绝缘子片数和招弧角间隙值,通过提高接地极线路的绝缘水平,有效解决接地极线路的绝缘闪络问题,保障接地极线路乃至直流输电系统的安全稳定运行。
  编制专项方案,克服高难度施工技术
  工程单基铁塔最重为306吨、最高铁塔高130米;横担长度约45米左右、单段横担起吊最大重量达到7.6吨,在全国同类型特高压施工中均属于较突出施工技术要求高。项目编制专项施工方案、公司专家组进行反复论证,现场严格按照方案措施进行实施。
