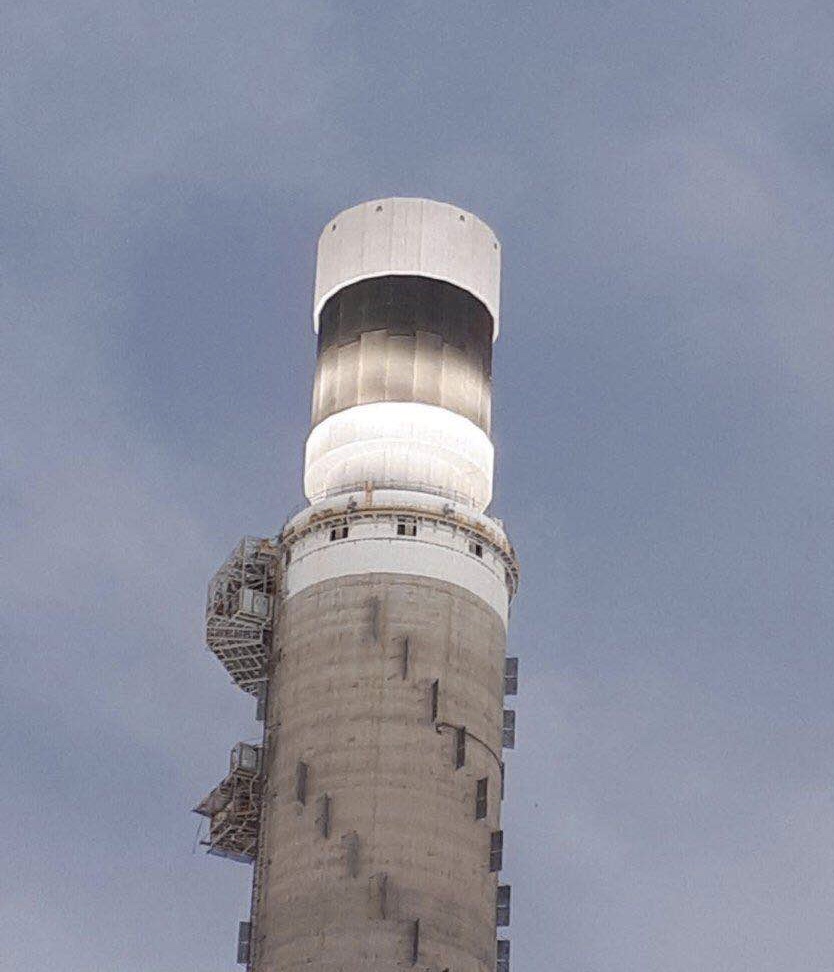

近日,在第一次将所有定日镜向吸热器表面汇聚太阳光后,以色列121 MW Ashalim Plot B塔式太阳能热发电站的吸热器上第一次获得能流,亮起来了。这就像乐队指挥(控制室)举起他的指挥棒,将所有乐器带动起来(太阳场和动力模块),产生了美妙的音乐(聚光能流)。作为电站调试的重要步骤,吸热器和定日镜场联动调试将为电站成功投运奠定基础,预计未来几个月内电站可以并网发电。

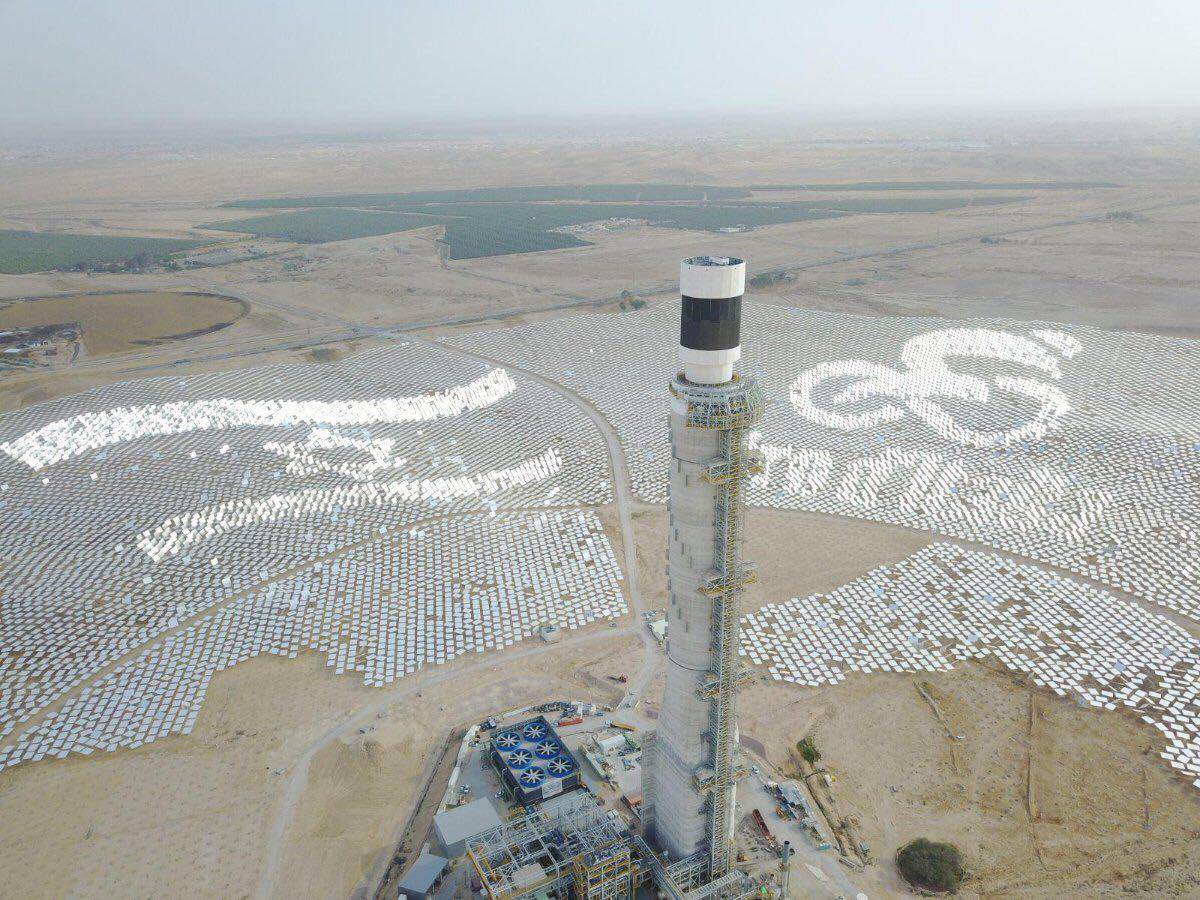

图:“亮起来”的121 MW Ashalim Plot B 塔式光热电站吸热器

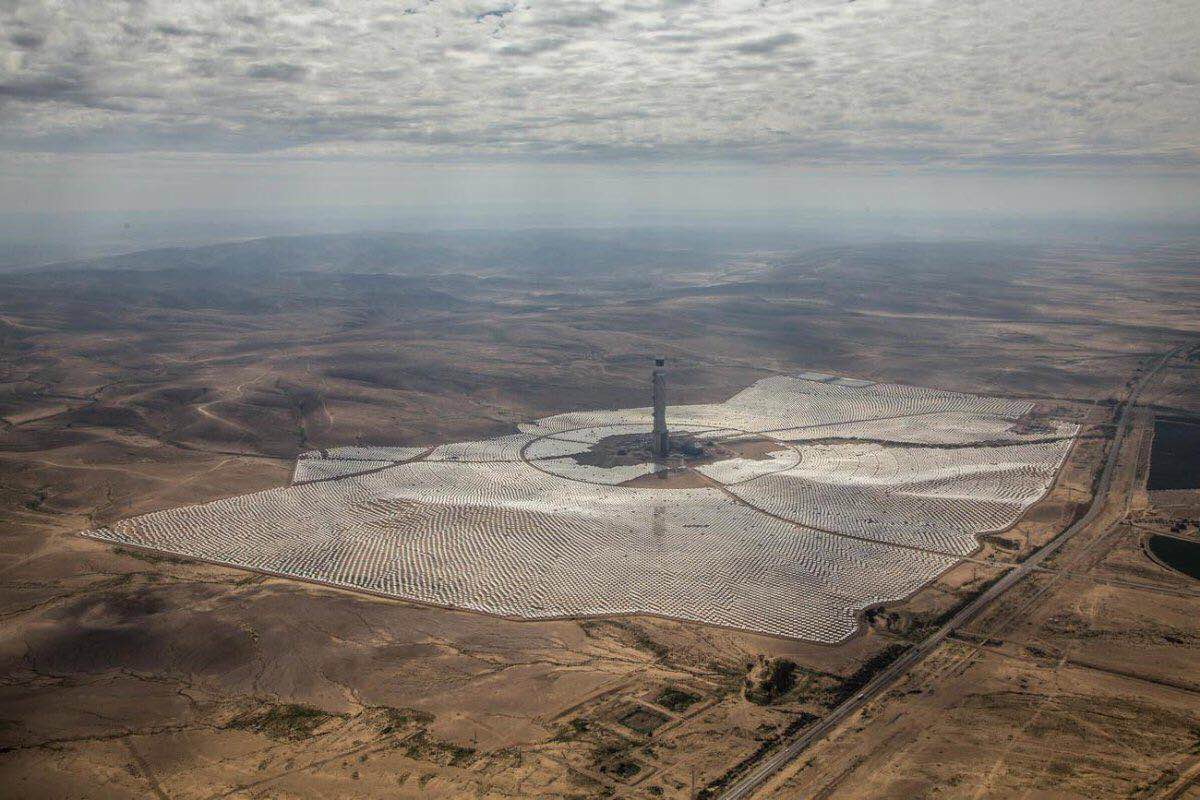

图:121 MW Ashalim Plot B塔式电站远景图
Ashalim Plot B电站位于以色列内盖夫沙漠,是Ashalim太阳能综合体的一部分,该综合体包括两个太阳能热发电项目,分别为110MW槽式电站 (Abengoa 和Shikun & Binui Renewable Energy联合体开发)Plot A和121MW塔式电站Plot B,以及一个30MW光伏发电项目。

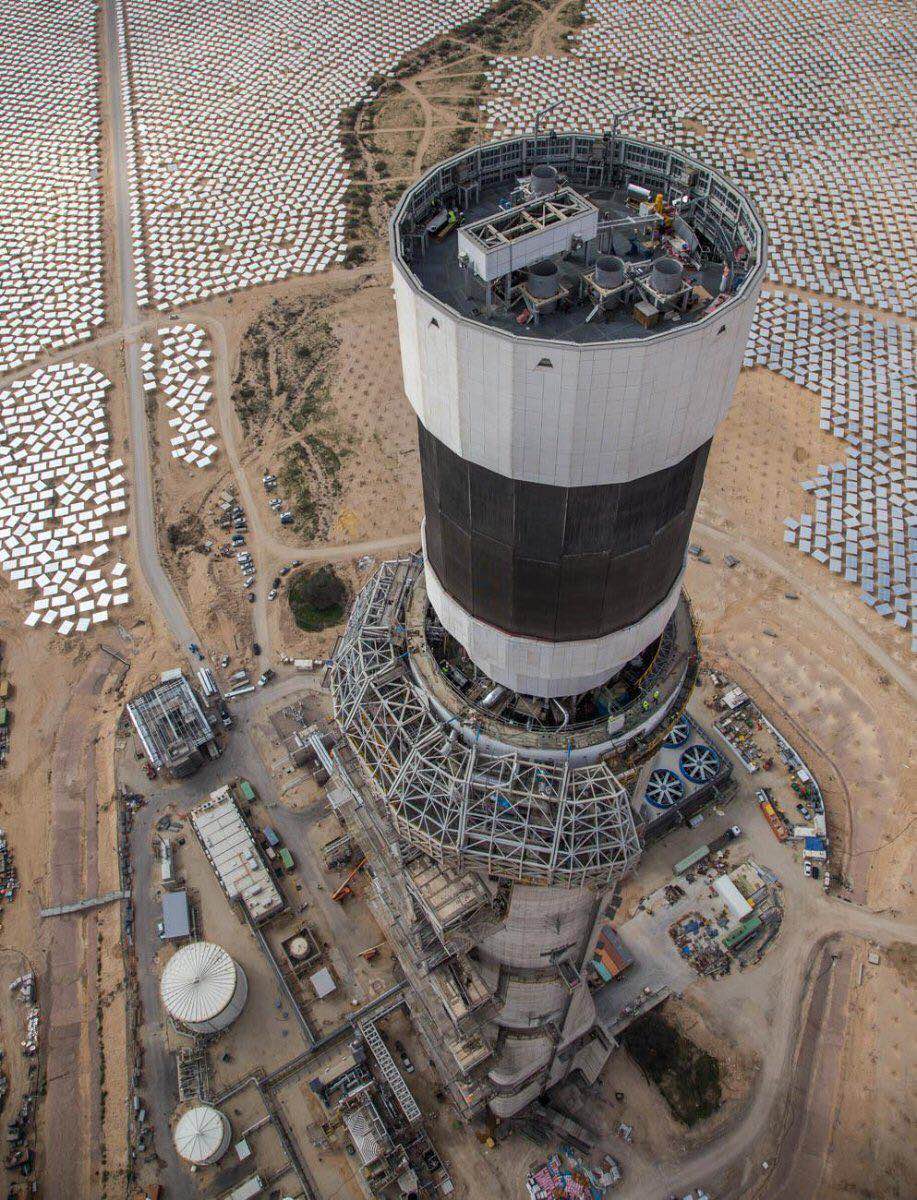

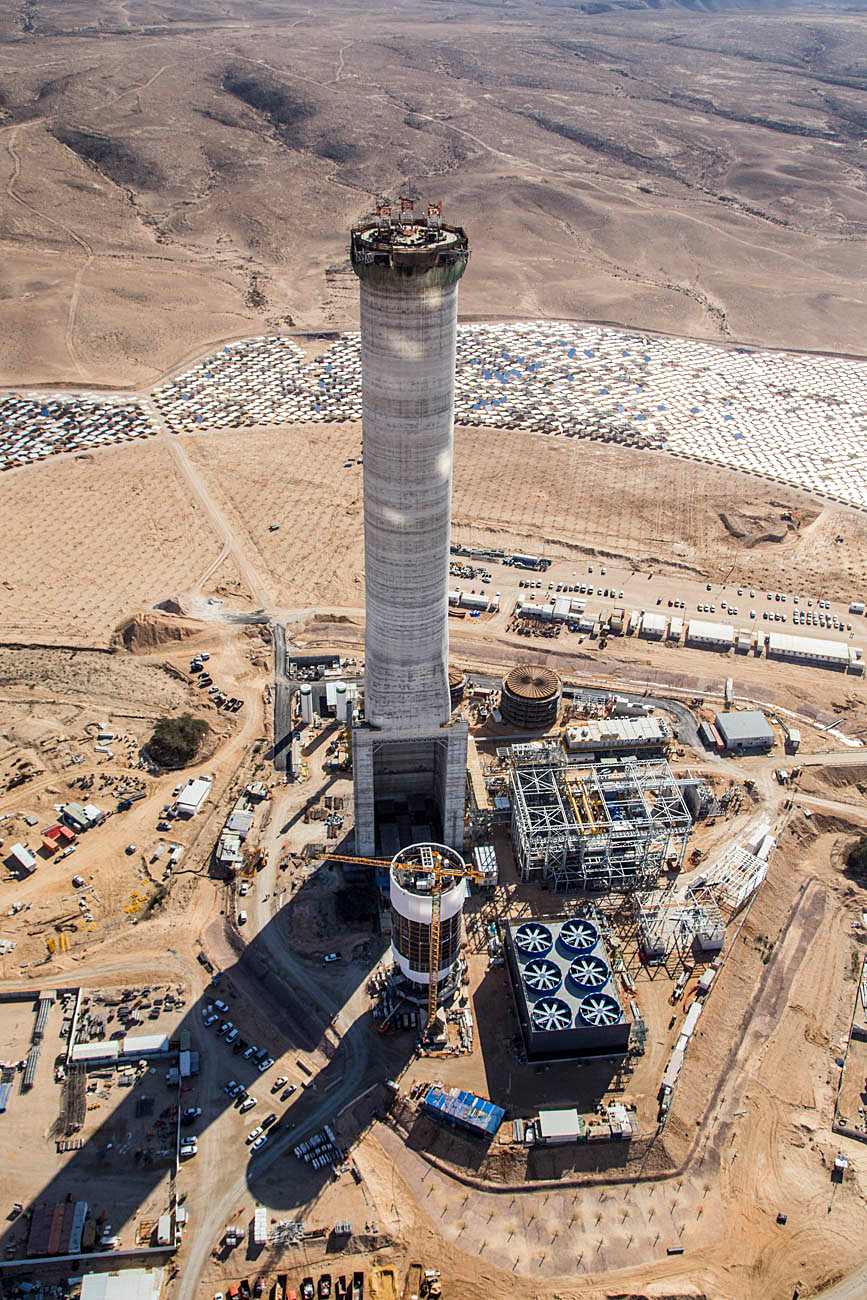

Ashalim Plot B塔式光热电站包括5万多面计算机控制的定日镜,吸热塔高250米,采用水作为传热介质,产生的过热蒸汽进入汽轮机机组发电。定日镜驱动装置和电力设置通讯由Tadiran Batteries专有TLI 可充电电池供能。
该电站由GE(原法国Alstom,2015年9月GE收购Alstom旗下能源业务,25.05%)、美国BrightSource (25.05%)以及 NOY 基础设施和能源投资基金(49,9%)组成的Megalim太阳能发电公司投资建设,采用25年期建造经营转让(BOT)模式。GE负责电站工程、采购与建造(EPC),BrightSource提供太阳能场技术。
2012年11月,Megalim 公司中标该项目;2013年11月与以色列电网签订25年期售电协议;2014年7月,项目完成融资,欧洲投资银行和以色列银行Hapoalim提供贷款支持;2015年5月电站启动场平工作。项目总投资约合7.73亿美元,中标电价约合人民币1.26元/kWh。
据悉,项目建设高峰期创造了约1000个临时就业岗位,运行期将创造长期岗位45个。项目建成后,将能够为12万家庭提供清洁电力,每年减少二氧化碳排放11万吨。Ashalim 太阳能热发电项目的建设将有助于以色列实现2020年可再生能源电力占比10%的目标。
