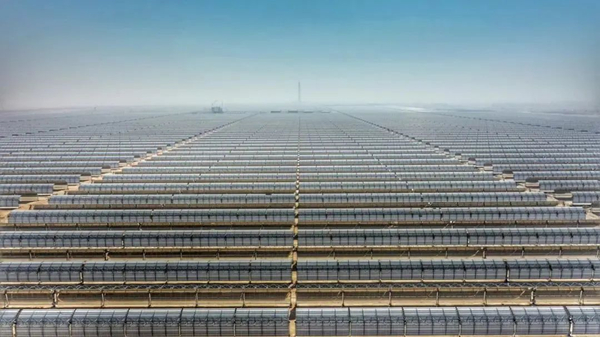

迪拜第二座200MW槽式光热发电项目顺利完工

时间:2023-10-24 15:06来源:太阳能光热联盟
  据外媒消息,迪拜水电局(DEWA)第四期项目的第2座200MW槽式光热发电机组已开始调试。
  据悉,该项目位于库卓沙漠中的穆罕默德·本·拉希德·阿勒马克图姆太阳能园区内,占地面积44平方公里。项目光热部分由100MW塔式和3台200MW槽式光热机组组成,250MW光伏部分利用园区闲余位置,实现场地应用最大化。
  截至目前,第四期项目一期工程包括100MW塔式光热、200MW槽式光热和217MW光伏发电项目已顺利完工;二期工程200MW槽式机组也已建成并开始调试,第三期200MW槽式光热和33MW光伏发电也即将完工。
  2021年11月8日,光伏项目1号区首先并网成功;2022年11月29日15时48分,槽式光热机组首次成功并网发电;  塔式项目于2023年2月顺利实现满负荷运行,也为后续移交业主投入商运奠定了良好的基础。
  迪拜950MW光热光伏混合太阳能电站项目是我国“一带一路”重点工程项目,在全世界光热发电市场和上海电气的国际化战略中都是一个标杆性项目。
  该项目由迪拜电力水务局DEWA、中国丝路基金、沙特国际电力和水务集团联合投资,由ACWA Power和上海电气担任总承包。该项目全部投产后,将为当地30余万户家庭提供清洁电力,每年减少160多万吨碳排放,对当地实施清洁能源战略具有重大意义。
