据中控太阳能方面消息:截止9月1日,中控太阳能德令哈50MW塔式光热发电示范项目27135套定日镜立柱已经全部安装完毕;定日镜已完成安装约20000台,预计将于10月份前完成镜场安装。
总共32片吸热屏组成的吸热器吸热层,现在已经完成了18片的吊装工作。
传储热岛和动力岛方面,汽轮机已经到位,储罐即将开始敷设保温层。
当前,项目方正在集中大量人力在这两个区域特别是动力岛区域进行交叉作业,力争项目在年底前如期并网发电。

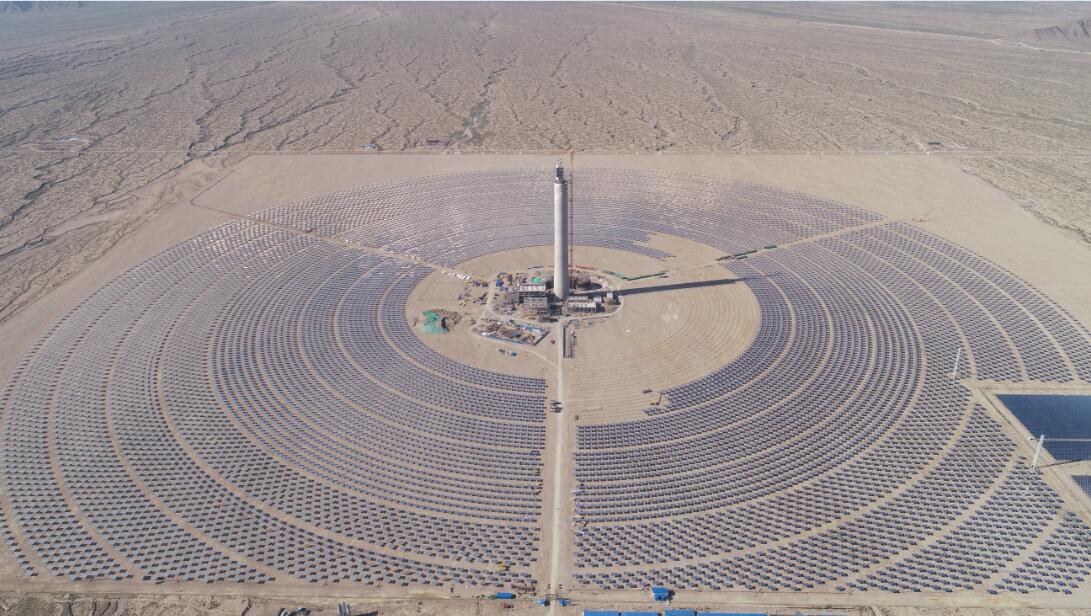

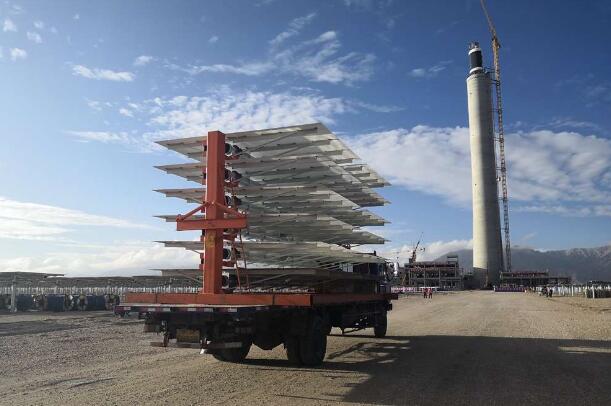

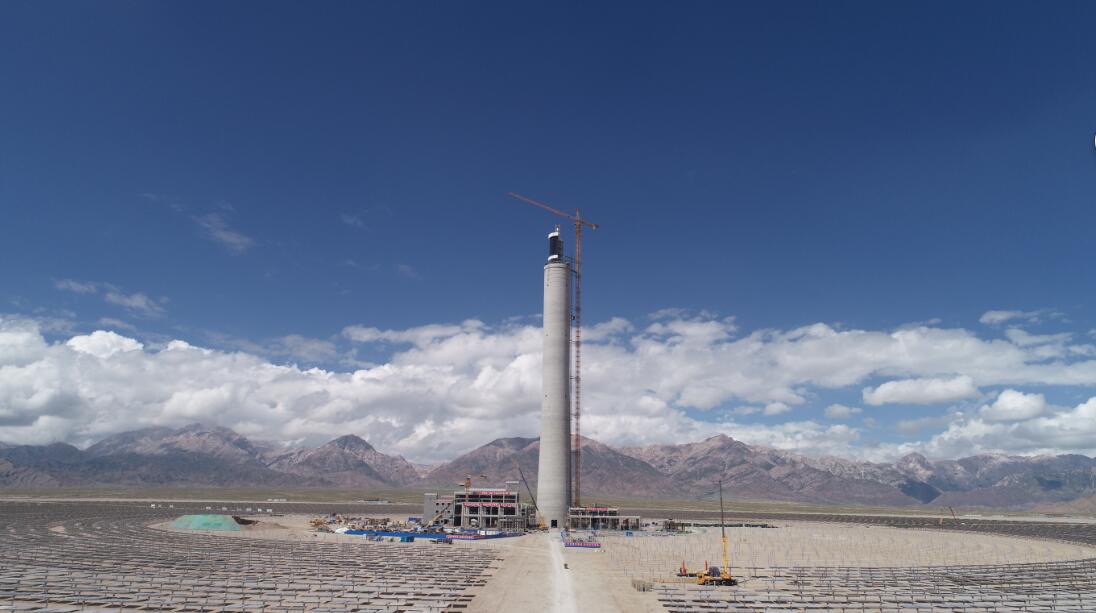

以下是项目现场:
中控太阳能德令哈50MW光热发电项目是国家首批光热示范项目之一,采用塔式熔盐技术。项目位于青海省海西州德令哈市,装机容量50MW,配置7小时储热系统;设计年发电量1.46亿度。该项目将安装27135台20平方米的定日镜,熔盐工作温度为290℃-565℃,主蒸汽参数为540℃/13.2MPa。
